5月9日,随着最后一车石料倾入多雄藏布河,水电基础局承建的全国在建海拔最高的国家150项重大水利工程——西藏帕孜水利枢纽及配套灌区工程成功实现截流。这标志着工程建设取得了重要的阶段性成果,正式转入主体工程施工快车道,全面开启大坝施工的序幕。

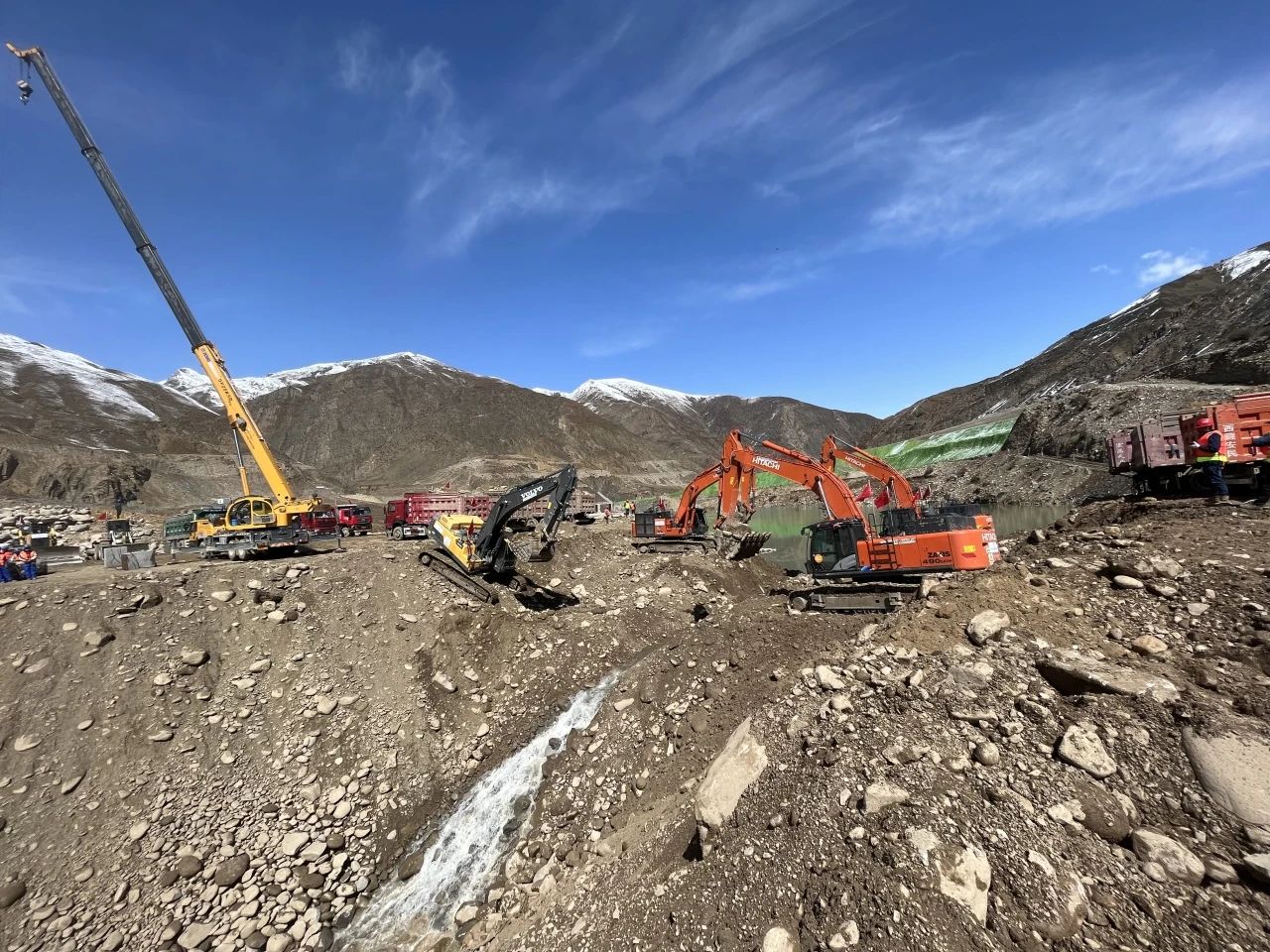

中午11:58左右,在水库施工现场,随着截流指令下达,装载机、挖掘机、翻斗车便马不停蹄地运转起来,工人们也在各自的岗位上有条不紊地开始工作。经过紧张有序的施工,截流取得圆满成功。
西藏帕孜水利枢纽及配套灌区工程位于西藏自治区日喀则市昂仁县境内,其水库正常蓄水位4325米,属高海拔水利工程。该工程由枢纽工程、供水工程和配套灌区工程组成。主坝为沥青混凝土心墙坝,坝高108米;水库总库容3.75亿立方米,多年平均供水量1907万立方米,设计灌溉面积4.28万亩,电站装机容量58兆瓦,多年平均发电量2.06亿千瓦时。
该工程是西藏“十四五”期间建设的又一重大项目,对促进西藏经济社会高质量发展、推进乡村振兴、改善生态环境等具有重要作用。为确保工程如期建成,500余名项目建设者本着“缺氧不缺精神、艰苦不怕吃苦、海拔高境界更高”的精神,春节期间坚守岗位,奋战在工地一线,战严寒,抢进度,奋力推进项目建设。
工程开工以来,吸收当地居民超过200人“在家门口就业”。此外,在工程建设期间,优先租赁当地机械设备,为地方创收2619.89万元。
为顺利实现导截流目标,技术部门持续优化设计方案和施工组织,加大了设备资源投入。例如导流洞施工,增加了单臂钻、液压履带钻、圆盘钻等10台钻机,用设备替代人工,工效提升2至3倍;管理人员实行两班倒,24小时值班,督促现场施工,减少返工,从而提升施工效率。
五一期间,西藏帕孜项目开展“建功十四五 奋进新征程”劳动竞赛。通过开展安全生产知识竞赛、脚手架搭设技能竞赛、钢筋制作技能竞赛、铜止水焊接技能竞赛、钢筋焊接技能竞赛、喷射混凝土技能竞赛、锚杆钻孔技能竞赛等7项基础性项目,各部门、班组广泛动员,积极参赛,各参建职工纷纷主动报名,建言献策,营造出浓厚的竞赛氛围,迅速掀起大干热潮。
工程建成后,可提高水库下游灌区的灌溉保证率,有效缓解灌区春旱和冬旱缺水问题;基本解决日喀则市5个县冬季缺电问题;还可向昂仁县城提供可靠、优质的饮用水源。
