4月28日,从中国电建集团成都勘测设计研究院有限公司(下称“成都院”)获悉,在白鹤滩大坝智能建造总结暨技术成果鉴定会上,由张楚汉、张超然、刘加平、周创兵等院士、专家组成的专家组,对成都院承担的智能浇筑、智能仿真及有关单位智能建造课题进行评审,认为成果推动了智能建造技术进步与行业绿色健康可持续发展,社会经济效益显著,推广应用前景广阔,达到国际领先水平。
白鹤滩水电站总装机容量1600万千瓦,为世界第二大水电站。拦河大坝为混凝土双曲拱坝,最大坝高289米。成都院数字工程分公司市场部梁吉欣介绍,三峡集团公司自2016年提出“水电典范、传世精品”的建设目标,启动白鹤滩大坝智能建造相关工作,成都院承担白鹤滩多维施工进度仿真、大坝混凝土全过程高效施工智能控制系统两个课题。

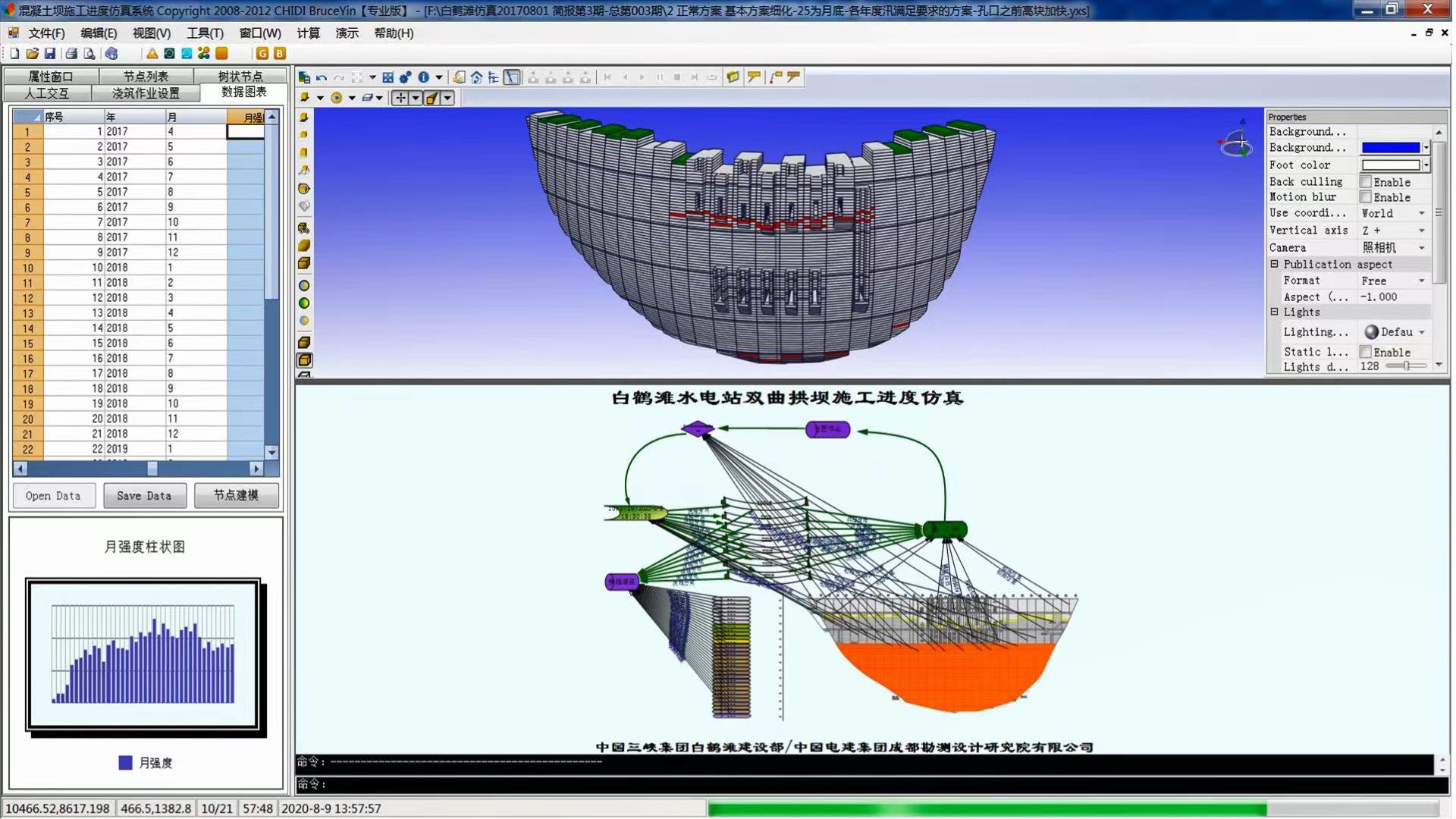

白鹤滩大坝施工进度仿真系统
据悉,成都院坚持“人才立院、科技强院”,高度重视工程领域数字化应用和智能化提升,不断探索高质量发展的新路径。该院工程数字化技术起步较早,从二滩水电工程开始着手施工期进度动态仿真研究,并经三峡、小湾、大岗山、溪洛渡、锦屏一级、乌东德等大型、巨型水电工程长达30多年深度实践,开发了水电、水利、抽水蓄能、新能源、基础设施领域智能建造核心产品,培养了一大批智能建造领域的骨干人才,引领和推动行业智能建造技术发展。

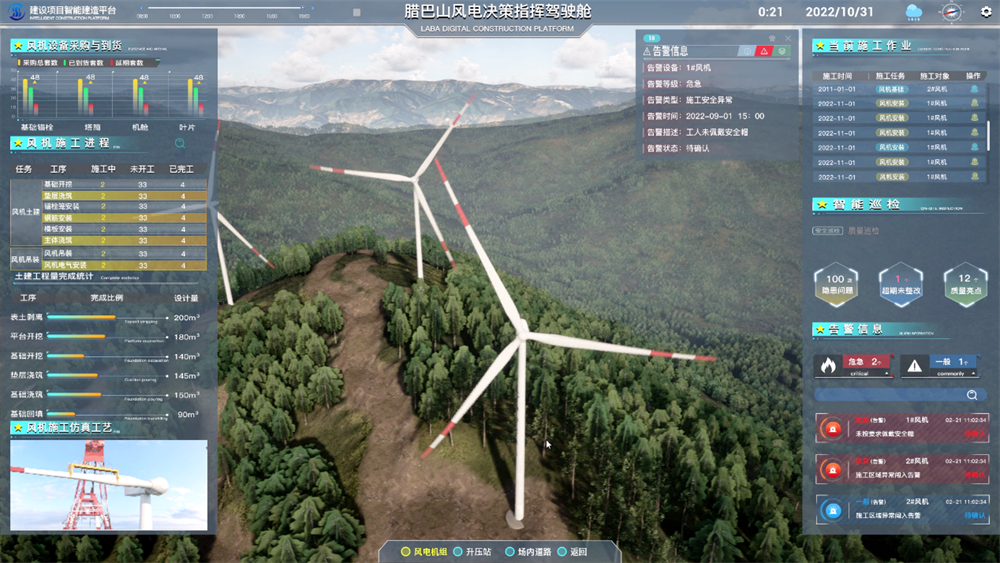

腊巴山风电场决策指挥驾驶舱
针对白鹤滩大坝结构复杂、双供料线、双平台缆机群特点,结合施工进度与混凝土质量等多项严苛要求,成都院进行了智能建造技术升级。数字工程分公司负责人尹习双表示,成果基于BIM的多要素参数驱动仿真模型动态构建方法,研发了通用的高拱坝智能进度仿真系统,保证了每一仓混凝土的浇筑时序和资源配置科学合理。尹习双补充说:“通过建立智能浇筑方法体系,研发浇筑过程成套监控设备,构建集状态描述、异常诊断、分层预警为一体的管控云平台,可有效解决特高拱坝在混凝土精准入仓、浇筑质量控制、缆机群运行安全等方面的难点。”

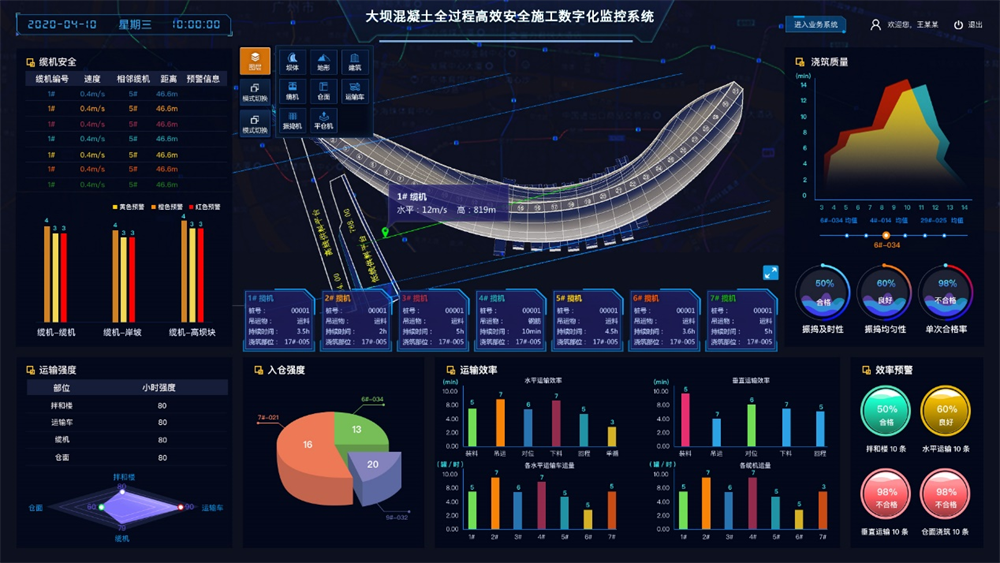

白鹤滩大坝混凝土全过程高效施工智能控制系统
白鹤滩大坝首仓混凝土从2017年开始浇筑。据项目成员徐建江介绍,团队研制并加装60余套智能监控装备,利用北斗高精度定位、大数据分析和动态仿真等技术,实现每一仓混凝土浇筑的事前规划、事中监控、事后溯源,有效避免了“楼等车、罐等车、仓等罐”“漏振、过振、欠振”等现象,解决了行业质量控制难题,大幅提升浇筑效率,保障了大坝浇筑质量。“这些系统,为一线作业人员有效释放了生产力,为现场管理与调度创建了高效平台,也为后方监管提供了'千里眼'和'顺风耳'。”徐建江进一步解释。

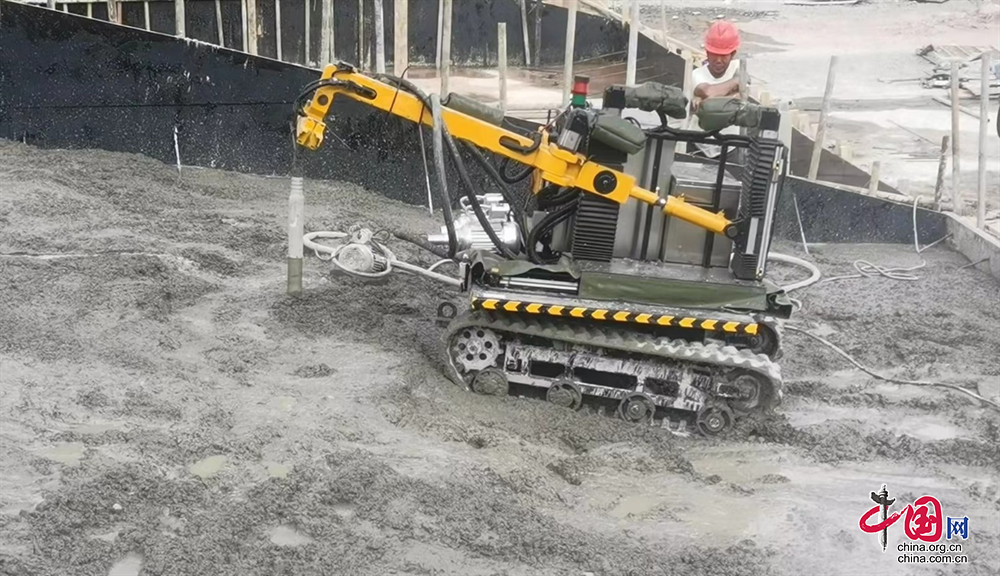

成都院研发的混凝土振捣机器人
据了解,依托白鹤滩大坝智能建造研究,成都院新增了40余项发明专利,其研究成果全面应用于白鹤滩大坝2300余仓混凝土浇筑过程,助力白鹤滩大坝270万方年浇筑强度、27.3万方月浇筑强度、33.6米最大取芯长度等多项纪录诞生。
