大渡河铜街子水电站新建鱼道实现过鱼
2024/4/25 22:24:53 新闻来源:大渡河公司
4月22日,国家能源集团大渡河铜街子水电站新建鱼道进口处首次监测到鱼类洄游活动,标志着全国首家在运电站新投运过鱼设施实现过鱼功能。

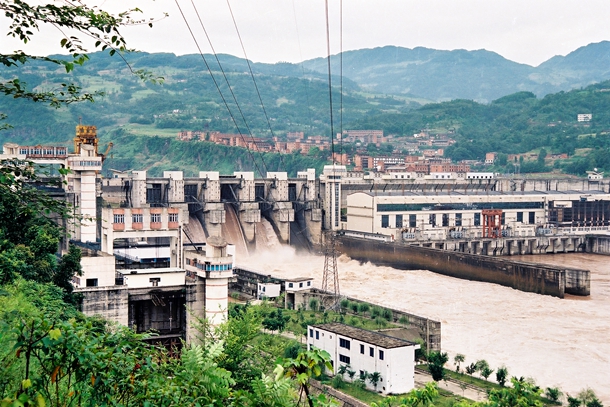

图为大渡河铜街子水电站
铜街子水电站位于四川省乐山市沙湾区牛石镇大渡河下游河段上,安装4台单机17.5万千瓦轴流转桨水轮发电机组,总装机容量70万千瓦。电站投产于上世纪90年代,投产早,生态环保设施单一。大渡河公司认真贯彻落实生态环境部关于“增设过鱼设施,确保生境连通”的环保要求,经过多方技术咨询,启动了国内首个已投运水电项目过鱼设施建设,该项目同时被纳入国家能源集团生态环境重大项目清单。
铜街子鱼道项目全长1388米,包含进口段、绕闸段、坝后段、过坝段、出口段等部分,于2022年9月开工,2024年3月通过完工验收,工程实际工期17个月,较合同工期提前8个月完工。大渡河龚电总厂坚持科学规划、严谨实施、注重实效的原则,不断优化鱼道设计,将“绕坝方案”优化为“穿坝方案”,高标准开展鱼道施工,并及时开展坝体回填,恢复坝体功能,在推进鱼道建设的同时,确保了电站水工建筑物度汛安全。
鱼道投运后,将为鲈鲤、白甲鱼、侧沟爬岩鳅等近10种大渡河特有重点保护鱼类提供生殖繁衍空间和过坝洄游的必要条件,有利于促进大渡河流域上下游生境联通,推动大渡河流域生态环境绿色可持续发展。
