大渡河金川水电站2号机组肘管混凝土浇筑
2024/4/23 17:26:10    新闻来源:大渡河公司

4月16日,肘管外包混凝土浇筑完成,标志着国家能源集团大渡河金川水电站2号机组正式进入锥管安装阶段,为工程按期推进打下坚实基础。

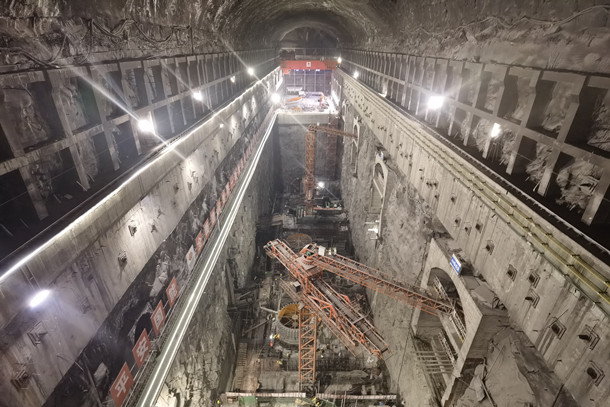

图为金川水电站厂房机组设备安装

金川水电站位于四川省阿坝藏族羌族自治州金川县、马尔康市境内,是四川省重点能源项目,总装机容量860兆瓦,安装4台215兆瓦混流式水轮发电机组。电站地下厂房位于大渡河左岸山体内,水轮机层以下施工工序主要包括肘管基础混凝土浇筑、肘管安装、肘管外包混凝土浇筑、锥管安装、锥管混凝土浇筑、座环及蜗壳支墩施工、座环及蜗壳安装、蜗壳外包混凝土浇筑。肘管混凝土分为基础混凝土和外包混凝土,每台机组浇筑方量1660立方米。

自工程开工以来,大渡河金川公司始终高度重视工程质量管控,针对肘管外包混凝土局部区域钢筋间距小、作业空间窄等难题,主动作为、积极攻坚,研究制定解决方案,在钢筋密集处采用小型混凝土振动棒配合振捣,由窄向宽地优化混凝土浇筑方向,并严格控制混凝土铺料厚度和振捣质量,全力保障工程施工质量,为打造金川水电站样板工程奠定基础。
