设为首页  |  加入收藏  |  联系我们
“合”在卡拉—写在卡拉水电站提前截流之际
2024/1/17 19:37:06    新闻来源:水电七局

奔腾不息的江水,撞击着卡拉水电站的上游围堰,也撞响了截流大戏的钟声。国家重大水电项目,雅砻江流域又一百万千瓦级水电站——卡拉水电站提前10个月实现大江截流!

联“合”  提前10个月截流

深冬的大凉山,似一幅深邃的山水画。墨绿的江水收敛了往昔的脾气变得沉稳,苍黄的树干将山峰点缀得峻峭。

距离西昌200多公里的卡拉水电站,一场截流大戏正徐徐拉开帷幕……

这个电站由雅砻江流域水电开发有限公司(以下简称雅砻江公司)投资开发,中国电建水电七局(牵头人)、水电五局和华东院联合承建。位于四川省凉山州木里县境内的雅砻江干流河段,最大坝高123米,装机容量102万千瓦,年均发电量约46.5亿千瓦时。建成后每年可节约标准煤140万吨,减排二氧化碳320万吨。这是国内首个全建设周期EPC管理的水电项目,代表着我国在水电EPC管理模式的道路上又迈出了长远的一步。

“监测组,报告目前导流洞进出口水位、戗堤水位、龙口流量以及流速!”上午11时,指挥小组下达指令。

“报告,目前导流洞进口水位高程1916.7米……”伴随着监测组汇报数据,60辆25吨自卸汽车、2台振动碾、2台掘机、2台装载机等设备一一到位,各参建人员近300人蓄势待发。

随着雅砻江公司总经理郭绪元下达合龙指令,40多辆自卸汽车同时开动,机械的轰鸣声响彻整个现场,那是独属于这场大戏的“礼炮”。

调度员、交通指挥员、安全员、监测员各司其职,他们身穿各色工作服,头戴安全帽,在各自的岗位上紧张而有序地忙碌着。

有的操作挖掘机和推土机,在江边筑起一道道沙袋堤坝;有的驾驶装满石料的卡车,来来往往地运送着建筑材料;有的在高处指挥调度……

大江被拦腰截断,江水全部从导流洞过流,最后一辆汽车也停止了运转,现场顿时爆发出欢呼和掌声,建设者们纷纷跳上围堰,挥动彩旗,互相拥抱祝贺,脸上洋溢着胜利的喜悦。留在那子堰上的,是众人的欢声笑语,还有淌下的汗水。

融“合”  赓续荣光再出发

对于坚守雅砻江的人来说,这是他们来到卡拉坝址的第三年,也是他们迎来的第一次收获。

为了这次收获,2000多名建设者已坚守800多个日夜,远离城市喧嚣,充分发挥设计施工一体化优势,最大程度地整合施工资源,缩短工程营建工期。

在卡拉总承包部项目经理何福江看来:“大江截流是一项规模浩大的工程,一个环节差了这个事就干不成。”

得益于雅砻江公司高度信任,后方领导大力支持,联合体通力合作,总承包部贯彻落实,各工区单位紧密配合。

时间拉回一年前,总承包联合体第二次董事会上,水电七局总部五楼会议室内,审议《卡拉水电站提前截流的报告》。

“卡拉水电站是对水电行业建设管理模式变革的再探索、再创新、再升级,总承包部经营班子要提高站位、提高认识,为项目的高效运行提供支持与服务,进一步铸造电建品牌,以实际行动回报信任。”

纲举则目张,大家齐心协力,分头行动。于是,厚重的大山在大家的努力下变得四通八达;枢纽区两岸近千米高差边坡上遍布的危岩体变得“乖巧听话”。

“这儿就是地质百科全书,在垂直高度近千米的边坡上,前期所有材料都要肩扛手提。最难的还是危岩体治理,最深处锚索需要打60米,平均7天才能成孔!”大坝工区主任庄海龙带着东北口音回忆着,布满血丝的双眼散发着光。

提前截流的必要条件就是导流洞完成过流,对此他们提前策划,优化导流洞支洞布置,改为洞中洞的方式,尽量不受外部危岩影响,额外增加钢模台车和钢筋台车,增加施工作业面,提升钢筋安装速度和衬砌效率,多工序齐头并进作业,增加现场专业人员管理,确保工序质量。在混凝土浇筑过程中严格控制浇筑质量控制,减少返工概率和缺陷处理工序,间接节约导流洞施工工期。全面开展劳动竞赛,工地现场一片火热……

“小石转运时间为6分钟,考虑反铲挖装4分钟,等待2.5分钟,卸料2.5分钟,单车循环时间为15分钟,单车装运18方。小石、中石运输强度为57.6方每分……”为保障截流万无一失,提前开展截流演练,复核施工组织设计中各参数,并针对合龙、陷车、车辆故障、取料区发生垮塌等种种重点及突发不利事件开展演练,提高现场管理及施工人员针对以上情景的处理效率,为截流施工保驾护航。

一场简短的大戏背后,藏着无数人的努力,藏着不为人知的故事,也藏着赓续光荣续写奇迹的水电初心与梦想。

自2003年开始,下游60公里的锦屏一级水电站就出现了七局人奋斗的身影。坝高305米的世界第一高混凝土双曲拱坝,施工难度在世界施工界罕见,创造世界级水电工程的奇迹。

而在上游33公里的国内首个百万千瓦级EPC项目杨房沟水电站,作为引领国内水电行业“第二次鲁布革冲击”的重要标志性工程,是我国大型水电工程建设管理模式的大胆探索与实践,其建设难度同样不容小觑。

从锦屏水电站到杨房沟水电站,再到卡拉水电站,很多七局人已经在这条江上奉献了大半辈子。不同的是,当地百姓种下的是种子,收获的是庄稼,而七局人种下的是钢筋混凝土,收获的是一盏盏点亮黑夜的灯火,是灯下的欢声笑语。

和“合”  乘风破浪启新程

“卡拉水电站顺利实现大江截流,标志着工程正式转入主体工程建设新阶段,对推动后续工程建设,有效落实环水保工作要求具有重要意义。我们将抓紧组织围堰施工,确保今年防洪度汛安全。”雅砻江公司卡拉建设管理局局长曾新华表示。

提前10个月,一个水文年实现大江截流是实力的证明,努力的结果,更是未来的希望。对于他们来说,提前截流不仅给合同履约带来了极大的优势,更为下一步的千米级高边坡危岩体治理、右岸坝肩顺层开挖支护、绢英岩化板岩开挖支护等一个个难题提供了充足的攻关时间,也为水土保持、安全度汛和电站早日投产发电提供了保障。

卡拉水电站建成后,将以500千伏一级电压接入四川主网运行,加快建设进度,不仅可以替代大量的煤炭或油气资源,有着巨大的生态环境效益;同时也将增加就业和地方税收,带动该地区其他资源的开发,对促进沿江少数民族地区经济发展具有重要意义。

电站位于高山峡谷区,地质条件复杂,施工点多面广、组织布置难度大。下一步,他们将深入探究并发挥EPC水电项目经营及管理优势,并充分结合智能建设、BIM等现代技术,优化项目建设过程管理,打造高效率、高标准水电项目。

道远且长,虽远必达;心之所向,行必能至。这是每个人秉持的信念:卡拉一定OK!

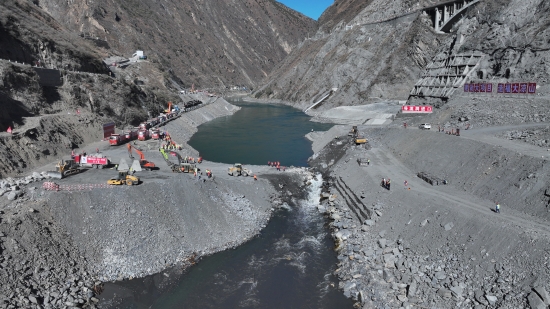

截流现场

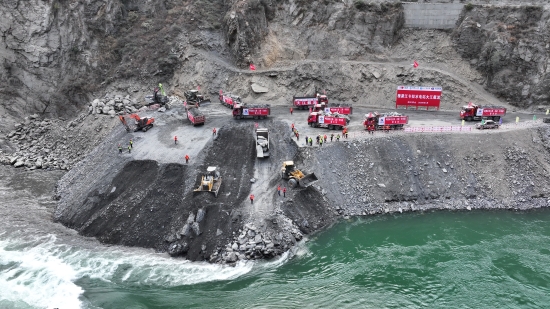

成功合龙


推进会议


庆祝胜利

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
