大渡河金川水电大坝填筑超170万方
2024/1/9 22:59:15 新闻来源:大渡河公司
截至1月7日,国家能源集团大渡河金川水电站大坝累计填筑170.6万方,填筑高度38.2米,完成工程量超过三分之一,为2025年首台机组发电打下了坚实基础。

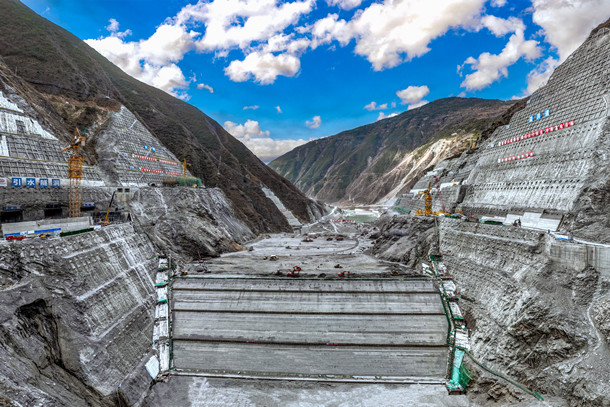

图为金川水电站大坝填筑现场
金川水电站位于四川省阿坝藏族羌族自治州金川县、马尔康市境内,是大渡河干流规划的第6个梯级电站,四川省重点能源项目,电站总装机容量860兆瓦,大坝坝型为混凝土面板堆石坝,最大坝高112米,坝顶高程2258米,坝体坐落于最大深度达65米的深厚覆盖层上,大坝填筑总量约456万方,是大江大河上深厚覆盖层在建最高混凝土面板堆石坝。
大渡河金川公司始终坚持“两高一低”工程建设要求,坚持每天深入现场统筹协调,带领参建各方克服天气寒冷、道路结冰、大风干燥等环境困难,优化施工组织设计,细化大坝填筑目标,强化料源质量控制和石料供应强度,确保工程质量和进度满足要求。2023年12月份创造了大坝填筑45万方的历史新高,有力推进了工程进展。
