山水之间 逐“电”衢江—水电五局衢江项目引水系统建设纪实
2024/1/8 17:30:10    新闻来源:水电五局

钱塘上游,乌溪江畔。历史的洪流,在时序更替中奔腾;发展的航路,在奋楫争先李前行。烂柯山旁,衢江抽水蓄能电站的建设正在火热进行中,机械的轰鸣声、人员的交流声在这里纵横交错,一幅幅赶超跨越的生动画卷跃然眼前。

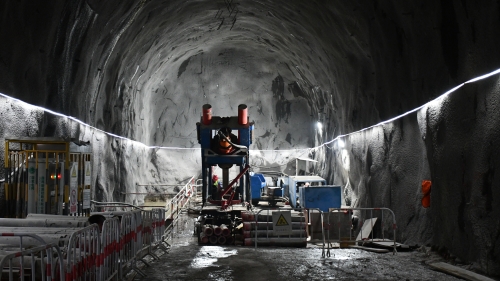

临近年末,水电五局这支抽蓄劲旅在绿电发展之路上又建新功。衢江抽水蓄能电站引水系统施工里程碑式重要节点2号引水上斜井导井反井钻施工,在12月30日最终顺利完成,为开年引水斜井全断面扩挖转序打下坚实基础。

深耕细作 打通绿电“主动脉”

一路看、一路听,一路比、一路学。在推进项目建设的过程中,水电五局衢江项目建设者不断在互学互鉴中寻找差距、总结经验,在比学赶超中补齐短板、促进高质量发展。

引水系统是抽水蓄能电站的重要组成部分,是电站上库与地下厂房的连接枢纽,更是有电站“主动脉”之称,对电站运行起着承上启下的重要作用。

衢江抽水蓄能电站引水系统斜井施工具有长度长、倾角大、精度要求高等特点,如何在复杂工程地质及水文地质情况下确保导井的钻孔精度是施工的重点与难点。项目部遵循“技术先行,系统策划”的原则,充分借鉴其他抽蓄电站在斜井施工中的优质经验,主动与业主、监理、设计等单位联合评审、充分论证,最终确定了斜井开挖支护专项方案。

艰难方显勇毅,磨砺始得玉成。为高效完成斜井导孔钻进及反拉施工,水电五局衢江项目建设者实行“白夜班”制度,时刻紧盯机械运作情况,由专人观察钻机施工数据变化,并及时将数据反馈至技术人员,以便分析后做出最优调整。同时,为严格控制钻孔偏斜率,项目部在钻进过程中强化工序管理,采用无线随钻测斜仪对钻孔进行孔斜监测及定向纠偏,每隔3米进行一次偏斜测定,如果遇到孔斜超偏时,会加密测点的数量,可把偏斜率控制在0.5%以下。除此之外,项目部通过加强过程质量管理,做好质量、技术交底,严格落实工序“三检”制度等方法严格确保斜井开挖质量。

原野处处催深耕,功业成就在深耕。在衢江项目建设者高度的热情与精益求精的专注力下,引水系统中的4条斜井圆满完成反拉扩挖施工,也为下一步全断面扩挖转序打下了坚实基础。

实干为先 齐心协力筑精品

“惊涛骇浪从容度,风雨无阻向前行”。秉承着不断超越自我、突破自我的信念,衢江项目建设者始终坚持“高标准、严要求、讲规范、讲程序”的工作原则,采取“人、机、法、环、测”全工序分析控制要点,在斜井施工过程中认真总结经验做法,从团队配置、方案论证到设备选型、安装调试等方面进行周密部署、精确规划,确保了施工进度高效、有序进行。

众人拾柴火焰高,优异的成绩离不开专业的团队,斜井施工技术要求较高,为保证工程质量,项目部以专业分包模式选择经验丰富的专业施工团队,并自上而下明确各级管理人员的职责和权限,配备专业的技术管理人员,按施工计划有序进行施工作业;同时,项目部还建立从项目管理层到施工团队的安全生产“四级管理”体系,实现安全生产责任全覆盖,严格组织安全教育培训,做好安全技术交底,确保工程施工安全、进度顺利进行。

星光不问赶路人,时光不负实干者。面对标段内洞室和山体开挖,水电五局衢江项目建设者积极探索各种方式做好植被覆盖和绿化,将TBS植被技术大量应用在边坡防护中,打造出了绿色和谐的文明生产形象,整个抽蓄电站的生态环境也得到了有效改善。为尽可能减少生产工作对山区水资源造成污染,项目部积极加强资金投入与现场监管,配置完善的污水处理系统,不仅做到了从源头上解决水污染问题,也实现了重复利用施工用水,全面促进项目建设与环境保护的科学、健康、有序、和谐发展。

扬帆起航 实干笃定终有成

实干是成就事业的必由之路。衢江项目建设者在实干为先、开拓进取的精神指引下攻克一个又一个难关,在项目建设过程中,水电五局衢江项目推动党建工作与生产经营深度融合,以“党建+”模式,多形式组织党员充分发挥先锋模范作用,凝聚项目职工、参建作业队伍等多方力量,携手共同推进工程建设。

同时,衢江项目坚持以发挥青年生力军作用助力项目建设高质量推进。充分带动青年员工冲在第一线,成立青年突击队,建立党员青年示范岗,在项目建设过程中凝聚青年的力量进行集中攻坚,及时解决各种困难,合力为工程的顺利推进保驾护航。

踏平坎坷成大道,在水电五局衢江项目建设者的不懈奋斗下,一个又一个亮眼的成绩不断涌现:

8月27日,1号引水上斜井导向孔实现精准贯通;

9月15日,2号引水上斜井导向孔精准贯通;

10月15日,1号引水下斜井导井反拉顺利完成;

10月31日,1号引水下斜井全断面扩挖启动;

11月23日,1号引水上斜井全断面扩挖启动;

12月30日,2号引水上斜井导井反井钻施工顺利完成。

回首以往,展望未来,水电五局衢江项目建设者将继续团结一致,以“安全第一、质量至上、效益优先”为宗旨,扎实推进后续斜井全断面扩挖施工,铆钉年度目标,实现优质履约。

又踏层峰辟新天,更杨云帆立潮头。回眸过去每一天的分分秒秒,衢江项目建设者始终保持着奋发有为的状态,一步步创造着不平凡的满意答卷。未来,他们将会以“万水千山只等闲”的气概、“刺破青天锷未残”的斗志,为把衢江抽水蓄能电站打造成平安工程、优质工程、精品工程而不懈奋斗。
