岷江老木孔航电枢纽工程一期围堰合龙
2023/12/21 22:55:11    新闻来源:成都院

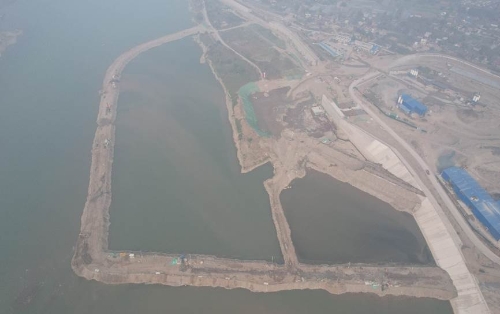

日前,四川省重点工程岷江老木孔航电枢纽工程一期围堰成功合龙,全面进入主体工程施工阶段。一期围堰合龙,是老木孔航电工程建设的首个重大节点目标。围堰长度约1300米,堰顶宽10米,基坑主要建筑物有左岸13孔泄洪闸、纵向导墙、左岸挡水坝等建筑物。


项目于2021年12月开工。成都院接到设计变更工作任务后,组织精兵强将,顶住时间紧,任务重的压力,积极配合业主开展各项设计调整工作。经过多轮技术方案论证,在模型试验的支撑下,将导流方案调整为枢纽工程三期导流、一期先围左岸的导流方案,有力保障了一期截流和主体工程如期开工的节点目标。在接下来的工作中,成都院将继续发挥设计引领的龙头作用,按期提供各项施工图及施工技术要求,以高质量履约服务工程建设。


老木孔航电工程位于岷江干流乐山市境内,是岷江(乐山~宜宾)干流航电梯级开发中的第一级,坝址位于乐山市大渡河河口下游直线距离约12.3公里处。电站装机容量405.4兆瓦。项目建成后,岷江(乐山~宜宾)航道可承载1000吨级船舶和船队的通行,对完善乐山市水上交通,加快建设世界重要旅游目的地和全省区域中心城市、融入成渝地区双城经济圈具有重要意义。
