国内首座镶嵌混凝土面板堆石坝填筑到顶(羊曲水电站)
2023/12/21 22:39:16    新闻来源:水电四局

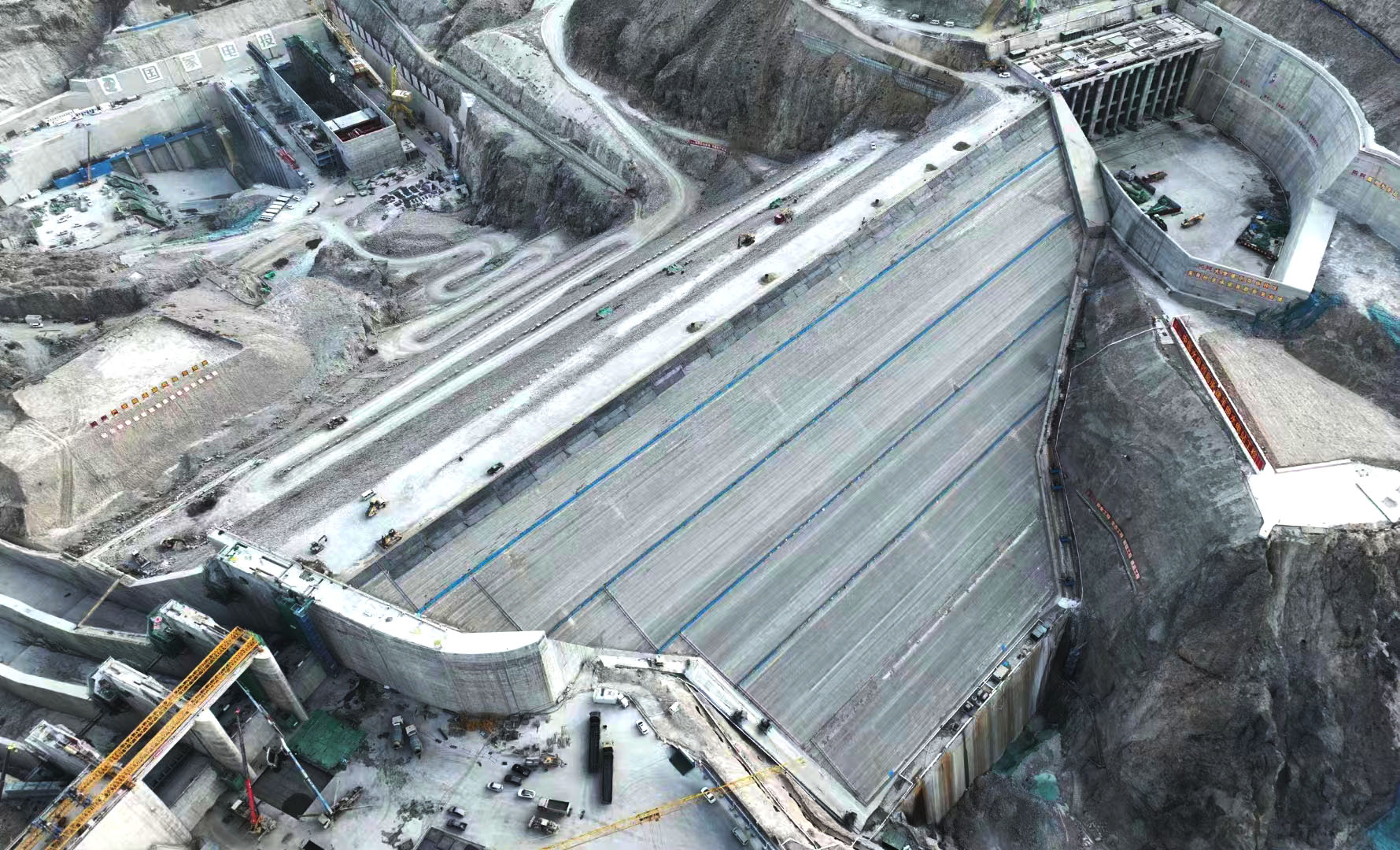

12月14日,水电四局承建的国内首座镶嵌混凝土面板堆石坝——黄河羊曲水电站镶嵌混凝土面板堆石坝坝体填筑到顶。

羊曲水电站位于青海省海南藏族自治州兴海县和贵南县交界处,电站安装3台40万千瓦混流式水轮发电机组。电站坝顶长度354米,宽度10米,最大坝高150米,底部为镶嵌混凝土重力坝,大坝设计填筑总量405万方。

据介绍,镶嵌混凝土面板堆石坝是由混凝土面板堆石坝和嵌入坝趾面板底部的混凝土坝两部分组成,和常规面板坝相比,镶嵌混凝土面板堆石坝在坝体上游底部设置混凝土坝,减小了面板长度,代替了河床趾板及部分堆石体。这样的坝型组合更安全,工程量相对较小,造价低,结构合理,运用方便,利于施工,方便维修,也为我国以后在300米级高面板堆石坝工程施工中提供了可借鉴的理论支持与实践经验。

羊曲水电站镶嵌混凝土面板堆石坝坝体于2022年11月7日开始填筑,历时403天,主坝填筑共计360万方,填筑至高程2717.5米。

大坝施工中,针对高寒、高海拔的冬季施工难点,羊曲施工局详细编排施工进度计划,合理配置施工资源,提前储备坝料,审查坝料开采、碾压试验、坝体填筑及冬季施工方案,强化过程管控,全力推进填筑进度。

项目采用镶嵌混凝土坝先下游后上游分区施工优化方法,解决了堆石料填筑和镶嵌混凝土施工进度不协调的技术难题;首次使用36T振动碾厚层(100cm)填筑施工新方法,有效降低了堆石料碾压后的空隙率;应用无人驾驶和智能碾压技术推动羊曲水电站智能建造技术。针对大坝特点和设计,合理配置浇筑设备,在坝前位置布置1台水平臂塔式起重机,坝后布置2台布料机,实行3台设备联合入仓浇筑;混凝土水平运输采用20吨自卸汽车,坝后设备随大坝填筑面升高而移动。严格按照设计规范和要求,多举措精准排查治理施工安全隐患,全面加强冬季施工安全督导检查,全力确保工程安全、质量、进度可控。

下一步,工程将转入坝体沉降期,后续实施面板混凝土浇筑。羊曲水电站计划于2024年12月实现全部机组投产发电,届时,世界上首条主要输送风光新能源的青豫直流特高压外送通道即可满负荷送电,将在推动黄河流域高质量发展和助力“3060”目标方面发挥重要作用。
