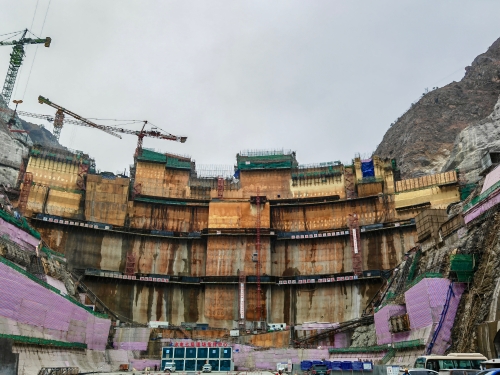

日前,金沙江上游叶巴滩水电站大坝浇筑突破100米,工程实现重大节点目标。该电站总装机容量2240兆瓦,最大坝高217米,为国内在建最高双曲拱坝工程,是“十二五”和“十三五”中央支持西藏经济社会发展的重大项目、国家“西电东送”接续基地和西南水电基地建设的重大工程。
叶巴滩水电站系金沙江上游13个梯级水电站的第7级,位于四川省白玉县与西藏自治区贡觉县交界的金沙江上游干流,由中国电建所属成都院规划论证和全阶段勘测设计,水电七局承担大坝施工。电站由挡水建筑物、泄洪建筑物及引水发电系统组成。挡水建筑物采用混凝土双曲拱坝,是我国又一座超200米特高拱坝工程;采用全坝身泄洪消能,坝身布置5个表孔4个深孔,坝后设置水垫塘集中消能。
叶巴滩水电站2006年完成首次现场查勘,2011年通过预可行性研究报告审查,2016年完成可行性研究报告审查,同年获得国家发改委核准建设。2016年12月主体工程开工,2019年3月大江截流。工程区域海拔为2700米至3600米,具有“高寒、高海拔、高温差、高边坡、高拱坝、高地应力”特点。工程地处青藏高原核心区,紧邻金沙江缝合带,由于板块挤压地质条件十分复杂,岩体相对破碎,区域地质构造活跃,设计团队结合工程特点,充分利用全国工程勘察设计大师王仁坤牵头构建,并荣获国家科技进步二等奖的“300米级特高拱坝安全控制关键技术”理论体系,通过反复论证,完成了叶巴滩特高拱坝设计和优化,既确保了工程安全,又节约投资30亿元,创造了拱坝坝肩嵌入深度最浅的特高拱坝工程。
气候条件恶劣给大坝建设带来极大挑战。全年有4个月月平均温度在0度左右,近一半时间昼夜温差超过20度,这类工程一般均需设置漫长的冬歇期。为加快重大能源工程建设,在保障质量的同时,中国电建提出“智能控温+永久保温+综合蓄热”冬季施工方案,实现了首个类似气候条件下冬季不间断施工的样板。工程所在区域生态环境脆弱,创新研究出一套完备环保措施体系,包括栖息地保护、过坝升鱼转运系统、鱼类增殖站、野化巡游基地、低温水下泄控制措施、高原适生植物研究、工程区植被修复、施工期声光污染控制等。在2020年联合国生物多样性保护大会上,叶巴滩水电站作为工程建设保护环境的样本列入大会文件。
叶巴滩工程总工期105个月,预计2025年底具备首台机组发电条件,2026年工程竣工,年发电量102亿千瓦时。电站建成后,每年减少二氧化碳排放740万吨。对巩固涉藏区脱贫攻坚成果、助推乡村振兴战略、优化我国能源结构调整、加快实现国家“双碳”目标具有重要意义。
