尼日利亚宗格鲁水电站取得工程竣工移交证书
2023/8/17 22:49:21 新闻来源:水电八局
8月15日,水电八局牵头承建的尼日利亚宗格鲁水电项目正式获得业主签发的竣工移交证书,标志着该项目完工和移交业主,并正式进入12个月的质保期。

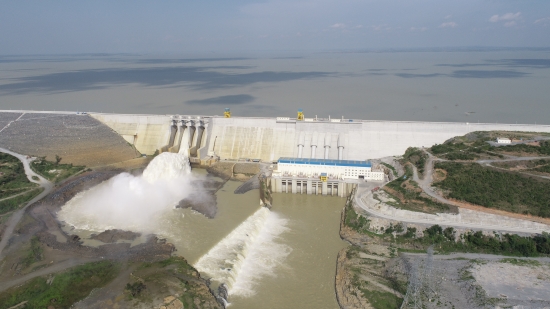

宗格鲁水电站主要由拦河大坝、坝式进水口、坝身溢洪道及消力池、坝后式厂房及尾水渠、开关站和输变电线路等组成。水电站装机容量为4×175MW,年平均发电量2.64×109 kW·h。拦河大坝由碾压混凝土重力坝段及左右岸沥青混泥土芯墙堆石坝段构成,最大坝高101米,坝长2360米。该电站是尼日利亚在建的最大规模水电站和我国“一带一路”非洲区域的重要项目,也是尼日利亚使用中国进出口银行“两优贷款”的最大规模电站融资项目。工程由中国电工和中国水电联合承建,土建由中国电建国际公司承担,工程局和水电三局组建联营体实施,机电部分由中国电工负责实施,工程局机电公司承担了全部四台机组的安装工作。
该项目由于移民征地、疫情、非传统安全等各种原因导致工程曾经举步维艰,项目团队在集团及工程局的坚强领导下,克服了新冠疫情影响等多种不利因素,信守承诺,科学谋划、调集精干力量和精良设备等资源,在项目建设中屡创高产,实现月开挖填筑超60万立方,年浇筑混凝土超100万立方米的好成绩,获得了业主和咨询工程师的一致认可。2021年2月25日,大坝混凝土施工完成;2021年4月28日,电站按期下闸蓄水;2022年3月17日,首台机组一次性开机成功;2023年5月25日,宗格鲁水电站全部四台机组满负荷发电并网成功。
宗格鲁水电站项目工程的优质履约,为中国电建在尼日利亚铸造了一座具有国际影响力的重大工程,有力促进了尼日利亚经济社会发展,为推动中尼两国经贸务实合作作出了贡献。
