老挝怀拉涅河水电站主坝提前45天达到蓄水条件
2023/3/24 22:22:46 新闻来源:水电十局

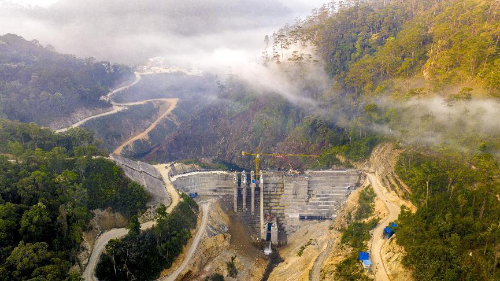

3月20日,由成都勘测设计院设计、水电十局EPC总承包的老挝怀拉涅河水电站主坝顺利通过老挝国家蓄水验收,较原计划提前45天达到蓄水条件,为下一步开展引水系统充水试验创造了良好条件。
怀拉涅河水电站位于老挝东南部色贡省格林县境内,工程任务以发电为主,装有2台单机30兆瓦的冲击式水轮机组,所发电力经老挝南一木电站开关站并入越南国家电网,为老挝创造外汇收入。其主坝工程建于海拔1154米的高山峡谷之上,是老挝目前在建和已建水电项目建基海拔最高的拦河坝。验收组在实地工程检查和会议评审后,高度赞扬了水电十局近一年来在怀拉涅河水电站项目施工速度和技术实力,表示中国电建代表了老挝水电行业承包商的标杆水准。
项目坝型为碾压混凝土重力坝,最大坝高59米,坝顶全长180米,混凝土浇筑总量11.6万立方米,总库容1484.2万立方米。工程于2018年开工,由于所处的地理位置常年受到海南台风和东南亚半岛及亚热带气候的影响,每年雨季达到8个月,加上老挝政府因新冠疫情采取的政策封控和交通不便的影响,工程进度十分艰难,工期拖后18个月之久。水电十局老挝公司及时派出工作组进驻项目,并补充管理经验丰富和技术能力强的项目管理人员,通过着重优化施工组织,开展设计、施工技术优化和创新,改进落后生产工艺等有效措施,主坝混凝土浇筑量连续四个月突破一万立方米,极力抢回了工期,擦亮了中国电建品牌。
