近日,水电四局承建的河北易县抽水蓄能电站大干不停,掀起施工热潮,受到《人民日报》关注报道。
当前,河北易县抽水蓄能电站建设已进入主体土建工程施工高峰阶段,从海拔600多米的群山之上,到埋深200多米的地下厂房,1000多名工人正在奋力拉开全面复工的序幕。

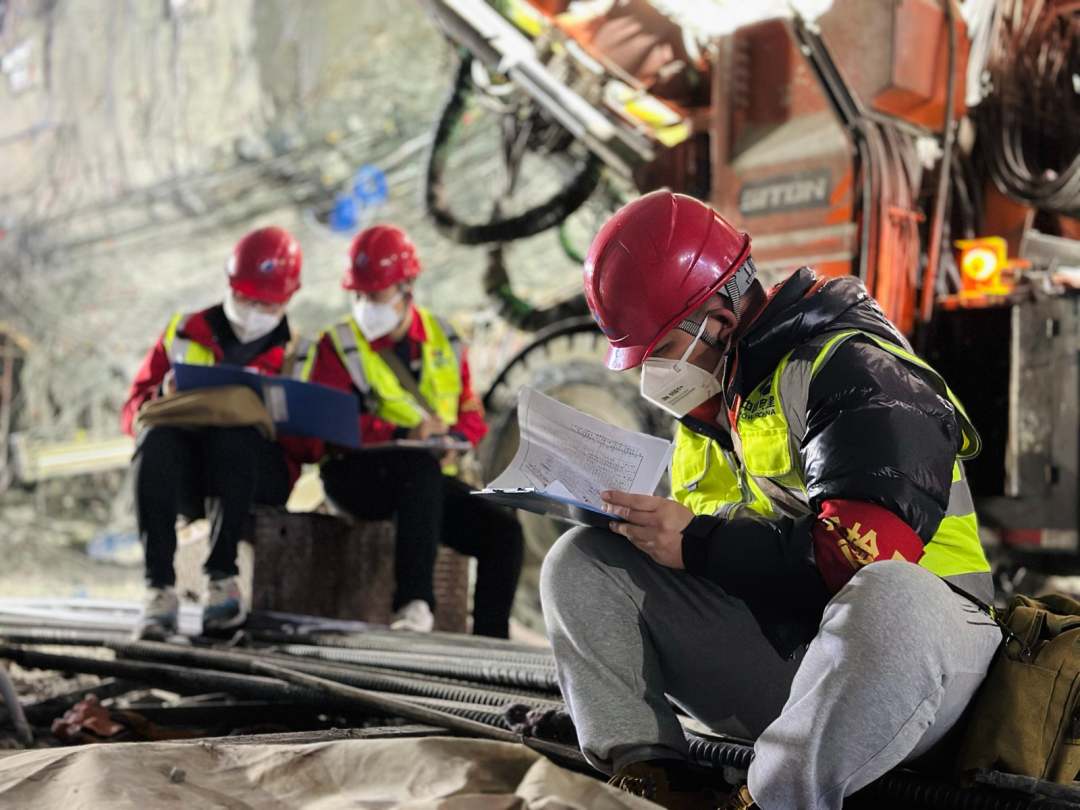

烈烈寒风中,水电四局易县施工局上水库的库岸边坡开挖、主副坝填筑、引调井开挖正有序进行;下水库进出水口开挖、坝体填筑正全力推进;地下厂房岩臂梁浇筑、岩台支护正紧张施工。
面对气候与地质条件影响,为掀起土建大干热潮,建设者们对症下药,点对点解决现阶段填筑、开挖等施工难点:在冬期坝体填筑方面,通过减小填筑层厚度、增加碾压遍数,以加强密实度,提高碾压质量。在高边坡开挖方面,通过进行路面防滑、优化爆破参数,减少安全隐患、避免资源浪费。在深竖井开挖方面,采用大吨位龙门吊并配套载人小车,通过加强检查保证设备性能,确保人员上下安全。针对地下厂房岩壁梁大体积混凝土浇筑后内外温差大的难点,技术人员在混凝土内埋温度计监测体内部温度,并通冷却水管降低混凝土内部温度。此外增加人员设备的投入,进行双班作业,以求在紧张工期下提速施工进度。
截至目前,各工序已逐渐步入正轨,上水库大坝已填筑施工至高程602米,距离坝顶高程638.50米的终点目标又迈近了一步,上水库主、副坝填筑碾压以及下库填筑等作业面也已全面开工,参建者们正在以奋斗姿态为实现本年度6月底上水库填筑完成、7月底厂房全部开挖完成、8月底下水库填筑完成等目标阔步迈进。
河北易县抽水蓄能电站项目为一等大(1)型工程,由上水库、下水库、输水系统、地下厂房和地面开关站等组成,电站装机总容量120万千瓦。电站建成后,将以500千伏线路接入河北南部电网,承担调峰、填谷、调频、调相及紧急事故备用等任务,设计年发电量18.07亿千瓦时,相当于220余万人一年的用电需求。对提高河北南部电网调峰能力,优化电源结构,支撑雄安新区智能电网建设,提升清洁能源消纳空间,促进地方经济发展发挥着重要作用。
