三峡巴西大水电技改获新进展
2022/12/27 20:31:02 新闻来源:三峡集团
本网讯(王翔)近日,三峡集团所属三峡国际三峡巴西公司大水电技改项目朱比亚水电站3号机发电机转子和伊利亚水电站4号机发电机定子,同日成功起吊回装至机坑风洞内。

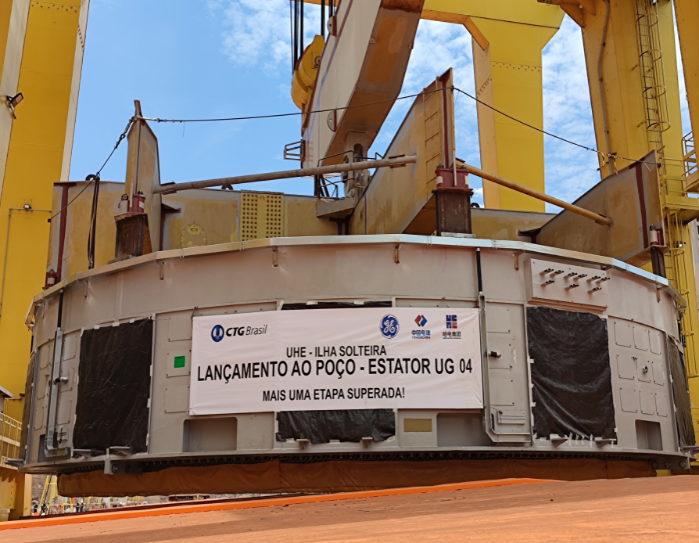

▲ 朱比亚水电站3号机组转子吊回机坑(改造后)
▲ 伊利亚水电站4号机组定子吊回机坑(改造后)
本次技改中,朱比亚3号机组首次采用EPS(设计、采购及现场监督)模式,自主负责现场施工;伊利亚4号机组仍采用EPC模式,但加强监督联营体推进落实现场管控措施,以优化工序衔接。目前,机组技改工期质量控制成效显著。
朱比亚水电站3号机组从停机到转子吊回机坑历时10个月,伊利亚水电站4号机组则历时8个月,较以往机组改造,两电站工期均缩短3个月以上。
