设为首页  |  加入收藏  |  联系我们
玛尔挡水电站提前完成尾水肘管安装
2022/9/7 21:22:09    新闻来源:水电七局

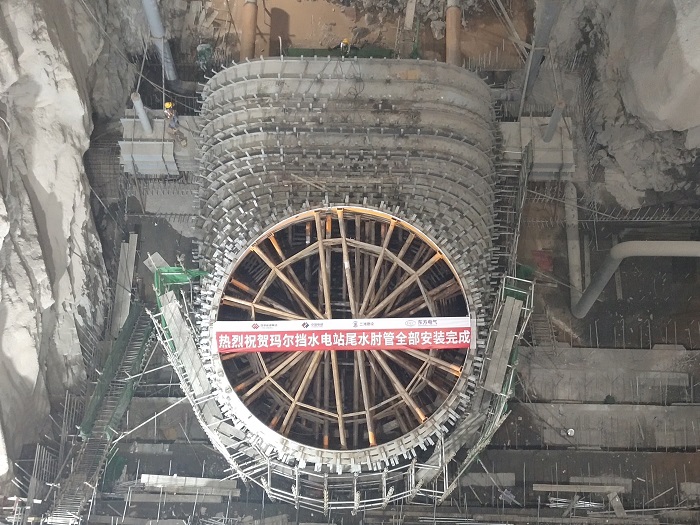

9月5日,由中国电建水电七局承担施工任务的玛尔挡水电站最后一台(2号)机组末节尾水肘管吊装就位,标志着玛尔挡水电站5台机组尾水肘管全部安装完成,比原定工期提前30余天。

尾水肘管为立式水轮发电机组预埋于混凝土中的第一项重要主机埋件设备。玛尔挡水电站尾水肘管为进口圆形断面扩散渐变形式,5台机组共计67个管节,总重731吨(含内支撑)。安装完成后,进口断面尺寸、管口中心偏差、高程,圆度等各项指标均优于厂家要求。

自5月25日首台机首节尾水肘管于吊入机坑,至9月5日全部67节肘管安装完成,仅用时103天。平均每1.5天完成一节肘管的倒运、拼装、大组、吊装、调整、焊接等工序,安全、质量、进度均得到了业主、监理、厂家等各方一致好评,“七局实力”为玛尔挡水电站打造精品重点工程奠定了坚实基础。

玛尔挡水电站为国家及青海省重点能源项目,是黄河上游在建海拔最高、装机容量最大的第九座梯级电站,也是国家实施西电东送的骨干电源点。电站总装机容量232万千瓦。其中地下厂房安装4台单机容量55万千瓦和1台单机容量12万千瓦的混流式水轮发电机组,由水电七局承担全部5台机组的机电设备安装任务。

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
