设为首页  |  加入收藏  |  联系我们
缙云抽蓄电站上水库大坝填筑到顶
2022/7/31 11:51:30    新闻来源:水电十四局

日前,经过八个月的不间断连续奋战,由水电十四局承担主体工程建设的浙江缙云抽水蓄能电站上水库大坝填筑到顶,为电站明年下闸蓄水奠定了坚实基础。

缙云抽水蓄能电站上库大坝为钢筋混凝土面板堆石坝,坝顶长214米、宽8米,最大坝高59.2米,填筑量约65万立方。电站上库海拔为920米,多雨雾天气,自2021年8月31日大坝填筑以来,雨雾降雪达到103天,加之受疫情影响春节后复工晚,大坝填筑工期非常紧张。为此,水电十四局缙蓄项目部坚持“试验先行、样板引路”,先后开展了上库大坝趾板石方开挖爆破、填筑碾压等工艺性试验,不断优化施工参数,改进施工工艺,提高施工质量。同时,项目部联合业主和参建各方成立上水库党员青年先锋队,发挥党组织的堡垒作用和党员先锋模范作用,坚持工程管理问题协调处理“不过夜”,落实“日管控、周分析、月总结”全过程管控要求,做到事事有回应、件件有着落、凡事有交代,主动担当作为,针对上库地形差施工道路布置难、料源质量差、雨雪天气多等施工难点进行专题攻坚,于4月10日实现大坝填筑至度汛高程,比原计划提前15天。

缙云抽水蓄能电站是浙江省重点建设项目,电站装机容量1800MW,安装6台单机容量30万千瓦可逆式水泵水轮机组,设计年抽水电量24亿千瓦时,年发电量18亿千瓦时。水电十四局承担电站主体工程建设,包含上库、下库、输水系统、地下厂房及开关站、场内主要交通、金结构安装与装修等,电站主体工程于2020年8月开工,计划2028年全部建成投产。

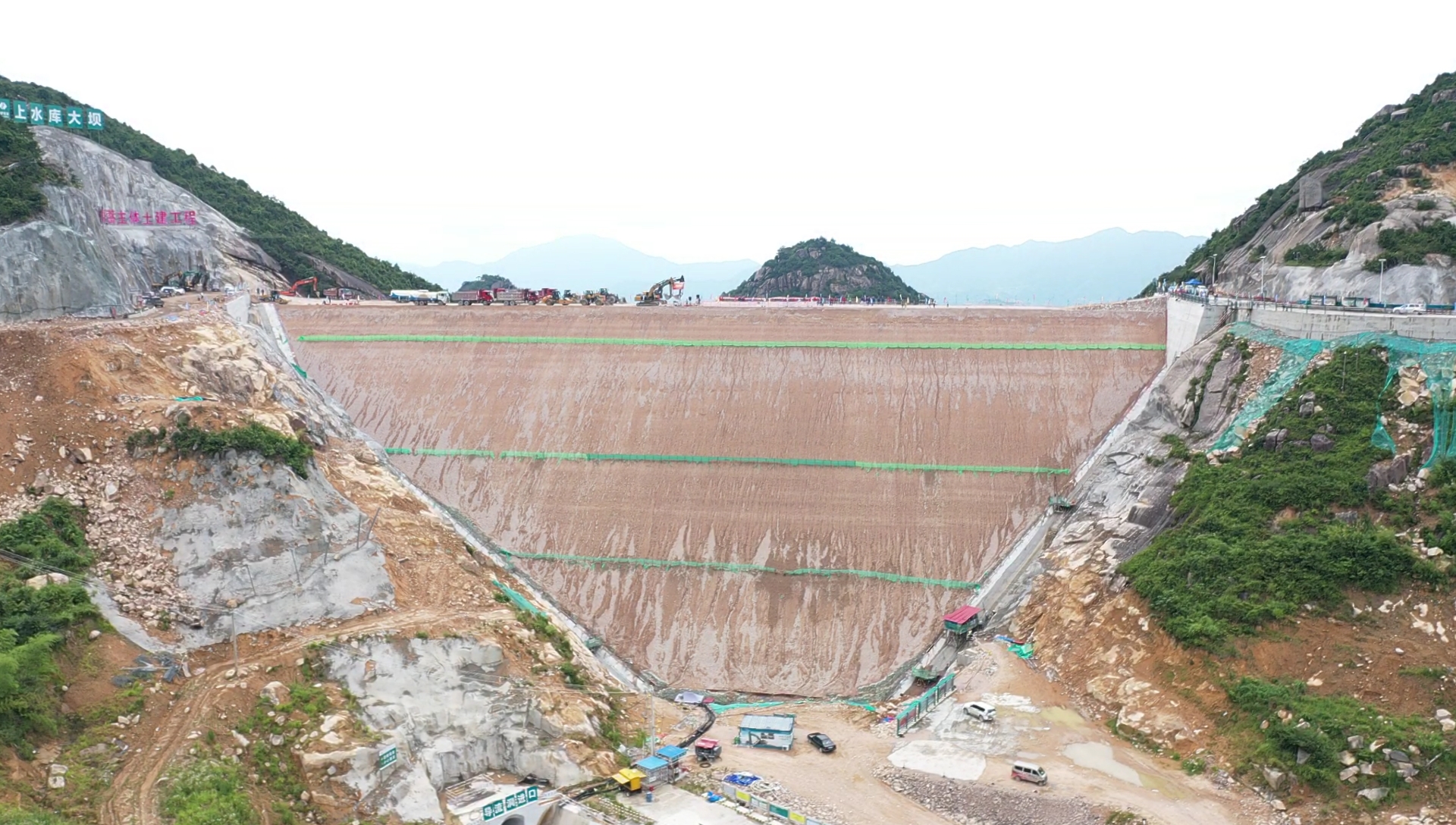

上水库大坝

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
