尼泊尔塔纳湖水电站项目地下厂房开挖支护全面完成
2022/7/20 21:38:00    新闻来源:水电十一局

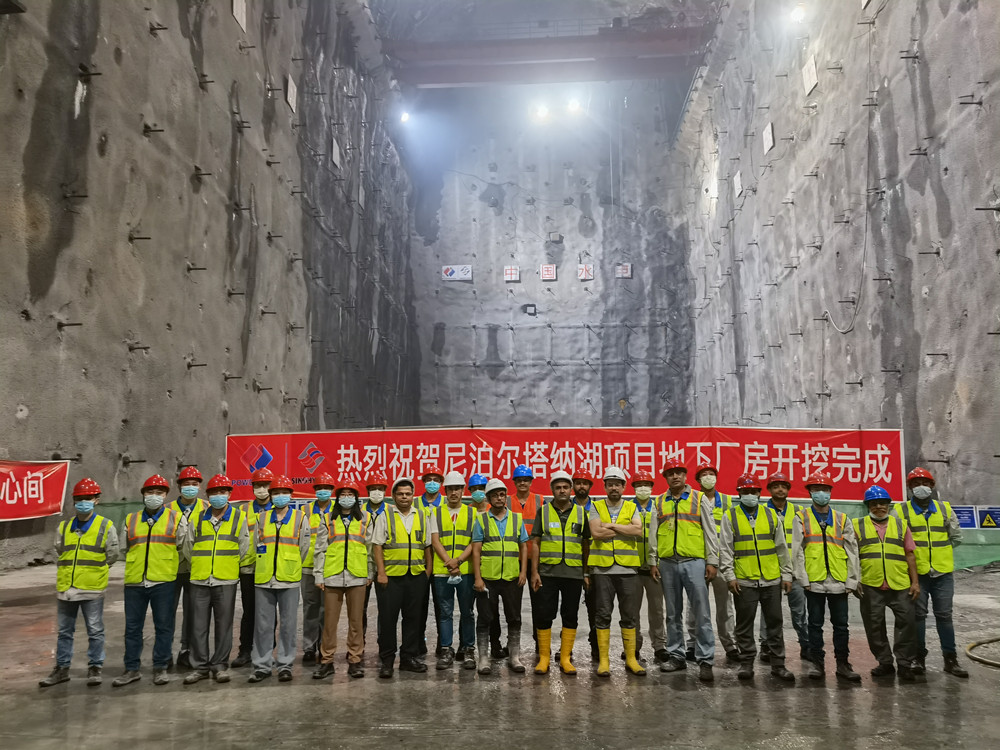

7月15日,由公司承建的尼泊尔塔纳湖水电站项目地下厂房开挖支护全面完成,这是继主交通洞、电缆通风洞、尾水隧洞等贯通后实现的又一关键节点目标,标志着项目正式向混凝土和金属结构安装施工转序。

项目地下厂房位于塞提河右岸山体内,开挖长度89米、宽度22.3米、高度55.8米,总开挖工程量约8万方,内设主机间、安装间、主变及GIS室等。为确保地下厂房开挖顺利完成,项目部上下紧密配合,在做好疫情防控常态化措施前提下,严格把控施工安全和工程质量,充分分析施工难点并制定应急处置措施。针对开挖过程中面临的围岩条件差、岩体强度低、开挖持续变形等不利条件,项目部多次召开专题会议,讨论研究开挖支护方案,最终采用“总体机械开挖、局部控制爆破、边缘密孔成型”的开挖技术,同时结合临时支护系统和DCP预应力锚杆的锚固作用,减少和避免开挖活动对围岩的扰动,控制变形量,实现开挖施工的连续性和安全性。

2022年是塔纳湖水电站项目施工的关键一年,完成厂房开挖施工意义重大。下一步,项目部将持续秉承“诚信履约、安全履约、规范履约、优质履约”理念,不断增强责任意识、目标意识,团结协作,克难攻坚,向年度既定任务目标冲刺。
