福建周宁抽水蓄能电站3#机组提前实现“七一”商投目标
2022/7/1 17:49:13 新闻来源:水电十六局
6月27日,水电十六局承装的福建周宁抽水蓄能电站3#机组顺利通过并网成功后的15天考核试运行,于“七一”前夕正式投产发电,为建党101周年献上一份厚礼。华电福新周宁抽水蓄能有限公司发来感谢信,对水电十六局安装团队全力以赴提前实现3#机组“七一”商投目标表示衷心的感谢。

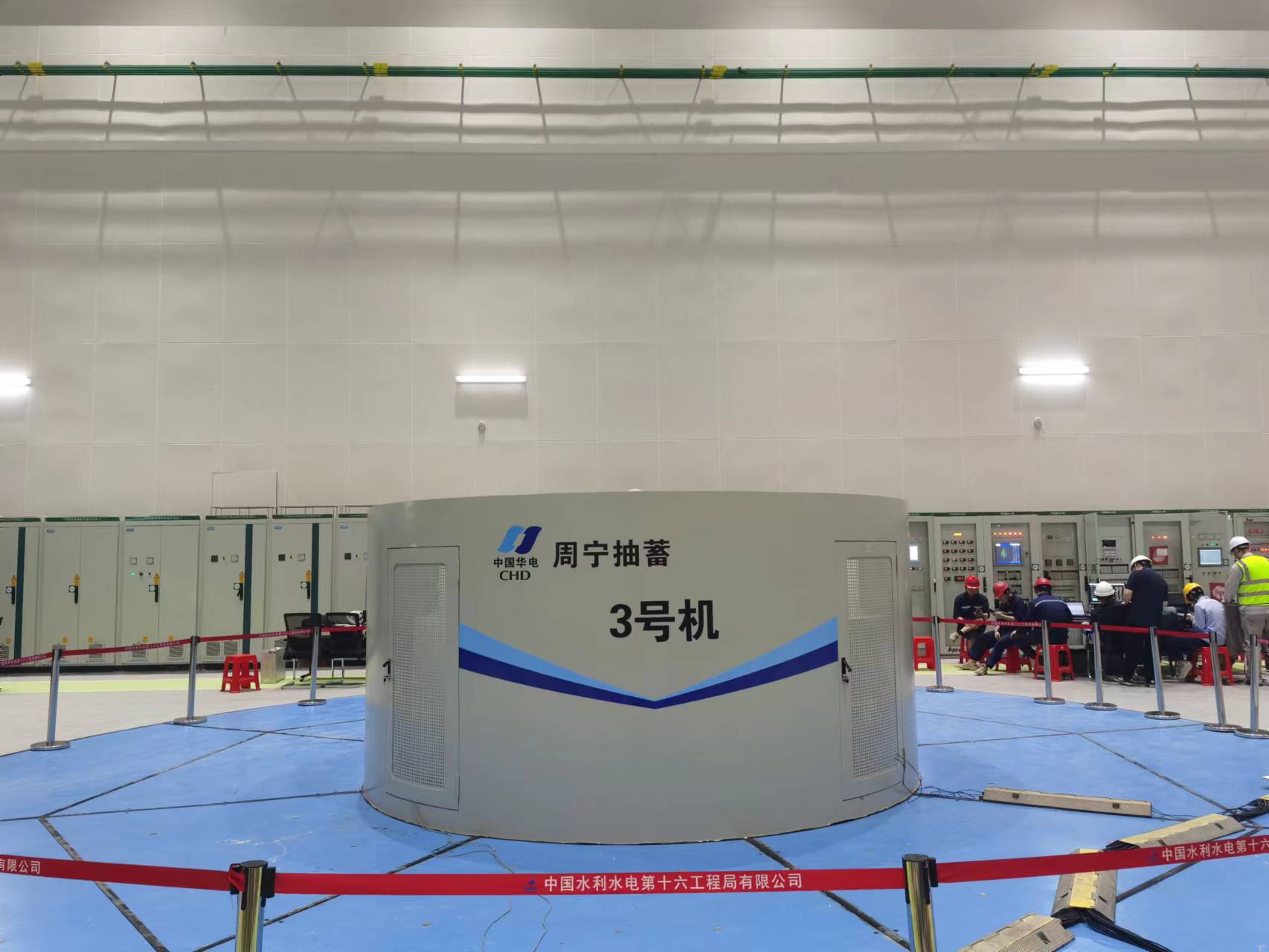

水电十六局作为福建周宁抽水蓄能电站厂房土建及4台单机容量为300兆瓦的机组安装的承建单位,自2021年底实现了电站“双机并网”任务后,在做好1#、2#机组消缺移交的基础上,全力以赴投入3#机组的安装,诸多节点目标提前实现,5月1日完成3#机组总装任务,6月6日机组首次并网成功, 6月12日进入15天考核试运行阶段。6月27日考核试运行顺利通过,提前实现业主提出的“七一”商投目标。
此外,电站最后一台机组4#机组也已进入调试阶段,投产发电指日可待。
