陕西镇安抽水蓄能电站2号机组座环蜗壳吊装完成
2022/6/27 19:21:41    新闻来源:水电三局

日前,由水电三局承建的陕西镇安抽水蓄能电站机电安装工程2号机组座环蜗壳吊装成功,取得了又一重要节点目标的胜利。

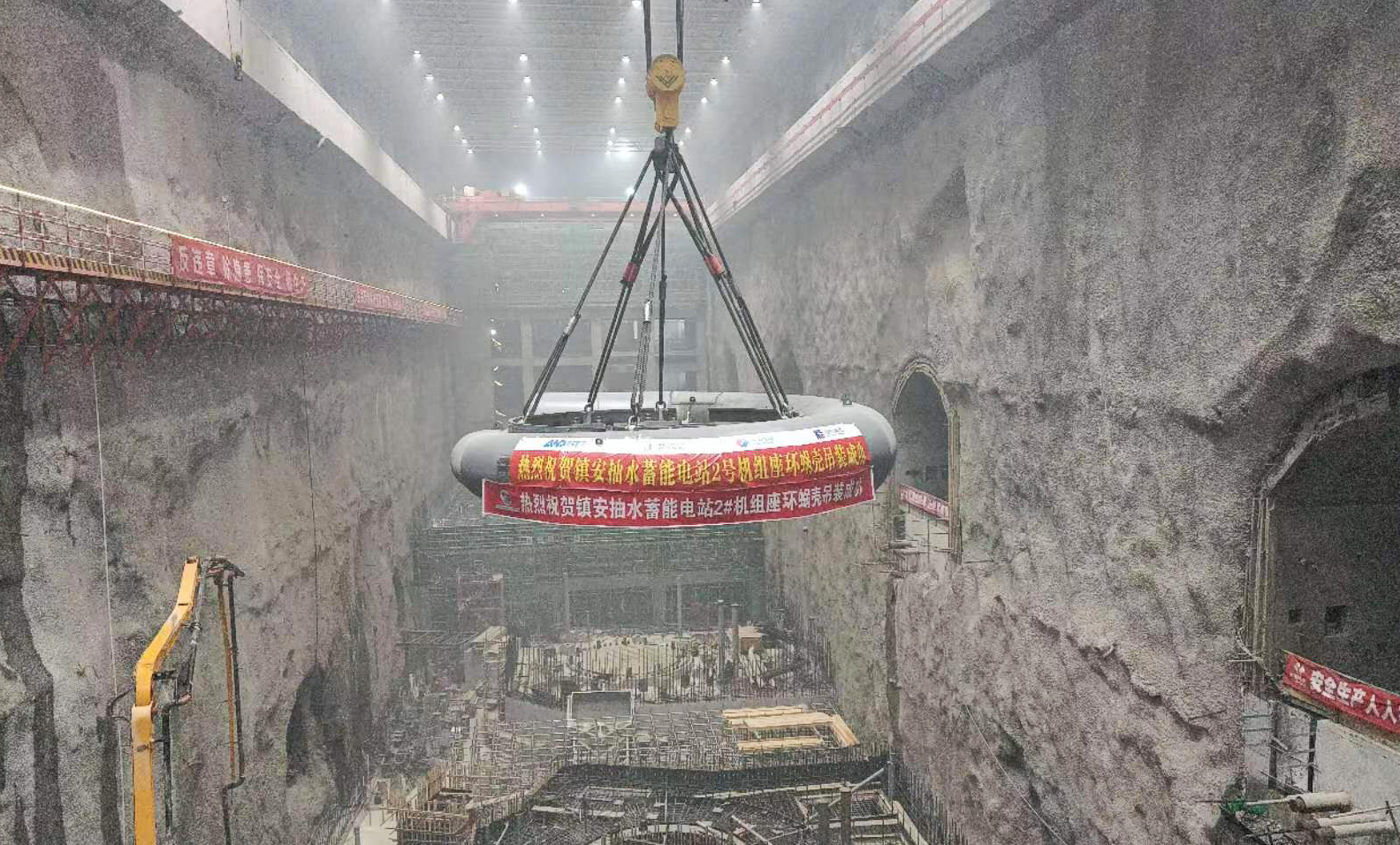

2号机组座环蜗壳分2瓣运输至现场,总重约200吨。5月29日到货,在安装间组焊成整体吊入机坑。镇安电站1号、2号机组座环蜗壳设备供货滞后,现场进度压力大。项目部迎难而上,加强组织领导,系统谋划推进,积极解决施工难题,紧盯现场安全、质量、进度工作有序推进。在圆满完成1号机座环蜗壳施工任务后,紧跟目标,加快步伐,全体作业人员鼓足干劲,精心施工,全面实现2号机组座环蜗壳按期吊装的生产目标。2号机组座环蜗壳焊接探伤一次性验收合格,合格率达到100%,再一次用实际行动赢得业主、监理的认可。

2号机组座环蜗壳吊入基坑后,下一步项目部将进行调整加固工作,为后续水压试验创造有利条件。项目部全体员工将再接再厉,锐意进取,为完成项目部年度工作目标而努力奋斗。
