玛尔挡水电站大坝日填筑量突破2万立方米
2022/6/20 19:09:12 新闻来源:水电三局

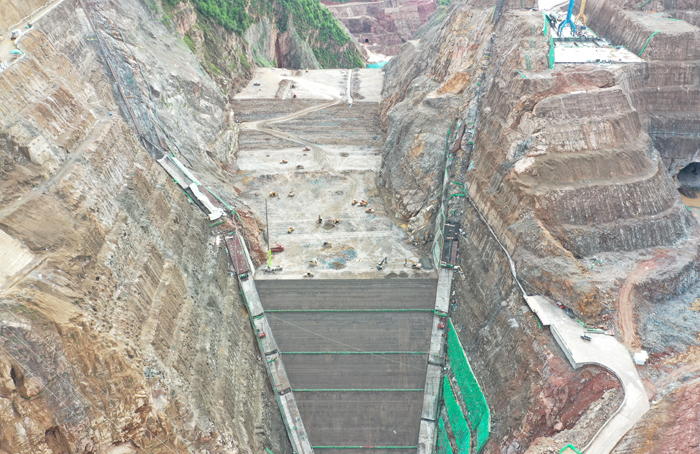

日前,水电三局承建的玛尔挡水电站大坝填筑迎来施工高峰,自6月9日以来,坝体日填筑方量突破并稳定在2万立方米以上。
按照大坝填筑施工计划,项目部于2021年6月1日全面启动大坝填筑施工。12月1日,项目部适时举行“抢抓冬季施工、提升填筑强度”劳动竞赛。在竞赛期间,项目部统筹施工资源,精心组织施工。进入到2022年3月份,大坝日填筑方量达到并保持在1.3万立方米以上。
为加快大坝填筑进度,顺利完成年度施工节点目标,大坝5号仓开始填筑,项目部持续做好施工资源调配投入。4月份,大坝日填筑强度达到1.6万立方米以上;5月份,大坝日均填筑量达到1.7万立方米以上,并稳步提升。
项目部于5月31日再次举行“喜迎二十大,保度汛目标,再创大坝填筑新高度”劳动竞赛,牢固树立目标意识,加强填筑施工的计划、组织和管理,强化施工安全质量监管,对作业队伍实行阶段性奖励等措施,提升施工积极性;同时,增加自卸车、装载机、挖机等填筑设备,提升施工效率,加快填筑进度。6月9日以来,大坝日填筑量一举突破此前的1.7万立方米水平,达到了2万立方米以上,创造大坝填筑以来的最高填筑量。
从2022年6月至年底是玛尔挡项目大坝填筑高峰期,项目部全体人员将继续发扬“自强不息、勇于超越”的企业精神,精心组织、合理调度、科学安排,部门工区深度配合、施工现场无缝衔接、后勤保障全力供给,加快施工进度,以“安全零事故、质量零瑕疵、进度零落后”为目标,争取再创大坝填筑新佳绩。
