设为首页  |  加入收藏  |  联系我们
倒计时!长龙山抽蓄电站吹响全面投产冲锋号
2022/6/17 19:20:41    新闻来源:三峡集团

 本网讯(马志忠)6月15日上午8时33分,长龙山抽水蓄能电站6号机组正式进入15天考核试运行,标志着机组已进入投产发电倒计时,吹响了电站全面投产的号角。

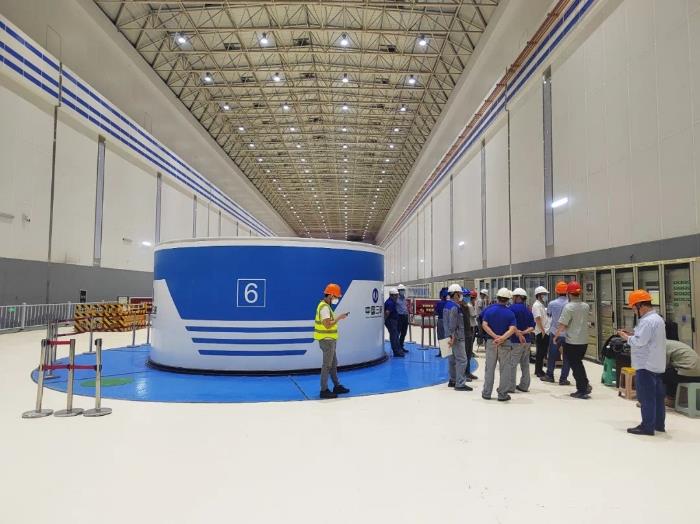

 2

  6号机组启动调试期间,恰逢白鹤滩水电站800千伏特高压直流送出工程架线跨越施工,为确保该项西电东送国家重点工程的安全和进度,长龙山电站积极配合,于5月7日-24日将两条500千伏线路停电18天,6号机组的调试工作也按下了“暂停键”。线路复役后,为加快6号机组启动调试工作,长龙山公司团结各调试相关单位,主动担当作为、勇于攻坚克难,深入研究细化方案、优化工期,并且预判风险、制定措施。在完成70余项调试试验项目后,6号机组按期进入15天考核试运行,坚定不移朝着实现2022年7月全面投产目标前进。

 3

  长龙山抽水蓄能电站位于浙江安吉,地处华东电网负荷中心,共安装6台350兆瓦抽水蓄能机组,总装机容量2100兆瓦。电站承担华东电网调峰、填谷、调频、调相、系统备用等多项任务,能够有效促进风电、光伏等新能源平稳并网,对于改善华东电网运行条件,构建以新能源为主体的新型电力系统和清洁低碳安全高效的能源体系具有重要意义。

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
