白鹤滩水电站左岸8台机组主变安装调试工作全部结束
2022/6/2 22:37:34 新闻来源:水电四局

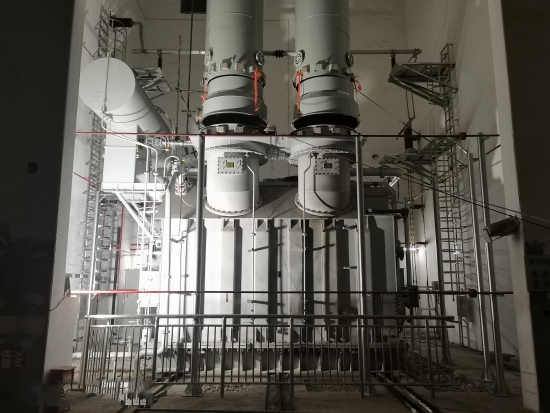

6月1日,由水电四局承建的白鹤滩水电站8号机组主变特殊试验顺利通过,标志着电站左岸电站8台机组主变安装调试工作全部结束,将为左岸电站8台机组早日投产发电提供有力保障。
主变大型特殊试验是指在无载调压开关1档状态下进行绕阻变形试验、低电压阻抗试验、低压绕阻交流耐压实验、带有局放电测量的感应电压试验、中性点交流耐压试验。其中耐压试验时高压侧耐压需升压至544千伏,低压侧耐压需升至50.4千伏,中性点耐压需升至112千伏。试验各项数据表明,8号机组主变安装调试质量满足白鹤滩水电站百万千瓦水电机组精品标准。
白鹤滩水电站左右岸各装有8台百万千瓦水轮发电机组,总装机容量1600万千瓦,是在建规模全球第一、单机容量世界第一、装机规模全球第二大水电站,由三峡集团投资建设和管理,电建集团负责全过程勘测设计并承担主要施工任务,在机组安装中,水电四局承担了左岸8台机组及其附属设备安装与调试任务。
8号机组主变安装工作于1月26日开始,6月1日完成全部试验,共历时126天,较计划工期提前18天。施工期间,项目领导带头攻关、协调各方,施工人员迎难而上、团结一心,先后完成局放试验、耐压试验等主变重点试验,为6月1日一次性顺利通过特殊试验打下了坚实基础。
目前,白鹤滩左岸电站已有5台机组投产发电,6号机组将于6月2日下午完成72小时试运行正式投产发电,7号8号机组已具备开机条件。
