大藤峡右岸工程基坑正式充水
2022/5/30 23:07:12    新闻来源:水电八局

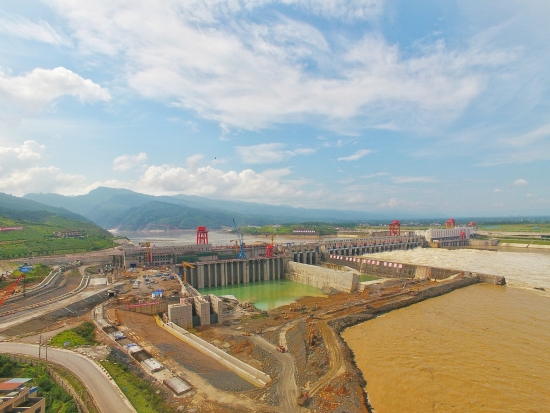

5月26日,随着下游水泵停止运行,大藤峡工程基坑充水正式开始,为工程防汛和右岸首台机组发电奠定基础。

项目部考虑到新修鱼道临时围堰、高强度长时间降雨等影响,结合现场实际情况,按照批复方案,采取二期下游围堰破口充水,上游基坑补充充水。下游围堰缺口位置选择在下游围堰与纵向围堰下游段接头处,待上游基坑内水位与下游水位齐平后,关闭泄水闸弧门,进行上游充水,保证上游基坑内水位充水至47.6m高程,与上游库区水位基本平齐。

目前,左岸工程全部建成运行,右岸工程进入水轮发电机组设备安装高峰期。下一步,项目部将继续锚定目标,坚守安全红线,筑牢质量底线,紧盯进度主线,以“马上就办,真抓实干”的工作作风,全力以赴,高效率、高标准完成右岸工程建设目标。
