黄河大峡水电站4台机组全部通过启动验收
2022/5/25 17:48:45 新闻来源:水电三局
5月24日上午,随着大峡水电站4号机组正式进入72小时试运行,标志着水电三局承建的大峡水电站4台套机组全部改造完成并通过启动验收。
黄河大峡水电站始建于1991年,1996 年第一台机组发电,1998年电站四台机组全部投运正式并网发电,电站总装机容量4×75兆瓦,共计300兆瓦。水电三局承担的增容改造项目主要内容为:水轮发电机组增容改造机电设备拆除分解、机电设备检查修复、水轮发电机组增容改造机电设备安装、调速器系统技术改造设备安装、电气一次专业改造设备安装、电气二次专业设备改造设备安装、4台套机电设备及附属设备拆除、检查修复和安装项目等。

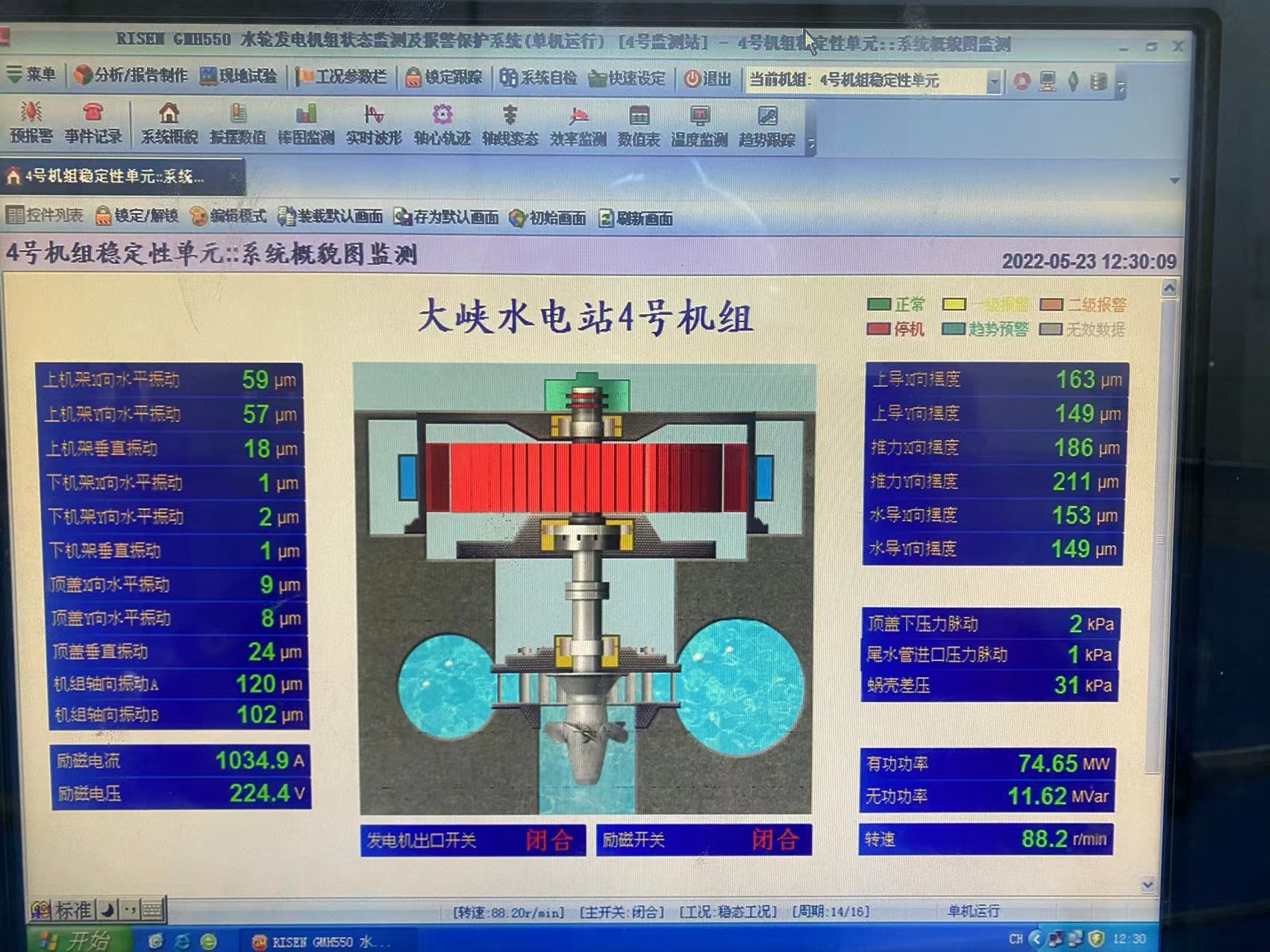

4号机组静态无水调试及动态调试已完成,调试过程中各部轴承瓦温、振动、摆度均合格,4号机组顺利进入72小时试运行,标志着大峡水电站机组技术改造及增容项目进入尾声阶段。
启动验收会上,项目部、监理和业主依次对4号机组增容改造的管理过程、施工情况、质量验收情况做了详细汇报。各方领导、专家对大峡电站4号水轮发电机组增容改造的成果给予了肯定,并明确了大峡水电站4号水轮发电机组具备投运验收条件,同意72小时后并网归调运营。至此,大峡水电站机组技术改造及增容项目已全部完成。
业主对水电三局项目部展现出的高素质、高效率施工水平,对项目部严格按照业主方的管理要求,做到安全文明施工容貌整洁、技术质量控制精细严谨、进度节点按期完成,现场安全、质量和进度均处于良好可控的状态表示肯定。
大峡水电站机组技术改造及安装项目的完成,对后续机组增容改造工程项目施工提供可借鉴的思路,为工程节约成本、缩短工期、推广改造安装技术运用提供技术支撑。
