设为首页  |  加入收藏  |  联系我们
宗格鲁水电站2号机组总装完成
2022/5/24 21:44:00    新闻来源:水电八局

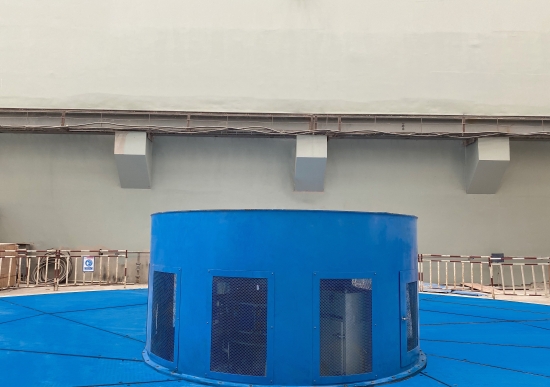

5月22日,尼日利亚宗格鲁水电站2号机组总装工作全部完成,已进入无水调试阶段。

2号机组自2021年7月29日发电机层混凝土浇筑封顶后,分别于2021年9月26日完成定子吊装、2022年1月15日完成转轮吊装、1月28日完成转子吊装,安装过程中所有试验项目均一次性顺利通过。

为圆满实现工程建设目标,宗格鲁机电安装项目部时刻牢记“安全、准点、精品、美丽”的机组安装要求,优化工期、细化任务、压实责任,全面统筹高效推进机组安装与调试工作。在水电八局项目全体人员的共同努力下,2机组总装工作圆满完成,正向6月底实现2号机组发电目标发起冲刺。

目前,宗格鲁水电站1号机组已安装完成;2号机组已进入无水调试阶段;3号机组正在进行定子下线、转子组拼和导水机构预装工作;4号机组定子及下机架组拼工作已完成,5月23日进行定子铁损试验。下一步,项目部将再接再厉,紧抓工程质量,紧盯施工安全,确保按期实现各项节点目标。

宗格鲁水电站位于尼日利亚尼日尔州宗格鲁镇卡杜纳河上,电站共布置4台额定容量175兆瓦的立轴混流式水轮发电机组,总装机容量700兆瓦,多年平均发电量26.4亿千瓦时。该项目对推动“一带一路”倡议与深化中非务实合作具有重要意义。项目建成后,将有效缓解尼日利亚电力紧张的局面,降低用电成本,为进一步促进当地经济社会发展和民生改善发挥重要作用。

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
