设为首页  |  加入收藏  |  联系我们
白鹤滩水电站左岸8台机组封闭母线安装工程全部结束
2022/5/23 21:49:52    新闻来源:水电四局

5月18日,由水电四局承建的白鹤滩水电站8号机组封闭母线和发电机出口附属设备整体耐压试验顺利通过。至此,电站左岸8台机组封闭母线安装工作全部圆满结束,均符合“精品标准”。

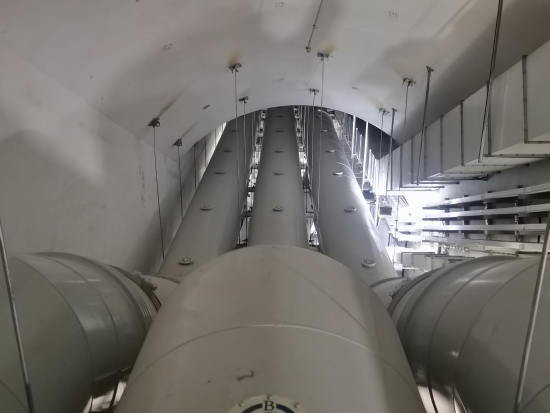

封闭母线的主要功能是对发电机引出线与主变压器低压侧之间或75兆瓦及以上机组厂用变压器低压侧与高压配电装置之间的电流传输。白鹤滩左岸电站封闭母线安装工序主要包括安装前检查、支吊架安装,封闭母线安装,附属设备安装、整体检查、试验六个环节。其中8号机组封闭母线于1月16日开始安装,安装共用时120天,较计划工期提前8天。

目前,白鹤滩左岸电站已有4台机组投产发电,后续4台机组安装调试过程中,水电四局将继续保持“高标准、高质量”,争取“台台精品”目标圆满实现,为将白鹤滩水电站打造成为新时代大国重器全力以赴,以优异成绩喜迎党的二十大胜利召开。

白鹤滩水电站位于四川省宁南县和云南省巧家县交界的金沙江干流河段上,左右岸各装有8台百万千瓦水轮发电机组,总装机容量1600万千瓦,是在建规模全球第一、单机容量世界第一、装机规模全球第二大水电站。电站建成后可实现年均发电量624亿千瓦时,每年可节约标准煤1968万吨,减排二氧化碳5160万吨,对我国实现碳达峰、碳中和目标具有重要意义。

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
