设为首页  |  加入收藏  |  联系我们
宁海抽蓄电站首节钢管顺利出厂
2022/5/18 23:00:41    新闻来源:水电十二局

5月16日,宁海抽蓄电站首节压力钢管顺利出厂。

因上下库连接公路隧洞高度低于钢管外径长度加运输车板高度之和,致使上平洞、上斜井、中平洞和下斜井压力钢管均不能以大节(相邻两单节组焊为一大节)状态运输进洞安装。为解决运输问题,项目部结合现场实际,最终决定采用单节钢管在管轴线垂直地面的状态下借助平板运输车运输到指定临时堆放场的方式,在安装施工支洞外的大节拼装厂组成大节后运输进洞安装。

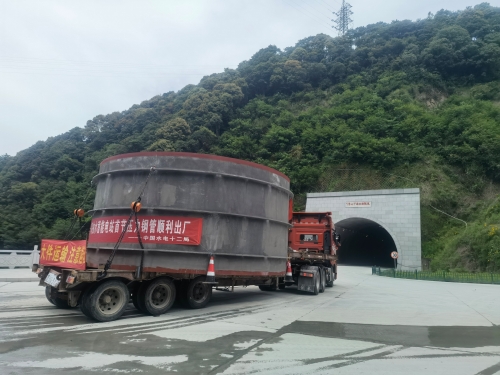

为保障运输过程的安全,项目部根据单节钢管最大外形尺寸自行设计了钢筋笼运输模型,于5月14日上路进行模拟运输,以排除运输途中不易发现的道路障碍,模拟运输成功后,于5月16日下午开始首节钢管的道路倒运工作。伴随着开道车的警笛声,首节钢管走过10公里蜿蜒山路,于下午2时50分顺利到达上库场平钢管堆放场。

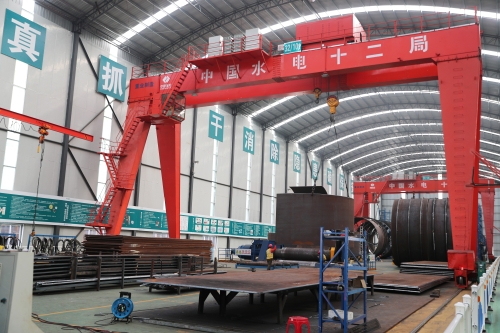

宁海抽水蓄能电站钢管加工厂于今年3月份开始正式投产,截至今日,上斜井压力钢管探伤已完成139节,重量达2200吨,防腐涂装已完成30节,具备向安装施工支洞附近堆放场倒运的条件。钢管倒运工作的开始,大大缓解了钢管厂存储压力,使得钢管厂工序流转更加快速迅捷,月生产能力得以再次提升。

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
