湖南平江抽水蓄能电站地下三大洞室全面开工
2022/5/18 22:59:32    新闻来源:水电八局

5月15日,湖南平江抽水蓄能电站下水库尾调通风兼交通洞正式开挖,标志着平江抽水蓄能电站地下三大洞室全面开工。

平江抽水蓄能电站地下三大洞室主要包括主副厂房洞、主变洞和尾调通风兼交通洞,既是地下厂房的核心部位,也是整个抽水蓄能电站最重要的洞室。其中,主副厂房洞总长163米,下部开挖宽度25.5米,上部开挖宽度27米,最大开挖高度为55.831米,主变洞主洞长185.29米,宽20米,高23.2米;尾调通风兼交通洞主洞段全长551.46米,为城门洞型,典型断面宽为4.7米,高为5.1米。

当前,主副厂房累计完成开挖2万立方米,主变洞累计完成开挖7000立方米。三大洞室系统属于电站关键线路,合理有效组织施工至关重要。项目部严格按照进度计划倒排工作任务,细化清单责任,开展日进度对照,周进度总结活动,一问题一对策,限时整改,严格管控进度计划;重点部位采用项目班子包保制,每日利用班前会讲安全、交方法、共进步,加大统筹协调力度,有效推进施工管理。

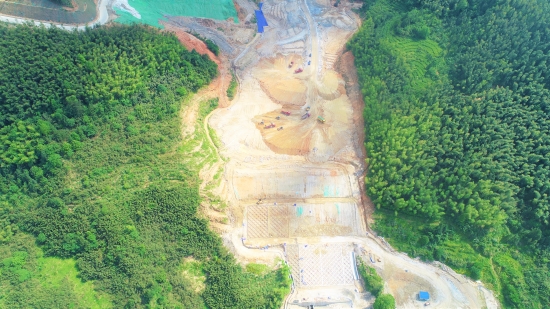

目前,电站正处于施工高峰期,三十余个工作面全面开工,十余个地下洞室同步推进,上库大坝、下库大坝、厂房等施工有序推进。
