硬梁包水电站二期围堰填筑完成
2022/5/7 22:48:02 新闻来源:水电七局
4月30日,水电七局硬梁包水电站项目首部枢纽二期主河床围堰顺利填筑完成,为电站实现度汛目标和二期主体施工奠定了坚实基础。
硬梁包水电站位于四川省泸定县境内,是大渡河水电基地干流规划22个梯级电站的第13个梯级,上游为泸定水电站,下接大岗山水电站。硬梁包水电站采用引水式开发,最大闸坝高度38米,引水隧洞长约15公里。电站的建设,对合理开发利用大渡河水能资源,满足电网用电的增长需要,变资源优势为经济优势,促进地区经济和社会发展,增加地方财政收入有着积极的促进作用。

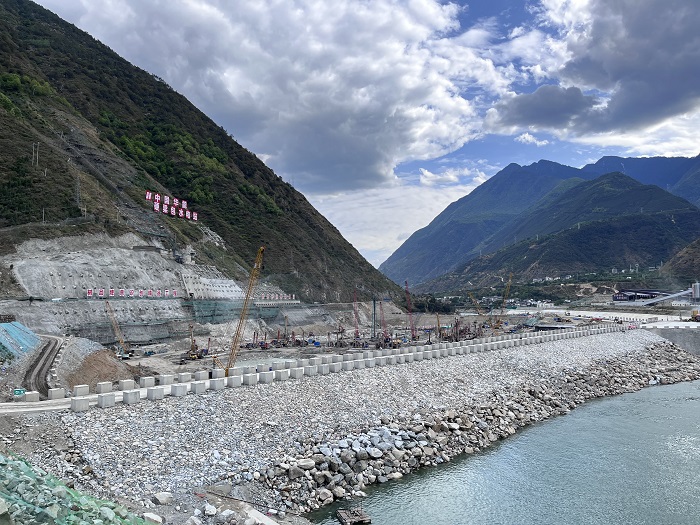

据介绍,二期主河床围堰为碾压式心墙土石围堰,防渗体由混凝土防渗墙、复合土工膜防渗体组成。堰体布置于大渡河原主河床,上游围堰轴线长约429米,最大堰高约17米;下游围堰轴线长约195米,最大堰高约12米,土石方填筑总量约17.9万立方米。且该区域地质条件复杂,部分区域相对隔水层缺失,加大了工程整体施工难度。
自2021年11月6日大江截流以来,为了确保二期主河床围堰填筑的顺利进行,项目部不断强化安全、质量、进度管控,通过召开现场交底会、碰头会等形式,做到了技术交底详尽、现场组织有序、过程管控到位,实现了规范标准作业。期间,项目党团组织发挥先锋模范带头作用,与业主联合开展“二期围堰具备度汛条件”专项攻关行动,在保障工程安全的前提下,提高围堰混凝土防渗墙及填筑施工质量,确保防渗效果,于汛前按期完成填筑任务,为项目防洪度汛目标的顺利达成提供保障。
