大藤峡右岸尾水闸门正式下闸
2022/4/6 21:11:07 新闻来源:水电八局
日前,大藤峡右岸尾水检修闸门正式启动下闸工作。
大藤峡水利枢纽右岸共设计15扇尾水检修闸门,每台机组三套门,外形尺寸为:9.31m ×11.345m×1.65m;单扇闸重98.467吨,总重1477吨。
尾水检修闸门位于机组下游尾水管出口处,下闸是破堰挡水的必要前置程序。水电八局项目部精心组织,合理布置,严格履行施工任务工作清单,15扇尾水检修闸门在安装间下游尾水49.5平台右侧鱼道相继完成了组装、附件安装和防腐工作,与此同时尾水门机安装及负荷试验完成,尾水闸门锁定安装完成具备挂门条件,至此,闸门下门的前期工作准备完成。

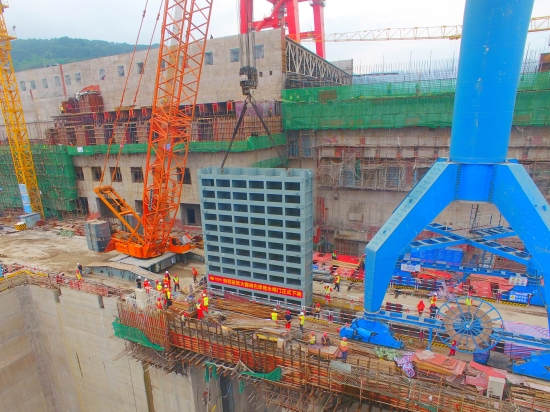

继大藤峡右岸工程上下游挡水线混凝土全部浇筑到顶后,大藤峡机电安装项目部严密组织,快速反应,迅速启动尾水检修闸门的下门工作,实现了土建施工和金结工序的无缝对接。此次进行的是1#机首套尾水检修闸门的下门工作,现场采用400t履带吊将尾水闸门从拼装场地转运至1#机组尾水闸门右孔孔口,在尾水检修门闸门孔口进行临时锁定,后续使用尾水单向门机完成二次转运和下闸工作。
下一步项目部将继续锚定目标,戮力同心,排除万难,高质量抓好建设期间各项工作,全面保障4月30日前完成1#-5#机组所有尾水检修闸门下门工作,为顺利实现4.30挡水目标,摁下“加速键”。
