非洲最大的水电项目——埃塞俄比亚复兴大坝项目首台375 MW机组于 2 月 20 日开始发电。复兴大坝总装机容量为5.15GW,首台机组发电标志着埃塞俄比亚及该项目都完成了一个重要里程碑。

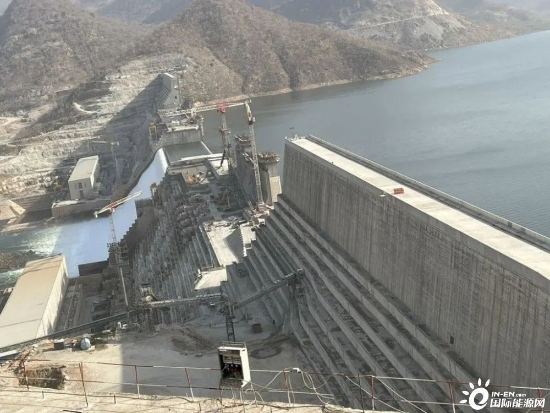

2022 年 2 月 20 日埃塞俄比亚复兴大坝首台机组发电现场。来源:Twitter:@seleshi_b_a
20日,埃塞总理阿比·艾哈迈德博士为该项目剪彩,庆祝活动在东非国家通过媒体广泛播出。官员们盛赞经过十多年艰苦努力,项目终于成功发电。
复兴大坝项目位于埃塞俄比亚西北部 Benishangul-Gumuz-Gumaz 地区的青尼罗河上(尼罗河重要支流),距离埃塞俄比亚首都亚的斯·亚贝巴西北约 500 公里(公里),距苏丹边境 15 公里。该项目由意大利建筑巨头 Salini Costruttori SpA 的子公司 Webuild Group 为埃塞俄比亚国有电力公司建造。完工后,它将包括一个碾压混凝土主坝,并在河的左右两岸安装两个发电站。
根据 Webuild 的说法,最初的计划是为复兴大坝配备 16 台 375 MW的混流式水轮机组,总装机 6.4 GW. 但据报道,埃塞俄比亚官方在 2019 年将水轮机组的数量削减至 13 台,使大坝的总容量减小到 5.2 GW,预计年发电量达到 15.76 TWh. 官方的说法是,减少水轮机数量是出于技术和经济的考虑,与其它相关国家的政治压力无关,大坝的高度和蓄水量并不会发生任何变化。

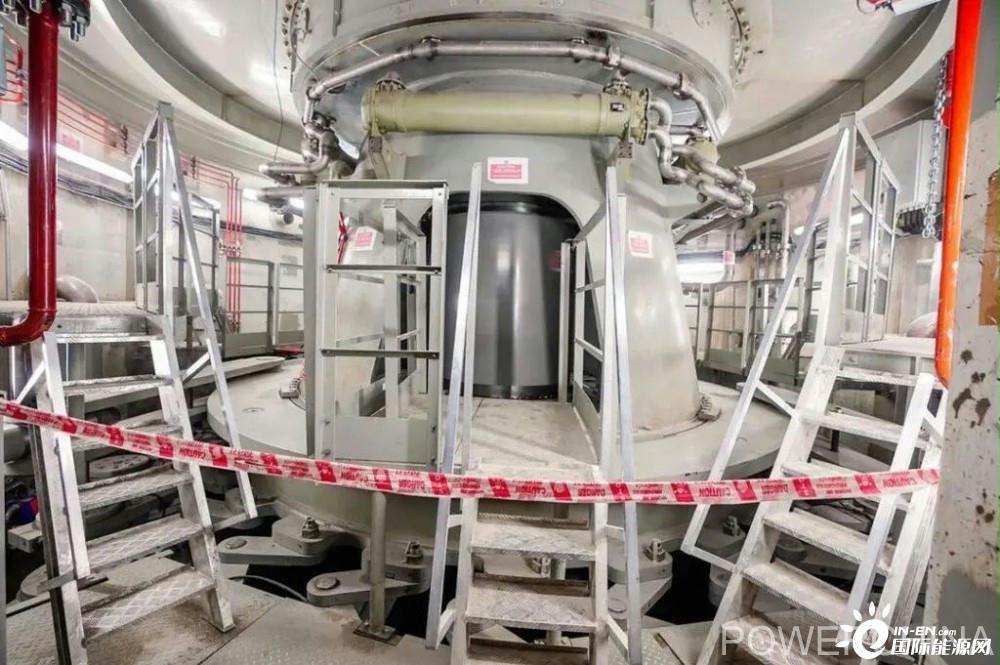

5.2 GW复兴大坝项目配备的 375 MW的混流式水轮机组。资料来源:Twitter @AbiyAhmedAli(2022 年 2 月 20 日)
01
有争议的胜利
埃塞俄比亚官方尚未宣布全部 5.15 GW项目投产的确切时间表。去年 11 月,埃塞俄比亚前水利和灌溉部长 Sileshi Bekele 博士被任命为跨界河流和复兴大坝项目的首席谈判代表和顾问,当时他接受采访时表示,大坝的整体建设进度已达到 82%.
2021 年夏天,埃塞对大坝水库进行了第二年的蓄水,这引起了尼罗河下游邻国埃及和苏丹的愤怒。
苏丹当局表示复兴大坝项目可以帮助调节尼罗河水情并降低洪水风险,但苏丹对该项目可能对苏丹南部 280 MW Roseries 水电站的运行效率产生影响表示担忧,并强烈谴责埃塞俄比亚复兴大坝单方面采取蓄水行动。与此同时,埃及对其水安全也有类似的担忧,尤其是其 2.1 GW的阿斯旺大坝 (HAD),它是当今非洲最大的水电设施。该大坝还通过每年 555 亿立方米的定期开闸,为埃及的农业、市政和工业用水需求提供关键服务。

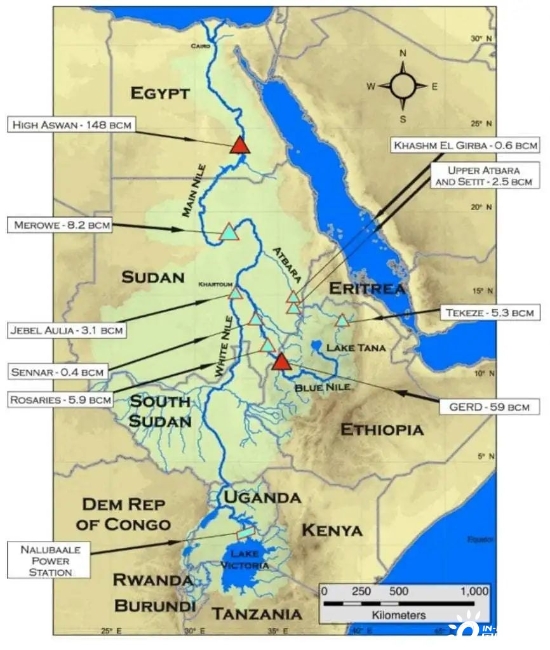

尼罗河的水文已经研究了几十年,其特点是年际变化很大,地理和气候差异很大,同时水流变化受到自然特征和水利基础设施的影响很大。资料来源:Wheeler, K.G., Jeuland, M., Hall, J.W. 等,通过埃塞俄比亚复兴大坝了解和管理尼罗河上的新风险。
显然,复兴大坝项目首台机组发电将有不同的声音。埃及外交部已发表声明,抨击大坝“单方面”落成典礼。埃及声称该项目违反了 2015 年签署的原则宣言,其中埃塞俄比亚、苏丹和埃及就合理利用大坝达成了共识。
但 Bekele 博士周日在推特上表示,复兴大坝项目开始发电是“与建设进度同步”的,项目即使发电“也被证明——下游的水流没有中断,而且水力发电并不会对水资源产生消耗”。
“大坝蓄水和运营是根据三国商定的原则宣言(DoP)以及随后在下游国家之间协商的规则和指导方针制定的,”他补充道。“项目完成后,它会为埃塞俄比亚提供可再生能源发电,同样为现有下游大坝增加发电量,并防止洪水和干旱。”
Bekele 博士补充说,复兴大坝项目有望成为“清洁和可再生能源的工具”,因为它“为 6500 万没有电的人带来生机”。他还指出,通过“直接贡献”建设的项目和埃塞俄比亚公民购买的债券将提供与邻国“有意义的”电力互连。
值得注意的是,据报道,肯尼亚正在与埃塞俄比亚电力公司探讨一项购电协议,可能会在未来几周内达成。
02
“白色石油”是神的礼物
Webuild 首席执行官兼创始人 Pietro Salini 在首发典礼上发表讲话时表示,该项目是埃塞俄比亚的转折点。“我们一起做了很多项目。我们改变了这个国家利用水资源的能力,”他说。“上帝给了埃塞俄比亚一份特别的礼物。不是石油,不是天然气——而是水,”他补充道。“这是埃塞俄比亚的白色石油。” Salini 还强调了该项目的可持续性属性。“当我们谈论联合国的可持续目标时,复兴大坝就是这样的项目!”
Salini 指出,由于国际阻力,该项目充满了困难。“有这么多的敌人反对它,即使找到钱也很难——通常项目有钱就会容易很多,”他说。“尤其是你不得不要求埃塞人民节衣缩食来为国家的未来着想,这多么艰难!” Salini 称赞首次发电取得成功。“现在我们可以说,第一步已经完成!”
