广东梅州抽蓄电站2号机组进入投产试运行
2022/2/22 20:46:21 新闻来源:水电八局

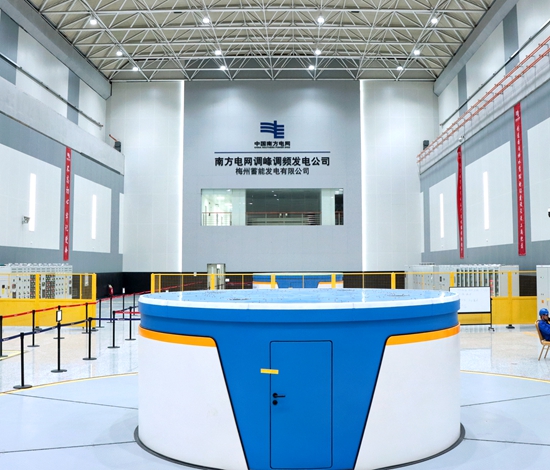

近日,水电八局承建的梅州抽水蓄能电站2号机组完成整组启动试运行的全部试验项目,进入15天投产试运行。
此前1月9日,2号机组以水轮机方式启动至额定转速;1月12日,首次发电方向并网发电;2月13日,完成涉网试验、所有动态调试试验。
在2号机组调试开始之前,项目部深入全面总结1号机组调试经验,回顾1号机组调试过程存在过的问题,制定针对性的防范控制措施,以规避1号机组调试过程遇到的问题。在超前部署下,仅用时14天,项目部便完成了所有常规静态调试项目。
试验过程中,各系统设备控制流程及动作正确,机组调速器动态品质满足设计要求,各部位压力及压力脉动满足调保计算要求,机组瓦温、振动、摆度等各项运行参数均优于优良标准,且各轴承摆度全部均在5道(0.05毫米)左右,是继首台机组为代表”后的又一优秀机组。
此次2号机组的投产运行,是继2021年12月15日首台机组成功投产发电之后,广东梅州抽水蓄能电站交出的又一力作。后续,项目部将毫不松懈、全力瞄准四台机组全部投产目标,助力抽水蓄能绿色建设。
