本网讯(崔徐波 梁晨光)2021年的最后一天,浙北绿水青山之中再次传来好消息,三峡集团所属三峡建工长龙山抽水蓄能电站(以下简称长龙山电站)第三台机组正式投产发电。
海报设计:宋程
在中国共产党成立100周年之际,于“十四五”开局之年,经过多年接续奋斗,在“绿水青山就是金山银山”理念诞生之地浙江安吉,三峡集团投资建设的长龙山电站工程在这一年开花结果,3台机组陆续投产,累计为长三角地区贡献清洁电能约6亿千瓦时,电站全部建成投产后,对推动新型电力系统建设具有重要意义,绿水青山向金山银山转化之路越走越宽。

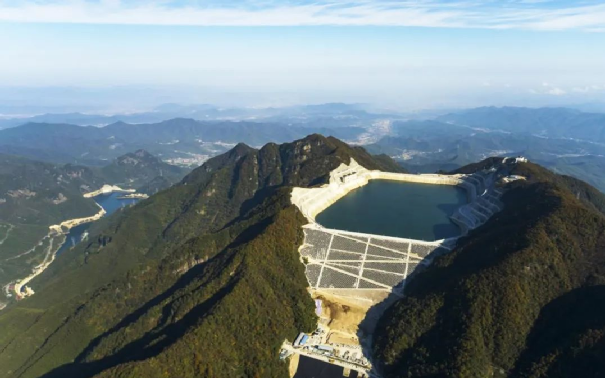

长龙山电站上下库全貌
迎难而上 决战决胜
这一年,胜利在望,却也困难重重。新冠肺炎疫情防控形势依然严峻,冲刺首台机组发电节点工期异常紧张;浙江地区遭遇罕见干旱,严重影响电站蓄水和机组调试;工程面临能源保供和建设双重任务压力……
2021年1月27日,距离春节还有半个月,往年正是施工队伍返乡过年的高峰期,一辆专车载着18名工人逆行而来抵达长龙山电站,立即投入到上水库进出水口闸门启闭机房配电房建设中,整个春节期间连续施工,确保这一部位按照倒排的工期表有序推进。整个工区共有1200多名建设者坚守岗位,保证了所有关键部位连续施工。
2月15日,大年初四,经过春节前后充分准备,长龙山电站1号输水系统启动充水,水道正式迎来实践检验,长龙山公司、设计单位、监理单位、施工单位近百人连续20多天坚守一线,持续关注、精细巡查、严密监测,为水道安全可靠运行保驾护航,也为后续机组调试工作开展做好工程准备。
1号输水系统充排水现场启动会(摄影:曾锋)
冲刺节点目标要有足够施工力量,更要有高效管理。
每天下午,参建各方主要负责人都会齐聚长龙山公司建设管理营地,准时参加碰头会,每个单位对照发电目标倒排工期表汇报,完成事项清单销号,未完成事项现场讨论、协调、提出方案,及时高效促进相关问题解决。
在高效管理机制推动下,移民验收、蓄水验收相继顺利通过,工程节点各个突破。
2020年下半年至2021年上半年极端干旱天气,对长龙山水库蓄水的影响,成为制约首机发电最大的“拦路虎”。
蓄水量的多少直接影响机组启动调试时间,“从行业平均调试时间80多天来看,留给我们的时间非常紧张。”长龙山公司总经理刘国平说。
自2020年9月电站开始试验性蓄水,浙江地区就持续晴多雨少,遭遇8年来最强旱情。2021年2月24日,上、下水库蓄水总量仅有210万立方米,距离满足首台机组有水调试水量有500多万立方米巨大缺口。
面对蓄水量缺口,长龙山公司不等不靠,加强与地方政府沟通联系,及时采取多种科学调水、补水措施。期间长龙山公司与安吉县气象部门密切合作,多次利用有利天气开展人工增雨作业,有效增加降雨量;同时协调位于长龙山抽水蓄能电站下水库上游的天荒坪抽水蓄能电站及时调水100万立方米,增加来水补充。多方努力下,5月10日,电站上下水库蓄水量达到712万立方米,保证首台机组顺利进入有水调试。
绿色答卷 献礼华诞
这一年,全体长龙山建设者用实干奋斗的成绩单,为中国共产党成立100周年献礼,他们是历史的见证者、参与者,也是创造者。
6月,首台机组调试最紧张的时刻,长龙山电站厂房1号机组旁,来自长龙山公司、设备厂家、设计、监理、施工等全国十几家单位的近70名带着各色安全帽、身着不同制服的工作人员挥汗如雨不分昼夜。调试时间紧,任务重,长龙山公司周密部署、精心安排、合理规划,组织各参建单位最精干的调试力量提前来到调试现场,为机组启动调试做好充分准备。
“调试人员都是各单位最有经验的骨干,调试之前大家根据现场条件和调试方案进行充分讨论,把所有能想到的可能出现的问题一一列出并提出应对措施,调试过程中进行反复排查确认,最大可能避免调试期间出现问题,提高调试效率。”长龙山公司机电部主任姚亮说。
抽水蓄能机组比常规水电机组设备系统更多,工况更加复杂,SFC系统、励磁系统、监控系统、水系统、油系统、气系统、厂用电系统、消防系统等与主机设备相配套的大量辅助系统和各类保护装置,像人的五脏六腑与神经血脉系统一样,需要密切配合,在各个工况调试中,它们要按照指令在正确时间做出正确反应动作,时间要精确到毫秒,位置要精确到微米。
“计算机监控系统是中枢神经、消防系统为所有机电设备保驾护航,压力油系统是控制机组的动力源,水系统给机组降温冷却等等,就像一个人,只有这些'器官'各司其职并良好配合才能走得稳、走得好。”姚亮介绍。
调试开始,机组边、盘柜上大大小小屏幕闪烁,一串串数字、一条条曲线、一个个电气符号随时在“跳动”,各个系统的调试人员全神贯注关注着细微的变化。
如何让这支联合“部队”高效发挥作用,有精兵更需要强将。
长龙山公司有关负责人坐镇现场试运行指挥部里,针对现场随时出现的各种情况,有效整合信息、迅速判断、果断拍板,保证了各分部有条不紊高效运行。
机组调试成功,实现了“多个一次”:一次冲转成功、一次拖动成功、一次并网抽水调相成功、一次并网抽水成功、一次并网发电成功、一次通过15天考核试运行……调试团队步步为营,试验项目一一完成,试验结果验证了机组每一项指标和性能均为优良,整个机组启动试运行工期大大缩短。
高约19米、重约520吨的机组转动部件以每分钟500转的速度飞转,顶盖和上机架水平振动控制在10微米之内,直立1元硬币能够纹丝不动,机组摆度最大值约为80微米,与国内同类型抽水蓄能电站运行指标相比处于领先水平,表明机组在设计、制造、安装以及调试等方面都取得了全面成功,又一台精品机组诞生。
6月25日,长龙山电站首台机组正式发电,数千名建设者共同欢庆工程迎来重大节点,庆祝中国共产党成立100周年。他们在千米高山之巅、在下水库岸边、在地下厂房机组旁等各个现场歌唱祖国,歌颂党的生日,他们用歌声记录下百年华诞的奋斗音符。
1号机组发电仪式
步履不停 奋力保供
这一年,面对能源供应紧张形势,他们一手抓机组安装调试,一手抓能源保供,三台机组陆续投产,绿色能源不断输出,为电网平稳运行持续助力。
三台机组正在同时发电
清晨,长龙山电站下水库一层薄雾随风飘散,数只鸳鸯的光临给冬日增添了几分生机和一丝浪漫。
平静的水面下,水流通过输水系统在不知不觉间进行着“抽”、“放”切换。
“保供期间情况特殊,每天可能根据电网负荷情况进行几次工况切换,最大限度提高运行效率。”电站运维团队工作人员介绍。
作为电网重要的调节电源,抽水蓄能电站容量大、反应速度快,利用抽水、发电工况转换能够有效提高电网调节能力,促进电网负荷稳定。
10月以来,电站两台投运机组启停频繁,长期满负荷高强度运行给这个“新兵”带来不小考验。
为顺利完成保供任务,长龙山公司专门成立了保电保供领导小组和工作小组,与运维团队、参建单位和设备厂家紧密合作,进一步加强对投运机组设备巡视巡查和运行设备的监视、控制,实时对各类数据进行汇总和比对分析,利用机组运行间隙及时处理消缺,确保了机组持续稳定运行。
党旗在保供一线飘扬
“在高强度运行下,我们做到了响应及时、随调随启、应发尽发,既证明了运维团队的可靠性,也证明了电站机组制造、安装和调试的高水平。”刘国平说。
10月下旬长龙山电站3号机组开始启动试运行,期间电网线路检修和保供任务等因素,陆陆续续给调试工期造成一个月的时间缺口。“总工期耽误了,调试时间也变得非常不可控,有些工作会随时安排在深夜进行。”长龙山公司机电部电气工程师马志忠说。
为了更好照顾家人,马志忠将妻子和孩子接到建设管理营地,虽然营地距离厂房机组试运行调试指挥部直线距离不足三公里,但是那段时间他们却很少团聚。
为了把工期抢回来,马志忠和同事们一起全部蹲守工程一线,吃、住、工作以及短暂休息均在厂房里,随时待命,经常通宵达旦。在华东网调批准的时间段内精密安排、精细落实各调试试验项目,争分夺秒,全力以赴,最终在2021年12月30日22时26分,3号机组安全准点投产发电,为华东电网保供再添新动力。
在新机组投产的同时,长龙山电站地下厂房里,一场将持续三个月的劳动技能竞赛也拉开了序幕,广大建设者纷纷在工作岗位上比技能、涨知识、造精品,正以昂扬的姿态向2022年全部机组发电发起最后冲刺。
