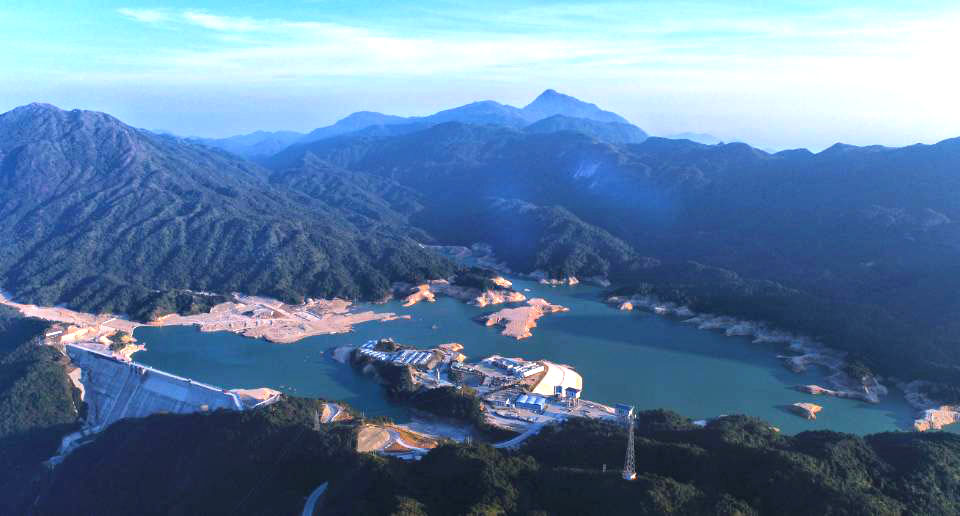

12月28日,云遮雾罩的岭南山脉八甲山区迎来了一个淌金流银的时代。世界落差最大、我国单机容量最大的机组——阳江抽水蓄能电站首台机组正式并网发电,比计划提前半年投入商业运行。在阳蓄工程建设大军中,水电八局阳蓄上库建设者充分发挥了“领头羊”的作用,快速完成了上水库大坝建设,修筑的大坝似一顶银色皇冠耸立在绿水青山的峰岚上,光彩夺目。
岭南名瀑上的百米大坝
鹅凰嶂,海拔1337米,粤西的脊梁,广东省自然保护区。
一座巍峨的大坝矗立在在广东阳春市与电白县交界的八甲山区的峰峦上,它就是世界落差最大的抽水蓄能电站——阳蓄电站上水库大坝。“阳春八景”最有名的自然景观——白水瀑布,具有岭南名瀑之美誉。瀑布从大坝边飞泄而下,远远望去,就像一条银色的丝带,从悬崖峭壁上奔腾而下,雄伟壮观。
2018年1月18日,中国水电八局中标承建阳江抽水蓄能电站上水库工程,它是我国抽水蓄能电站首座超百米的碾压混凝土重力坝,其坝高101米,镶嵌在鹅凰嶂风景区内。
工程上马后,当地政府和业主对工程建设的环境保护提出了很高的要求。一次,业主的一位负责人半开玩笑地对八局阳蓄项目负责人路军涛说:“老路呀,我知道你们这支队伍很厉害,干过三峡、溪洛渡、白鹤滩等超级工程;但是,在自然保护区里搞建设,犹如在“太岁头上动土”,不能把'白水瀑布'搞成'黄水瀑布'哟!”
阳蓄上库工程建设的考验的确是严峻的,不仅规模大、地势险要,而且经常受到恶劣天气的影响。其土石方开挖、混凝土浇筑、固结帷幕灌浆量巨大,施工的面积相当于40个足球场的大小。工地又处在濒临大海的高山上,位于全国最大降雨中心,经常受到台风和暴雨袭击,工作稍微不到位,就可能给坏境和社会造成影响。
水电八局华南公司总经理、时任阳蓄项目经理赵伟国组织班子成员和中层干部,围绕工程的环境保护,召开专门会议研究,他们以“如履薄冰,如临深渊”的态度,一手抓建设,一手抓环保。为了降低建设对周边环境的影响,保证施工中白水瀑布不被污染,他们坚持建设与环保并举,同设计、同推动、同落实。项目部快速完成导流洞工程建设,隔断工作面与白水水库导流的相互影响。在开挖过程中,坚持五同步,边开挖、边支护、边覆盖、边绿化,边完善排水系统。与此同时,还在库盆内修建了5座废水处理池和废水回收管网,对废水进行100%的处理,再利用。
固结灌浆、帷幕灌浆和大坝坝面的冲洗与养护,是工程建设中用水大户,也是产生废水的主要来源,为了克服环境的制约,防止废水流出工作面,污染环境。项目部组织工程技术人员进行了十多次的讨论,直至找到最佳控制解决方案。
连接大坝左坝肩前有一段山体,在开挖工程中,项目部发现土层较厚,将有十几万立方米的弃土,工地上又无合适的弃土场地,如果处置不好,加上工地多雨,很可能对环境造成影响。项目部优化方案,充分利用工地自然环境,修建了一条干砌石护坡,保护山体土质边坡,化解矛盾,不仅满足了工程需要,而且消除了环保隐患。
上库大坝右岸有一条长一公里,深四、五十米的深沟。为了防止雨季到来时,右岸山体塌方及库岸回填土形成泥石流,在开挖工作十分紧张的情况下,项目部防范于未然,抽出人员设备,提前进行治理。老员工邓湘念,见到工程施工十分紧张,便主动请缨,带着工人,驾驶着挖机削坡、修台阶、修排水沟,默默无闻在大山里干了半个月,不仅消除了隐患,而且把那段边坡治理得非常漂亮。
经过全体建设者的努力,项目部提前完成了钢栈桥、拌和系统、砂石系统改造、导流洞施工、营地建设等任务,开挖工程快速推进,上库开挖工程获得南方电网调峰调频发电公司2019年度基建示范坝基开挖样板点工程,预裂爆破优良率达到95.35%。2019年12月19日上库大坝开始碾压混凝土浇筑,项目部一直坚持走绿色环境友好型的建设道路,并落实到每位建设者的行动上。从大坝开挖,到大坝浇筑完成,四年时间里从未发生过一起环境污染事件,而且,由于上库大坝的修建,225米落差的白水瀑布又增长了100米。
不久前,一位到白水瀑布旅游的网友在微信里感叹道,过去总以为阳蓄电站的建设后,著名的白水瀑布会从此消失,哪知却变得更长、更美、更壮观了。
争当阳蓄工程建设“领头羊”
为了确保阳蓄电站首台机组提前发电,早日为粤港澳大湾区建设提供优质电能。2020年8月,业主组织召开专题会议,会上对上库大坝进度提出了新的目标要求:即2021年6月大坝浇筑到顶。
阳蓄上水库项目负责人路军涛说:“一般抽水蓄能电站,水道充水时上下两座水库均会蓄水。阳蓄电站的下水库,由于多重原因素丧失了蓄水的时间,只能靠上库大坝提前浇筑到顶下闸蓄水,继而为下库补水,才能满足水道冲水及首台机组发电的需求,所以上库大坝必须加快建设进度。”
从而,项目部对这一要求,面临着空前的压力。从任务下达,到方案优化和组织实施,留给混凝土浇筑的时间不足8个月,中间还受到雨季、春节、疫情等影响,即在6至7个月的时间内,完成55万立方米的混凝土浇筑任务。项目团队以标准化建设为抓手、以科学管理为保障,以打造亮点为突破口,推动工程快速崛起和全面创优。项目团队对原来制定的技术方案、资源配置、施工组织等进行颠覆式的重大调整,采用了目前国内最高的碾压混凝土6米升层斜层平推法施工技术和工艺等十三项优化措施,组织起超过以往三倍的高强度施工。就是这样,他们聚智聚力,分析遇到的每一个困难,制定强有力的措施,把智慧发挥到极致;就是这样,他们不断地优化调整每一个方案,直至找到最佳方法和途径;就是这样,他们风雨兼程、攻坚克难,将不可能完成的任务,变成必须完成的任务。
建设者与时间赛跑,项目部始终咬住“创国家优质工程”这一目标不放松,设立了保安全、保质量的“红线”,高标准、严要求,打造亮点,快攻出细活。
大坝混凝土月平均浇筑量由过去的4.6万立方米,迅速提升到7万立方米,并创造了单月浇筑量达9万立方米的好成绩。2021年5月30日大坝1#坝段浇筑到顶,6月18日全线封顶。经检查验收,大坝混凝土38个单元工程,优良率达到97%,优于国优标准。水库防渗工程全部完成,并检验合格,实现安全生产“零事故”目标。7月30日上库验收通过,7月31日上库导流洞正式下闸蓄水,为阳蓄电站首个实现里程碑目标的项目,并为下库补水,为电站的水道冲水和首台机组发电奠定了基础。
阳蓄上库大坝下闸蓄水后,南方电网调峰调频发电公司建设管理分公司党委书记刘学山这样评价:“八局干得不错,是一支讲政治、有担当的队伍”。
南方电网调峰调频发电公司阳蓄电站公司董事长、阳蓄项目部经理彭潜说:“在惠蓄、深蓄、阳蓄建设中,八局给我们业主、监理留下了深刻的印象,他们是一支能主动为业主分忧,特别能打硬仗的国家队。阳蓄的上库工程面临的挑战多,交通问题、雨雾天气多等问题,安全、质量、进度的压力,必然会带来经济考核上的压力;然而,他们总是义无反顾,主动地去克服困难,化解矛盾,实现目标。特别是,要求提前下闸蓄水,实现里程碑目标上,表现得十分出色,为整个阳蓄参建单位带了好头,发挥了领头羊的作用。班子很不错,这个团队很不错。”
随着阳蓄电站的首台机组发电,标志着这座世界落差最大的抽水蓄能电站、这座单位千瓦效益最好电站,已经快速走来。它将成为推动粤港澳大湾区建设的强力引擎和璀璨明珠,是耸立在鹅凰嶂上“空中之海”最美的风景。
