贵州最大水利枢纽工程下闸蓄水
2021/12/31 21:25:20 新闻来源:水电八局

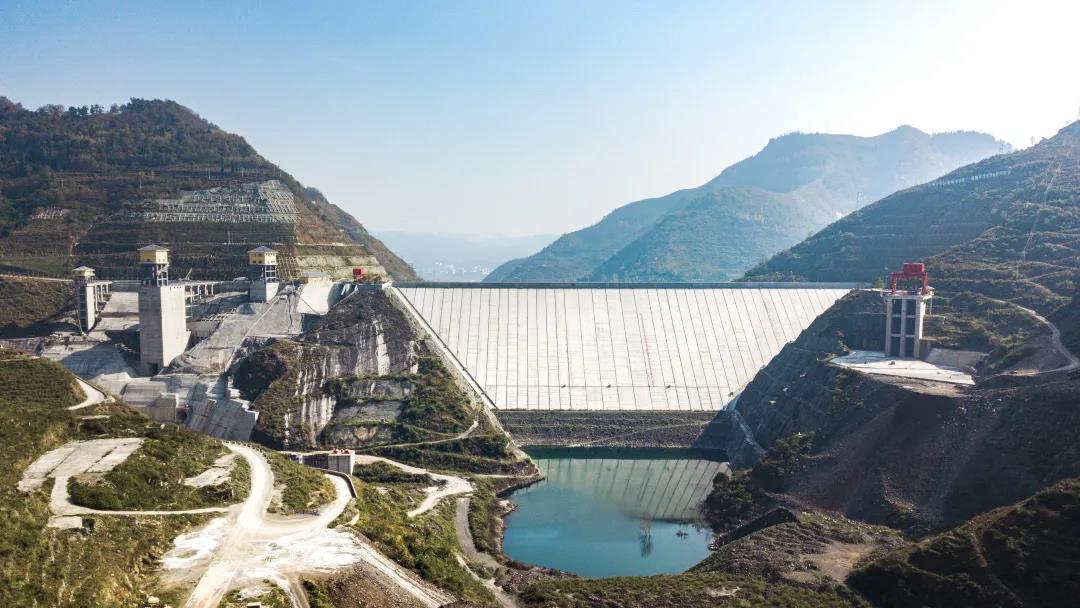

12月28日,贵州最大水利枢纽工程——贵州省夹岩水利枢纽及黔西北供水工程顺利实现下闸蓄水。
夹岩水利枢纽及黔西北供水工程位于六冲河干流、毕节市七星关区与纳雍县的界河上,工程由水源工程区、毕大供水区和灌区骨干输水区三部分组成,水电八局承担了泄洪洞、放空洞、引水洞及厂房工程等建设任务。
在建设过程中,水电八局发挥核心技术优势,全面推进各项履约节点高质高效完成。厂房于2019年11月27日提前19天封顶;放空洞竖井工程主体结构于2020年9月17日提前7天封顶;泄洪洞进水塔启备机屋面于2021年5月16日封顶,比总体工期提前86天;2021年12月20日通过下闸蓄水阶段验收。
夹岩水利枢纽及黔西北供水工程,是国务院“十三五”期间172项重大水利工程之一,是以城乡供水和农田灌溉为主、兼顾发电的综合性大型水利枢纽工程,对推动贵州经济社会高质量发展具有重要意义。
