传承“三线精神” 建功银江电站
2021/12/30 15:28:07    新闻来源:水电五局

——金沙江银江水电站大江截流纪实

1968年秋,根据“备战、备荒为人民”的战略部署,水电五局的前辈们从卫河疏竣工程奉命向陇南白龙江碧口水电站搬迁,参加“三线建设”。数万名建设者在白龙江畔安营扎寨,1969年,这座当时国内最大的土石坝工程、这座当时联接西南与西北电网的枢纽工程开工建设,1977年竣工。

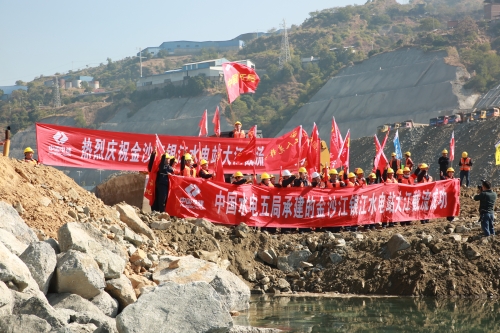

2021年秋,以打造“高峡平湖、水城相融”为愿景,水电五局建设者们从郑州港区、犍为龙溪口等工地奉命向攀枝花这座在“三线建设”中诞生的现代化工业城市集结,建设银江水电站。数百名建设者在金沙江畔激战,12月16日,这座全国唯一在城市中心区在建的大型水电站实现大江截流。

这支曾参与“三线建设”的水电劲旅,基因里镌刻着“艰苦创业、无私奉献、团结协作、勇于创新”的三线精神,从白龙江到金沙江的时空穿越中,水电五局建设者传承着“三线精神”的红色基因,在银江电站工程建设中继续砥砺前行。

银江水电站距攀枝花市主城区约10公里,装机容量39万千瓦。作为金沙江中游“一库十级”规划的最末一级水电站,是国家发展和改革委确定的新一轮西部大开发标志性工程之一,拥有全国最大的灯泡贯流式水电发电机组。2021年9月29日,水电五局中标承建金沙江银江水电站CⅢ标段。该电站不仅是国内少有的在城市中心城区建设的大型水电站,更承载着攀枝花人民特别是中心城区人民多年来的梦想,不仅是践行习近平生态文明思想,落实“双碳”战略,服务能源转型的绿色工程、生态工程,也是极大提升和改善攀枝花人居环境和市政形象的德政工程、民生工程。水电五局自中标伊始,就树立了将项目建设建设成为经得起历史和人民检验的良心工程、放心工程、品质工程的誓言。

10月1日,银江水电站开工建设,16天后,围堰戗堤开始预进占,拉开了大江截流的序幕。由于工程建设没有施工准备期,所有进场人员的生活和工作的场所只能临时租宾馆解决,项目总工刘新明、副总工齐磊是最早一批进入现场的施工人员,在不到一个月的时间里,刘新明就编写完成了《二期围堰截流设计和截流专项施工方案》《二期围堰施工安全专项方案》等5个核心方案。“那时候我正好在成都出差做标,接到通知后立刻就往攀枝花走。就拿了一个笔记本和两件换洗衣服,”齐磊回忆起初到工地时的情形,“刚进工地就非常的忙碌,白天跑现场,晚上做方案,同时还要跟业主、监理、设计反复的沟通,半个月都没有时间洗衣服,只能从脏的里面挑干净的反复的穿。”

“项目部的人员从五分局各个项目抽调而来,很多人都是初次相识,性格脾气各不相同,但是在这里没有时间让大家磨合,只能边干边争边磨合,但是只要大家围绕着相同的目标,就能快速形成合力、形成战斗力。12月15日晚,截流前夜,现场正在进行截流仪式的各种布置,刚上班的实习生李小娜在冬夜的冷风中默默地穿着旗杆,400多面旗一面又一面,一直穿到晚上两三点才回去。一个小姑娘在那个冬夜深深地感动了我。”项目常务副经理吴飞朋在接受采访时说道。“除了项目部的员工们团结协作拧成一股绳外,项目的业主、监理、设计和地方政府都给予了我们很多帮助。初到一个陌生的城市,要沟通各种社会关系,要推动工程建设,还得四处找营地,那个时候真的是心力焦瘁。值得庆幸的是,银江电站的业主干过设计、干过监理,是有着丰富经验的'老水电',他们对项目快速推进给予了大力的支持。”

不到3个月的时间里,项目部的营地选址装修完成,即将入驻;项目部的各项规章制度制订完成,即将运行。项目综合办公室主任黄莉娜从9月底进场开始,每天要接数百个电话,夜里两三点还在加班已是常态。截流次日,正值她父亲的生日,她却不敢打个电话回家,生怕父亲听到她嘶哑的声音而心疼。

银江水电站大坝为混凝土重力坝,最大坝高73米,长385.75米,上游围堰布置于坝轴线上游166米处。由于工程位于攀枝花主城区,围堰采用20年一遇洪水标准设计,采用塑性混凝土防渗墙上接复合土工膜防渗。“银江水电站处于金沙江的末端,水流较平缓,截流本身对五局来说,没有什么太大的难度。”刘新明介绍道,“但是这个工程还是有一些特点,比如,前期填筑的料源采集困难;上游电站的流量控制无法准确协调,造成截流流量不停的变化;围堰进占、导流明渠浇筑、一期围堰的拆除相互交叉作业;河床地质结构复杂,粉质粘土层被冲刷破坏;左岸310省道、右岸S214省道车流量大,施工车辆与当地社会车辆交叉行驶,安全隐患较大。”

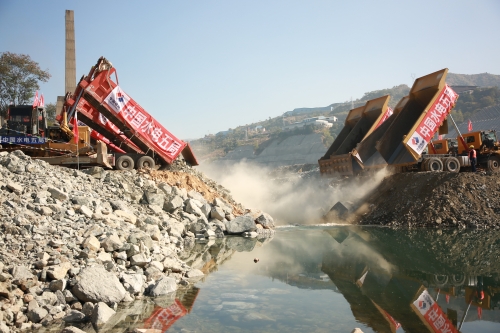

“10月16日,截流开始预进占,填筑没有稳定的料源是真让人头疼的事。”苏鑫鑫回忆起刚开始填筑的场景,“按照设计要求,要将一期围堰的填筑料用于二期围堰填筑,那时候导流明渠尚未具备过流条件,一期围堰只有局部能进行拆挖。只能24小时盯在现场,眼巴巴的瞅着料源到来。11月底,导流明渠破堰过流后,现场具备了快速进占的条件,12月6日,截流吹响了冲锋号,10天时间我们就完成了23万立方米的土石方填筑,总进占203米。”

“在城市的边上建这样一座大型水电站,安全文明施工和环境保护是项目部展示企业形象的'双刃剑'。”项目副经理张进武说道,“由于施工场地狭窄,用于围堰填筑的40台自卸车、3台推土机、2台压路机只能在这个1.5个足球场面积的狭小场面上'打转',为了保证安全,重车从下游侧进,空车从上游侧出,场内道路全都设置了醒目的临边防护栏和警示标识。”“为了降低施工扬尘,施工场地内每隔两小时就要洒水一次,左右岸边坡都用密目网进行了覆盖,弃渣场也实现了全覆盖并配备了雾化设备。防渗墙施工中,采用泥浆净化系统,将施工所有的水和泥收集过滤循环使用。废油、废渣等有专人回收,在工地上设置流动厕所和垃圾桶,尽最大努力实现污染物零排放,将造福花城人民真正落到实处。”

银江水电站截流采用由右岸向左岸单向单戗进占,左岸裹头和护坡施工质量,是截流成功重大的安全保障。“随着戗堤进占的推进,左岸受到水流的挤压、冲刷的力量会越来越大,能否稳稳的做到'水进坡不动',是截流成功的关键因素之一。”蒋光辉说道,“为了保证左岸边坡的稳定,项目上制作了1×1×2米规格重达3吨的钢筋石笼174个,依次摆放在左岸龙口裹头位置,同时将七、八十吨重的大块石堆放在左岸上游坡底,共计1300吨石料牢牢地护住左岸边坡,确保了在最高水流速度4.55米/秒的情况下纹丝未动。”12月16日,站在建设者方阵中的员工在听到参加截流仪式的领导和嘉宾们相互交流时说:“五局真的很有经验”时,内心非常激动,多日的辛苦终于得到了社会各界的肯定,值了!

银江水电站成功截流,拉开了大坝主体工程建设的序幕,4年后,金沙江攀枝花城区段水位将提升18.5米,形成静水湖面。一个岸长16公里、总库容5900万立方米的“高峡平湖”将环抱攀枝花主城区,一幅“水在城中,水城相融”的壮美画卷将展现在世人面前。届时,蕴含着移民文化、三线文化、阳光花城特色的主题公园、大型游乐场、啤酒广场、休闲娱乐街、江上景观等将亮相金沙江畔,在高山峡谷间成就花城人民“山中遍地宝藏,江水流金淌银,水与城相互交融”的亲水梦想。
