12月27日,2019~2020年度全国水利行业优质工程(大禹)奖评奖结果颁布,中南院以EPC模式承建的沅水桃源水电站枢纽工程以水库枢纽工程类第一名的优异成绩荣获全国水利行业优质工程(大禹)奖。
桃源水电站由中国水电顾问集团控股投资,采用设计、采购和施工总承包管理模式(EPC),中南院承担枢纽工程EPC建设工作,是中国电建集团较早开展投资、建设、运营产业联动的项目。

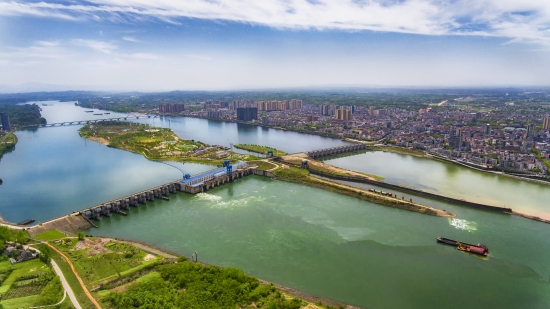

桃源水电站位于湖南省常德市桃源县境内的沅水干流,紧邻桃源县城,上游距桃花源5A级国家风景名胜区约12公里,工程为二等大(2)型工程,以发电为主,兼顾航运与旅游、城市美化,总装机容量180兆瓦,电站多年平均年发电量7.93亿千瓦时。枢纽主要建筑物由左右岸泄洪闸、厂房、船闸和土石副坝等组成。工程于2010年11月开工建设,2013年10月30日首台机组发电,2014年10月13日全部9台机组投产发电,机组平均投产间隔时间43天,全部机组投产时间比计划提前4.5个月。2014年7月17日,工程经历50年一遇设计洪水的考验。工程质量、安全、进度及投资控制均实现预期目标。
桃源水电站工程在充分利用水能、工程与城市景观结合、解决径流式电站防洪、分期导流及施工期通航矛盾、融合城市发展、打造“生态工程、绿色工程、景观工程”等方面大胆设想,精心求证,充分创新,枢纽布置格局紧凑合理,充分考虑了桃源城市的长远规划及东区发展等因素,施工期合理利用基坑开挖料,真正做到无一方弃渣外运,无一方外来天然建材,未占用建筑物以外的宝贵的土地资源,积极开展科技研发、专利申请、QC等系列活动,策划应用了建筑业十项新技术目录中10个大项,27个子项的技术,促进了绿色环保和信息化施工,成为平原丘陵地区利用超低水头、资源节约、环境友好的典范工程。
桃源水电站工程建成投产后,累计发电67.07亿千瓦时,库区桃花源风景名胜区提升为国家5A级旅游景区,有力地推动了地方旅游产业的发展。桃源水电站水库蓄水后,依托桃源库区获批沅水国家级湿地公园,沅水风光带、双洲市民休闲公园等公共设施相继建成,宽阔的水面为开展水上运动、亲水休闲、旅游观光提供了极好的条件,桃源城市品位大幅提升。
桃源水电站工程建设组织科学、管理规范、质量优良、效益显著,圆满实现了规划的各项建设目标,被业主誉为是“设计匠心、质量放心、效益开心”的“三心牌”工程。
