白鹤滩右岸大坝导流底孔率先完成封堵
2021/12/21 23:49:34 新闻来源:水电八局

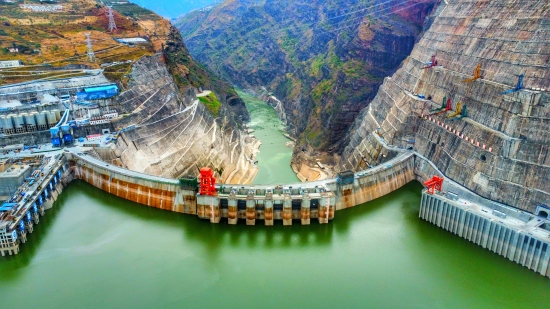

12月21日,白鹤滩水电站大坝6号导流底孔封堵混凝土C段Ⅲ-2仓收仓,至此,水电八局承建的右岸大坝4~6号导流底孔封堵混凝土率先实现完美收官,较业主确定的计划提前40天。
白鹤滩水电站共布置有6条导流底孔,从左岸至右岸依次为1号~6号导流底孔,其中水电八局承建4~6号导流底孔分别布置于19号、20号、22号坝段。根据建设部2022年施工调整安排,要求导流底孔2022年1月底前完成混凝土浇筑施工。为落实水电八局“讲担当、抓落实、保目标”动员大会精神,白鹤滩施工局将3个底孔封堵混凝土完成时间压缩20天,提前至1月10日。
为实现调整目标,水电八局白鹤滩施工局将3个导流底孔封堵施工任务分别安排至大坝工区和综合工区管理,其中大坝工区负责4~5号底孔封堵施工,综合工区负责6号底孔封堵,同时启动施工准备,每日各自通报施工进展,形成内部相互比武、外部与左岸大坝承包商相互比赛的模式。
11月16日,4号导流底孔封堵混凝土提前6天开浇;12月12日,4号导流底孔封堵混凝土提前1个月完成封堵;12月17日,5号导流底孔封堵混凝土施工完成;12月21日,6号导流底孔封堵混凝土浇筑完成。至此,右岸大坝导流底孔封堵混凝土率先完成,较施工局内部压缩后的计划再次提前20天,较业主确定的计划提前40天。目前,水电八局白鹤滩施工局正在有序推进完工清量、竣工验收等工作,为超额完成年度考核目标做最后冲刺。
