下凯富峡水电站项目4号转子顺利吊装就位
2021/12/21 6:39:24 新闻来源:水电十一局
12月13日,下凯富峡水电站4号机组转子顺利吊装就位,标志着4号机组正式进入总装阶段。
转子是水轮发电机组的重要部件之一,4号转子高2.063米、最大直径6.636米,由转子中心体、支架、24个磁极等部件组成,起吊总重量354吨。项目部组织现场施工人员及技术人员认真总结前三台机组安装经验,优化安装工艺,科学安排装配工位,建立激励机制,历时90天,圆满完成了支架组拼、磁轭叠装、磁极挂装等一系列安装工序。经业主和监理验收检查,转子整体圆度在0.38毫米,平均高度误差在2毫米以内,转子各项指标优良率达100%。
针对此次转子吊装作业,项目部制定了详细的吊装作业操作方案,在吊装过程中严格按照流程规范操作,确保了转子安全准确吊装到位。正式吊装中,桥机设备检查由专人监看,人员分工到位,各司其职。在起重工的统一指挥下,转子缓缓起升,向4号机坑移动;在发电机工和起重工的严密配合下,转子缓缓下落,顺利与推力头连接,转子顺利吊装就位。
目前,下凯富峡水电站1号机组已经顺利并网发电,3号机组正在进行紧张的无水调试。全项目人员将齐心协力、众志成城,在做好防疫工作的同时,为早日实现5台机组投产发电而努力奋斗。

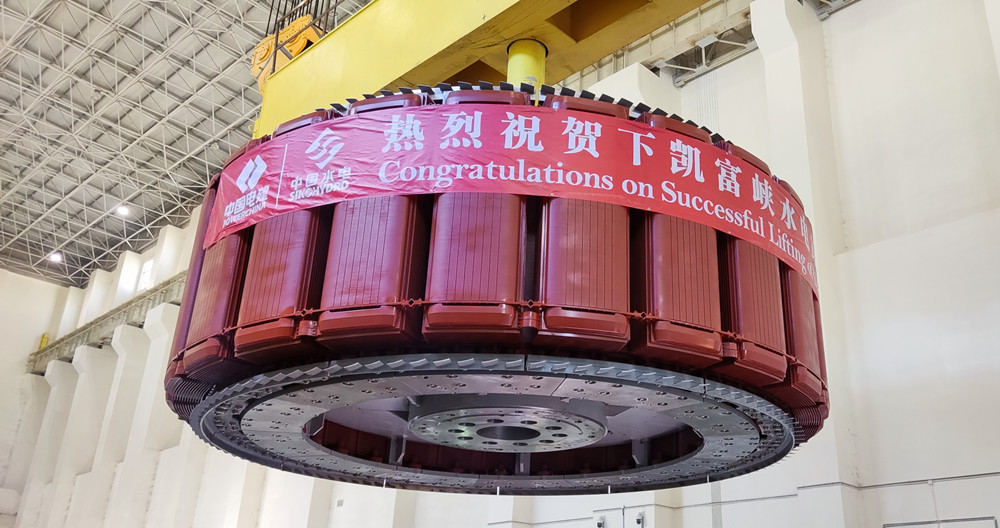

4号转子吊装
