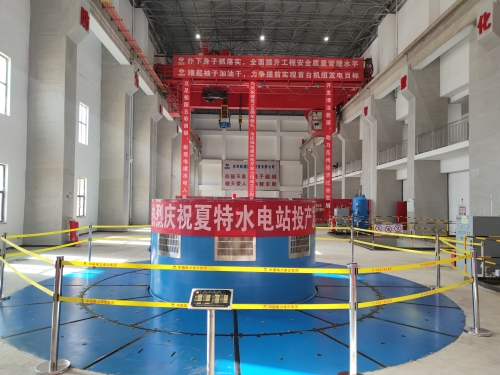

夏特水电站首台机组正式投产发电
2021/11/26 6:19:26 新闻来源:中国电建
|
|||||
|
|||||
11月16日,随着220kV送出线路反送电的成功,新疆夏特水电站首台机组一次并网成功,至11月22日,历时6天的连续调试,首台机组完成投产发电前的全部涉网试验,正式投产发电。 夏特水电站位于新疆克州乌恰县的克孜河中游河段上,是电建集团产业援疆的第二个水电项目,是克孜河规划2库6级开发方案中的第三个梯级电站,以发电为主,安装4台单机为62兆瓦的混流式水轮发电机组,总装机约为248兆瓦,项目承担了该电站调压井后6000吨压力钢管制造、安装及厂房机电设备安装工程任务。 为确保首台机组顺利完成并网调试,项目部与新疆电科院涉网调试组、运行单位、设备厂家密切配合、齐心协力、昼夜奋战,及时果断消除过程中故障和缺陷,确保机组及电气设备运行状况良好。首台机并网调试过程中,机组各系统设备运行正常,各项运行参数全部优良,为机组长期稳定安全运行奠定了坚实的基础。 首台机组顺利并网发电是项目部在年终向公司和业主交上一份满意的答卷,也为紧接着的2号机组并网发电和后续3、4#机组按期并网发电打下坚实的基础。项目部将积极推进后续各项工作的顺利进行,坚决打赢夏特水电站全面投产发电收官之战。 |
