设为首页  |  加入收藏  |  联系我们
白鹤滩大坝新年首仓混凝土顺利浇筑
2021/2/20 16:10:23    新闻来源:三峡集团

  本网讯(彭宗卫)春节期间,国家重大工程项目——白鹤滩水电站工程施工现场一片繁忙景象。2月14日晚上8时许,白鹤滩水电站大坝新春首仓混凝土顺利浇筑完成,为今年7月1日实现首批机组投产发电奠定了坚实基础。

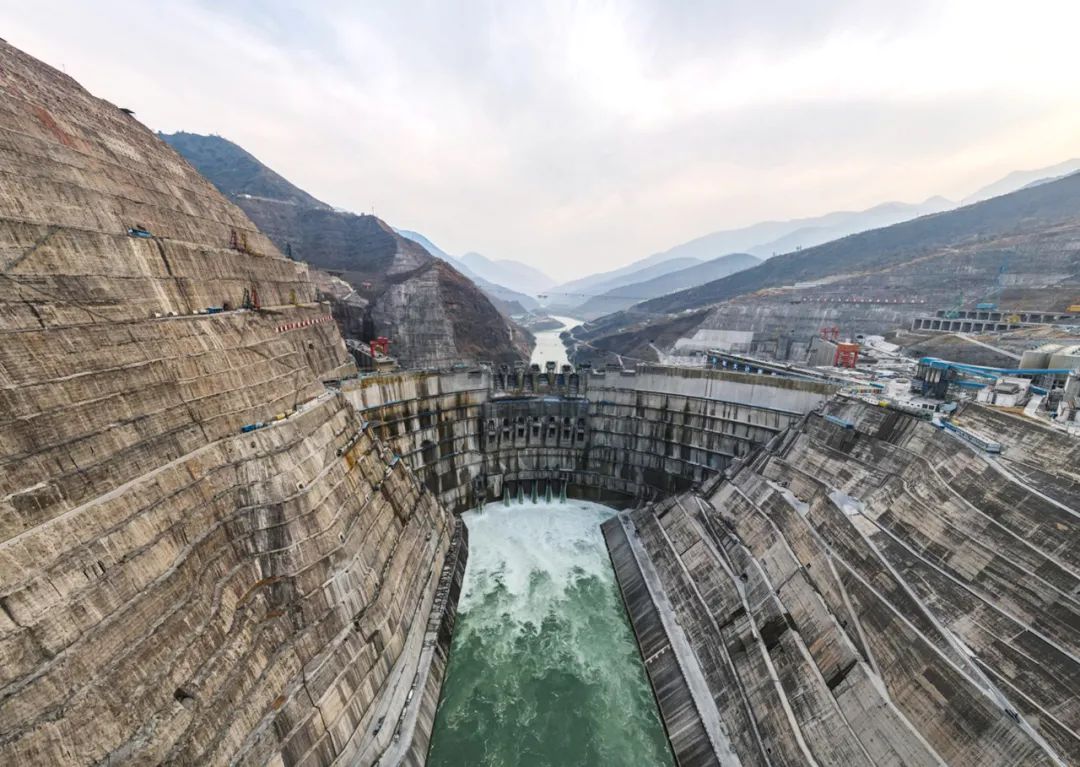

  白鹤滩水电站。本文摄影:新华社记者 王冠森

  新春开始浇筑的首仓混凝土是白鹤滩大坝22号坝段第089仓,于2月13日15:55分通过验收,16:36分开仓浇筑。首仓混凝土浇筑面积为445平方米,浇筑方量为1377立方米。

  白鹤滩水电站大坝共分为31个坝段,主体混凝土浇筑总量约800万立方米。截至目前,已有19个坝段浇筑到顶,完成混凝土浇筑量达780万方。混凝土浇筑连续三年超过200万立方米,其中最大年浇筑量达271万立方米。大坝于2017年4月启动主体浇筑,计划于今年5月初实现全线浇筑到顶。

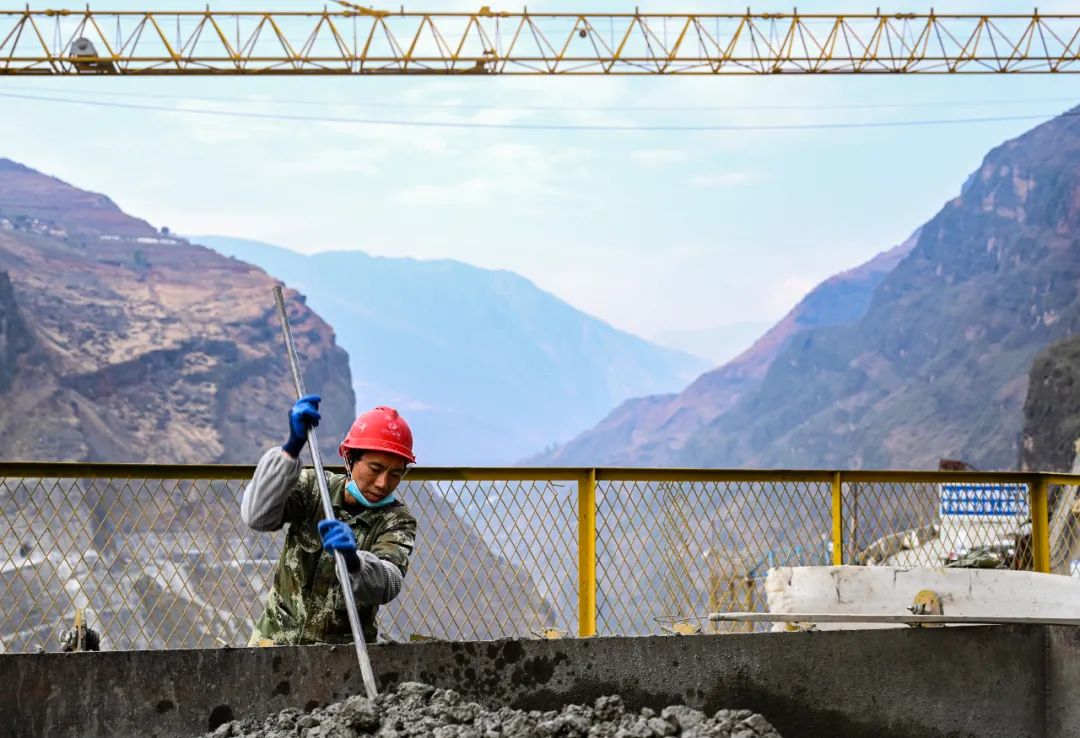

  白鹤滩水电站施工人员在搅拌水泥

  白鹤滩水电站是我国“西电东送”骨干电源,是长江流域防洪体系重要组成部分,是促改革、调结构、惠民生的大国重器,是目前世界上在建规模最大的水电工程。水电站坝址位于四川省宁南县和云南省巧家县境内。白鹤滩水电站开发任务以发电为主,兼顾防洪、航运,并促进地方经济社会发展。

  目前,白鹤滩水电站工程正朝着5月初大坝全线浇筑到顶和7月1日实现首批机组投产发电目标冲刺。今年春节期间,9000余名建设者抱着“决战决胜、务期必成”的决心,严格疫情防控,坚守生产一线。

  白鹤滩水电站施工人员在大坝上作业

  白鹤滩大坝混凝土浇筑班班长袁全芳说:“我在白鹤滩水电站工作了7年,其中4个春节是在工地上度过的。2021年这个春节过得特别有意义,大坝首仓混凝土是我带班完成的。我觉得心里特别的高兴。”

  现年38岁的袁全芳家住云南省巧家县大寨镇,2013年开始参加白鹤滩水电站工程建设,从打零工做起,先后从事开挖爆破、排架搭设、锚索编制、锚杆造孔、衬砌混凝土浇筑和大坝混凝土施工等多种工作,她苦干巧干,逐步成长为一名技术娴熟的施工能手。2018年,她担任大坝混凝土浇筑班班长,陪伴白鹤滩水电站大坝一天天长大长高。

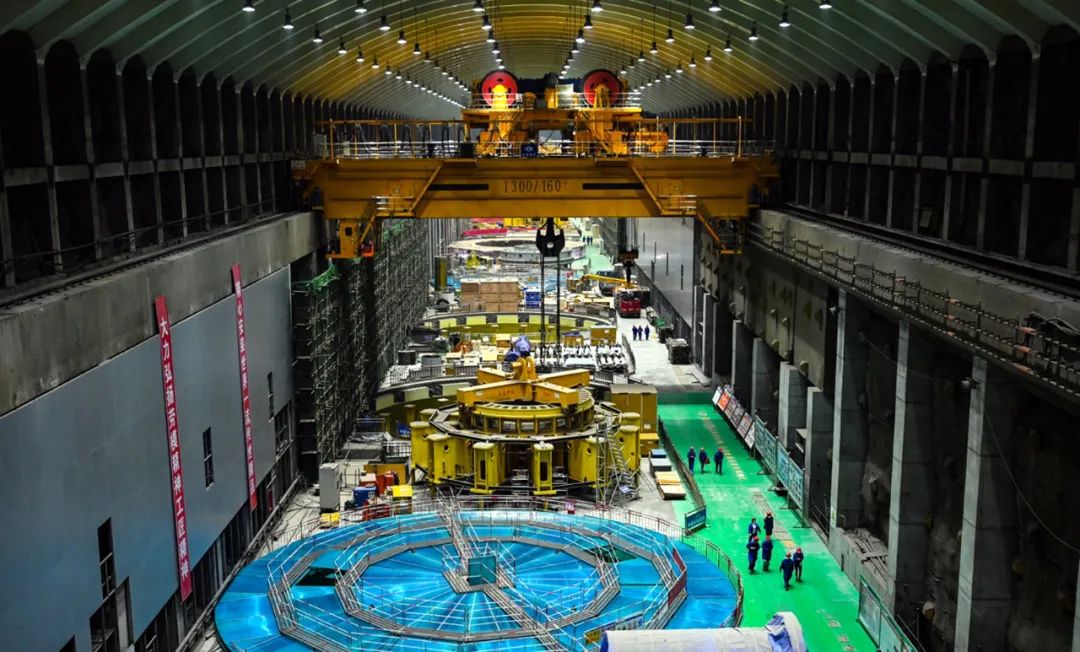

  白鹤滩水电站地下厂房。

  2021年是白鹤滩水电站首批机组决胜收官之年,计划于2021年7月1日实现首批机组投产发电。2022年7月全部机组投产发电。目前,白鹤滩水电站建设各项工作进展有序。

  三峡集团白鹤滩工程建设部大坝项目部助理工程师裴磊表示:“我们秉承千年大计、质量第一的方针,全过程实现精细化管理,通过引入智能建造技术,实现了混凝土生产浇筑温控的信息化数字化管控,为5月份大坝到顶做最后冲刺。”

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
