布桑加水电站大坝碾压混凝土浇筑方量突破30万立方米
2021/1/17 0:08:46 新闻来源:水电一局
日前,由水电一局承建的刚果(金)布桑加水电站大坝工程碾压混凝土浇筑方量突破30万立方米,大坝碾压混凝土已浇筑至835.5米高程,坝体施工起升超90米,为2021年的工程蓄水发电目标奠定了坚实基础。

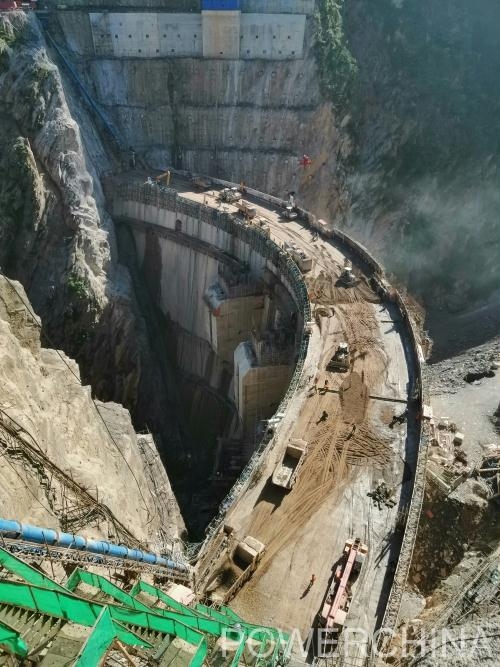

刚果(金)布桑加水电站为非洲在建第一高薄碾压混凝土双曲拱坝,最大坝高141.5米,坝底宽36米,坝顶宽8米。现阶段,坝体碾压混凝土浇筑已过中孔廊道,仓面转为通仓浇筑,仓面大、浇筑方量大、历时长、施工难度大,而当地雨季又全面来袭,更加大了施工难度。
为此,项目部多次召开专题会议,克服种种不利因素,优化入仓方案,在保证质量和安全的前提下,保证了快速施工和连续性施工,完成了碾压混凝土施工超90米的工程任务节点。
此外,自新冠疫情在刚果(金)爆发以来,布桑加水电站项目部按照“一手抓疫情防控、一手抓施工生产”的部署,严格落实各项防疫措施,在做好疫情防控的基础上加快施工,明确奖惩制度,调动员工的积极性和主动性,从而加快施工进度。目前,水电一局布桑加项目部全体职工斗志昂扬,同心协力,全力以赴向着工程蓄水发电目标奋勇前进。
