白鹤滩水电站左岸7个坝段浇筑到顶
2021/1/16 23:39:53 新闻来源:水电四局

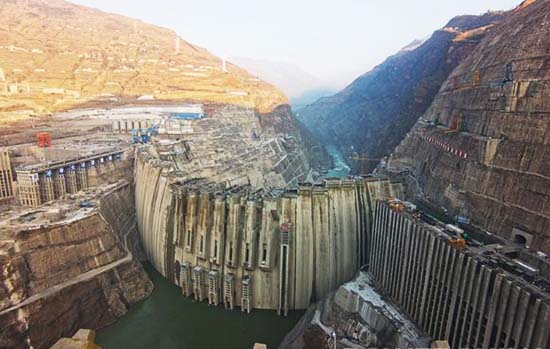

近日,由水电四局承建的白鹤滩左岸大坝1号坝段最后一罐混凝土卸落入仓,达到834米设计高程,至此,白鹤滩水电站左岸共计有7个坝段浇筑到顶。
白鹤滩水电站大坝为混凝土双曲拱坝,最大坝高289米,大坝整体计划浇筑低热混凝土810万立方米,是使用低热混凝土方量世界第一的300米级高坝,大坝混凝土施工采用分段浇筑的方式进行,水电四局白鹤滩施工局承建左岸1-18号坝段施工任务。
自2020年11月26日,白鹤滩水电站左岸大坝主体工程实现首个坝段5号坝段浇筑到顶目标后,水电四局白鹤滩施工局制定专项进度考核方案,激励全体员工积极性,采取精细化管理,不断细化施工任务,科学协调施工资源配置,严格管控各项施工工序,安全有效的推进大坝混凝土浇筑“一条龙”施工,确保各施工工序安全高效进行。目前,白鹤滩水电站左岸大坝累计浇筑混凝土方量4254886立方米,总体浇筑完成96%,整体浇筑施工进程可观,最低坝段已浇筑至高程811米,已实现1号、2号、3号、5号、7号、9号、11号7个坝段浇筑到顶,超额完成了2020年度生产任务目标,为2021年7月安全准点发电奠定了基础。按照施工计划安排,左岸大坝将于今年5月全面浇筑到顶。
白鹤滩水电站位于四川省宁南县和云南省巧家县境内,是金沙江下游干流河段梯级开发的第二个梯级电站,工程开发目标以发电为主,兼顾防洪、拦沙、促进地方经济社会发展等综合效益,是国家能源战略布局“西电东送”的骨干力量,也是构筑长江生态屏障的重要节能减排生态工程。电站水库正常蓄水位825米,装机容量1600万千瓦,多年平均发电量602.4亿千瓦时。建成后,白鹤滩水电站将成为世界第二大水电站。
