本网讯(黄先懿 王普)天不言而四时行。又是一轮春夏秋冬。
风雨兼程中,我们一起走过极不平凡的2020年。
这一年,也是乌东德水电站机电工程关键之年、决胜之年、投产发电之年。

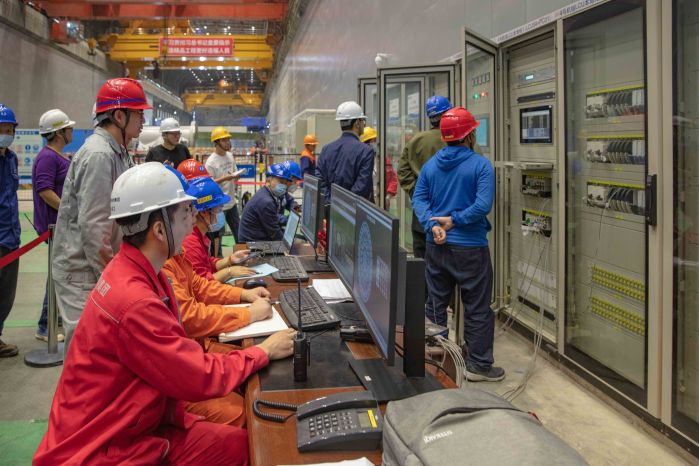

回首这一年,无论阳光灿烂,或是风狂雨疾,乌东德工程建设者始终勇毅笃行,取得半年投产8台单机容量85万千瓦机组的骄人成绩。
镜头捕捉了2020年乌东德“高光时刻”。这些画面,将永远在乌东德工程建设历程的画卷上熠熠生辉。

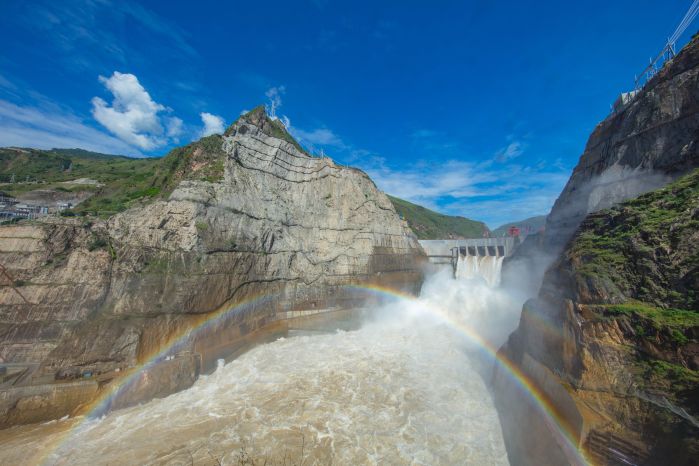

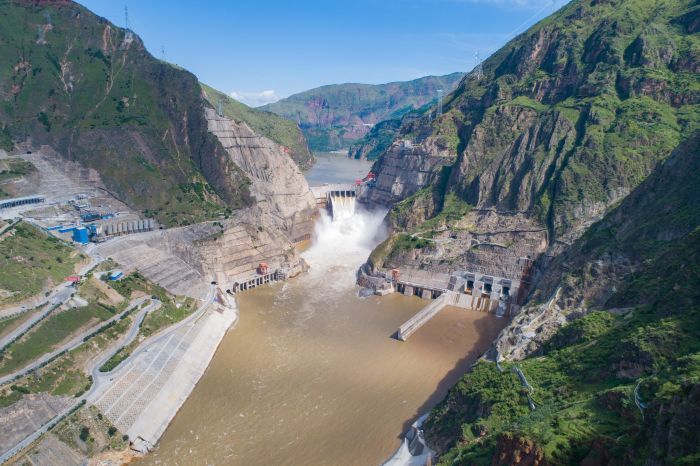

1月15日,乌东德水电站开始第一阶段下闸蓄水;1月23日,蓄水至高程895米,大坝中孔过流。

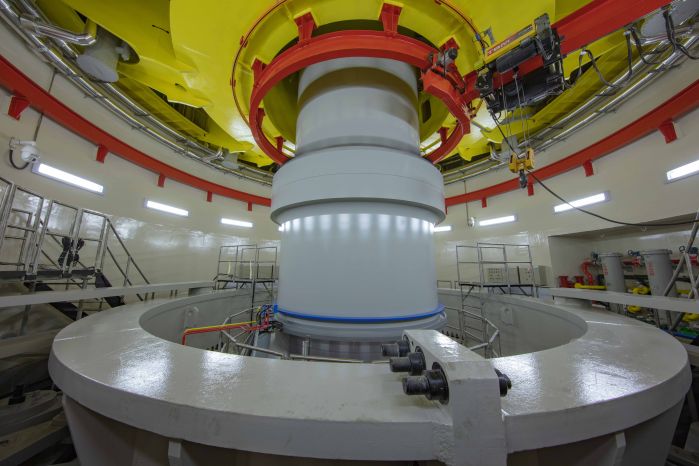

2月13日,乌东德水电站5号机组转子成功吊装;2月16日,8号机组转子成功吊装。3天内连续两台百万千瓦级机组转子成功吊装,乌东德水电站工程全面打赢疫情防控和复工达产两场硬仗。
5月4日,乌东德大坝主体工程全线浇筑到顶。
6月5日,乌东德水电站第二阶段蓄水至945米。
6月11日,乌东德水电站大坝工程全线贯通,标志着世界首座300米级低热水泥混凝土特高拱坝主体工程完工。
6月29日,乌东德水电站首批6号、7号机组投产发电,习近平总书记对此作出重要指示。
7月11日,乌东德水电站8号机组投产发电;7月13日,5号机组投产发电。
8月23日,乌东德水电站第三阶段蓄水至965米。

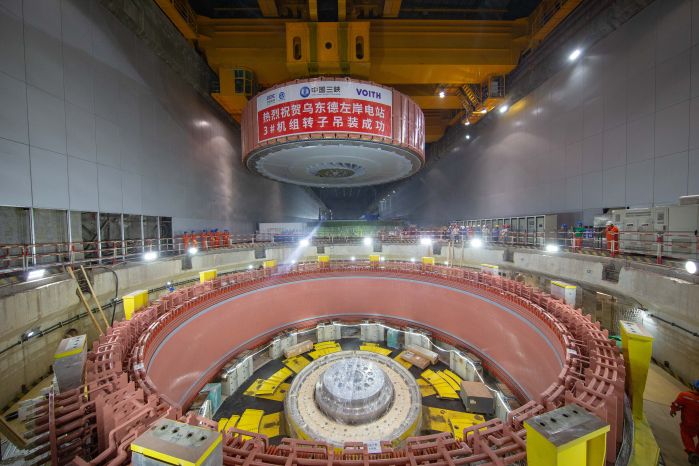

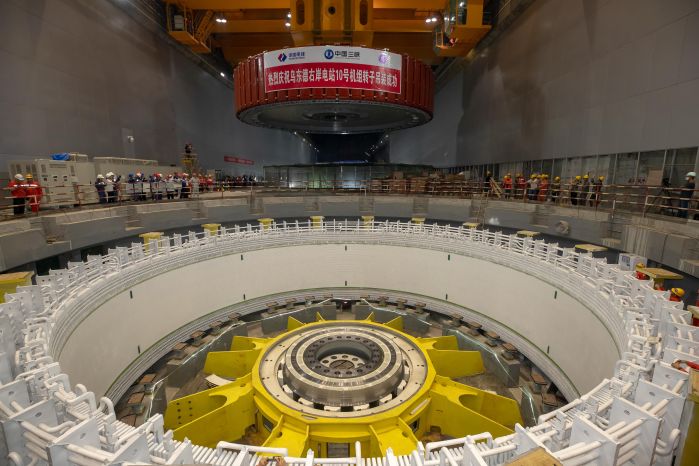

9月20日,乌东德水电站3号机组转子成功吊装;9月28日,10号机组转子成功吊装。

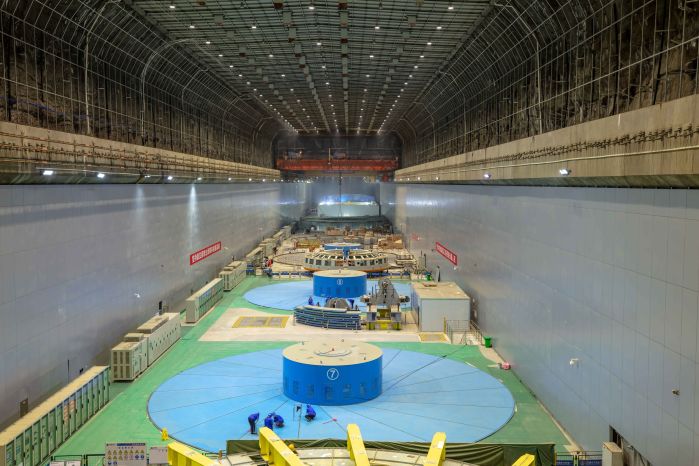

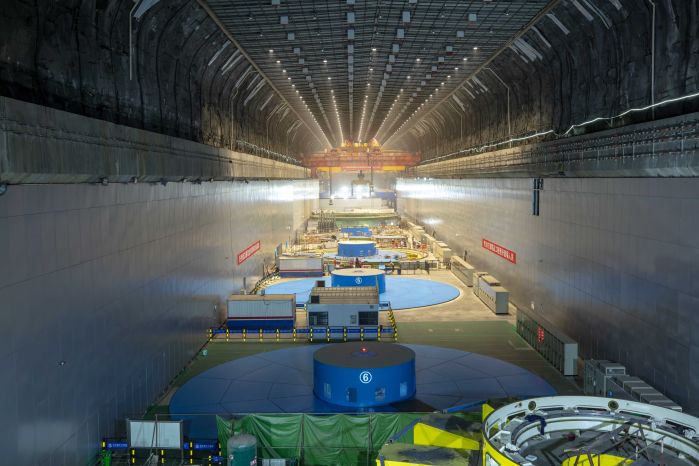

10月5日、6日,乌东德水电站6号、7号机实现“首稳百日”;10月19日、21日,8号、5号机组实现“首稳百日”。

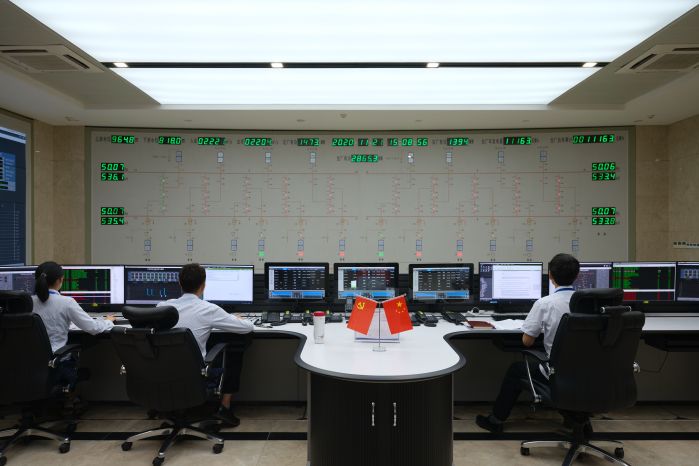

11月6日,乌东德水电站发电量突破100亿度。
11月24日,乌东德水电站9号机组投产发电;11月30日,4号机组投产发电。 12月18日,乌东德水电站10号机组投产发电;12月19日,3号机组投产发电。至此,乌东德水电站12台单机容量85万千瓦机组中,已有8台投产发电,如期完成2020年投产目标。
新年的钟声是又一次出发的号角,乌东德工程建设者牢记习近平总书记的殷殷嘱托勇,攀科技新高峰 ,努力打造精品工程,高标准高质量按期完成后续工程建设。
本文摄影:许健 黄杰 赵健 李金雕 王普 黄先懿
