四川能投攀枝花公司供图
上午10点
在现场热烈掌声和1号机组运行的机械声中

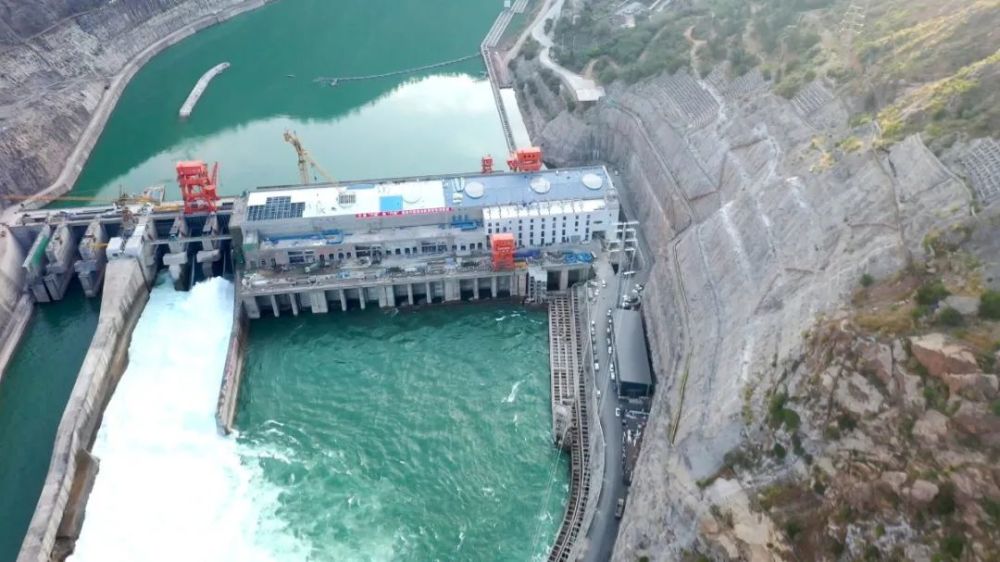

金沙水电站首台机组正式投产发电
四川能投攀枝花公司供图
四川能投攀枝花公司党委副书记、总经理 黄强:
首台机组发电意味着当初的设想已变为现实,电站开始发挥综合功效,产生经济效益。
金沙水电站作为国家重大建设项目,对落实国家“六稳”“六保”要求,促进长江上游经济带发展和推动地方经济转型升级有着重要意义。
金沙水电站作为清洁能源标志工程,于2016年被确定为国家重大建设项目,也是国家西部大开发30项重点工程之一,还是首个由省属国有企业在大江大河干流上控股开发的水电站。

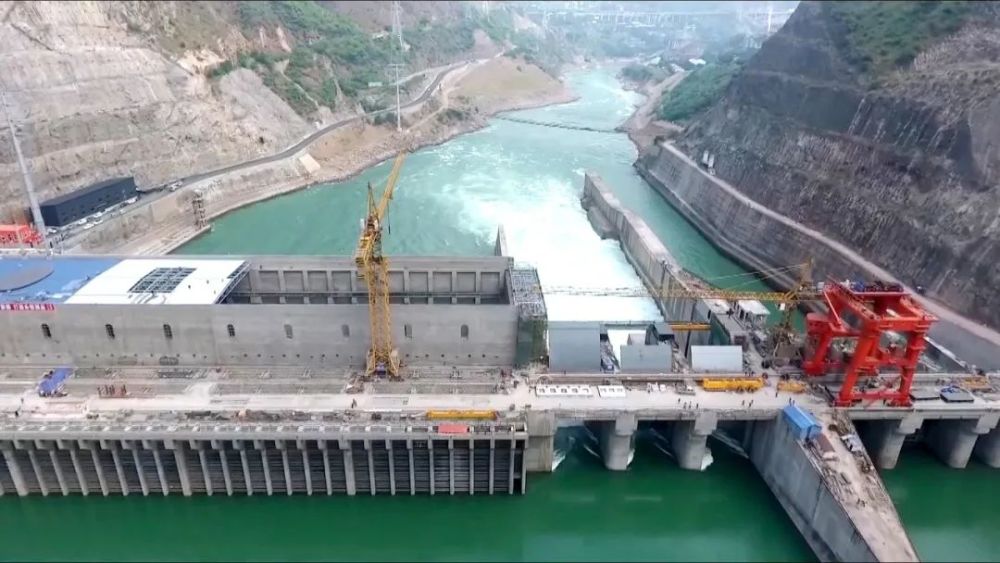

金沙水电站施工演示动画
金沙水电站是金沙江中游10级水电枢纽规划的第9级,位于金沙江中游攀枝花西区河段,上距观音岩水电站坝址28.9千米,距攀枝花市区11千米,建设周期为7年,电站最大坝高66米,总装机容量为560兆瓦,多年平均年发电量为21.77亿千瓦时,预计2021年全面建成投产。
金沙水电站的建设不仅对地方经济和社会发展、推动长江经济带建设具有重要作用,而且对筑牢长江上游重要生态屏障、助力攀枝花建设国际阳光康养旅游目的地具有重要意义。同时,作为可再生的清洁能源,每年约可节约火电标煤79万吨,每年可减少二氧化碳、二氧化硫、氮氧化合物排放量分别为200万吨 、0.6万吨和0.5万吨。
四川能投攀枝花公司党委副书记、总经理 黄强:

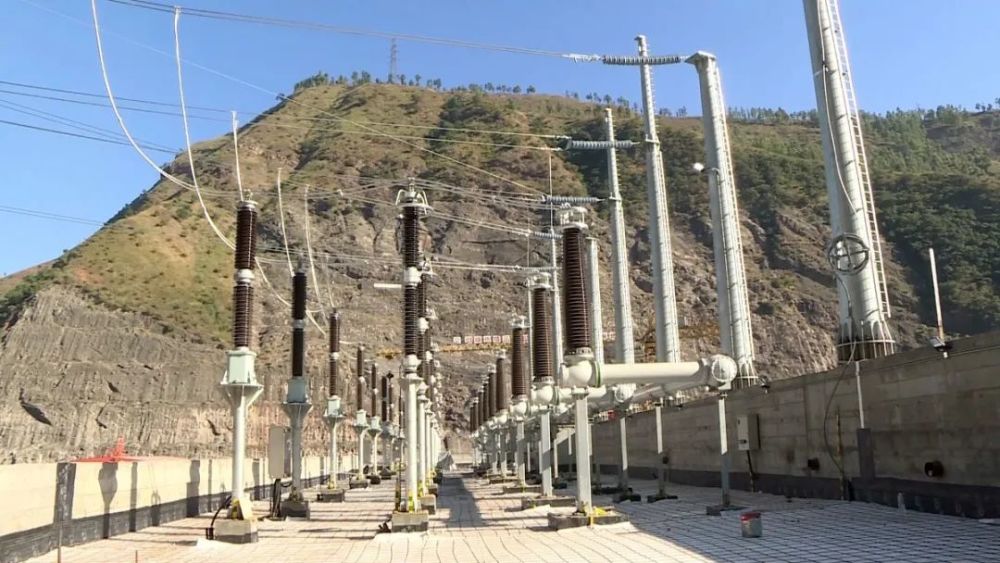

金沙水电站总装机容量560兆瓦,总投资约74亿元,共安装4台140兆瓦的轴流转桨式机组,其转轮直径10.65米,为世界在建工程第一。
年平均发电量21.77亿度,可满足攀枝花市一半居民的年用电量。
全部投产发电后,可每年为地方政府贡献税收近2亿元,提供的能源可为地方争创GDP超100亿元。
首台机组发电后,每天的发电量约300万度,预计剩下三台机组分别于明年4月、7月、10月份投产发电。
今年年初,金沙水电站工程建设受突如其来的新冠肺炎疫情影响,参建各方主动作为,敢于担当,逆行战“疫”,于2月18日率先在全省实现重点项目复工。
参建方在做好严密疫情防控措施的基础上,及时采取加大人员设备投入、优化施工组织、调整安装工艺、强化现场管理等特殊措施,形成立体、多层、高强现场施工的局面,高效推动工程建设,先后顺利实现了三期度汛、转轮吊装、下闸蓄水、充水调试、72小时试运行等一个个关键性节点,最终提前1个月实现了首台机组发电目标。
