11月14日,位于“两山理念”发源地的浙江长龙山抽水蓄能电站传来喜讯,电站5号机组顺利完成了压力值为17.597兆帕、保压时长30分钟的蜗壳水压试验,各部位监测结果满足设计和规范要求,试验取得成功。700米超高水头段世界最高转速水泵水轮机组蜗壳一次性通过验收工作,是长龙山电站工程建设的重要里程碑事件。

 水压试验最高压。摄影:于晓东

  电站共布置6台可逆式水轮发电机组,其中5号、6号机组由上海福伊特负责设计制造。机组额定水头710米、额定转速600转每分钟、单机容量350兆瓦,设计开发综合难度系数世界第一。

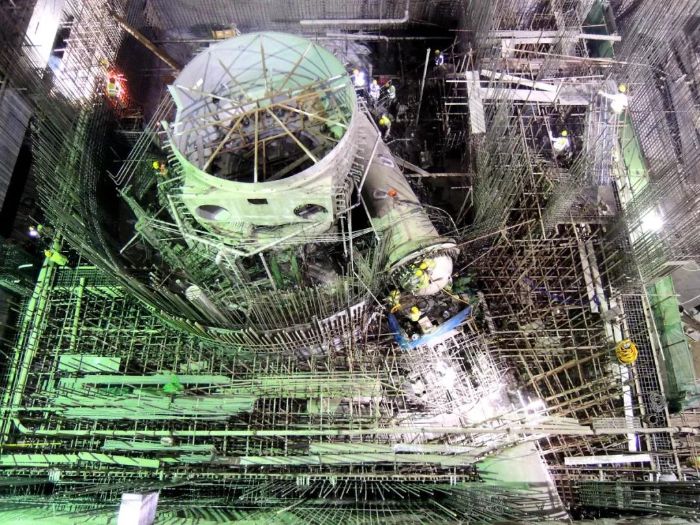

 蜗壳鸟瞰图。摄影:姚亮

  蜗壳水压试验是机组在埋件安装阶段必经的“大考”,其目的是对蜗壳设计、制造和安装进行全面考查,同时消除焊接残余应力,以确保蜗壳整体质量满足机组长期安全稳定运行要求。本次水压试验总历时约10个小时,经逐步加压和保压等多个步骤,最高试验压力值高达17.597兆帕,相当于1800米水柱产生的压力值,并在此压力下保持30分钟。

  本次蜗壳水压试验顺利完成,标志着5号机组埋件安装工作基本完成,后续将转入连续的混凝土浇筑阶段。该机组计划于2021年初启动本体设备安装工作,2022年上半年完成安装调试并投产运行。
