2020年7月24日至28日,水电总院可再生能源发电工程质量监督站专家组对金沙江乌东德水电站工程进行了第三阶段蓄水质量监督检查。
为贯彻落实习近平总书记对乌东德水电站首批机组投产发电作出的重要指示,做好乌东德收尾工程,将乌东德水电站打造成精品工程。水电总院可再生能源质监站高度重视本次监督活动,由常务副站长黎扬佳带队,组织水工、施工、安全监测、金属结构多个专业的高水平专家开展质量监督检查活动。

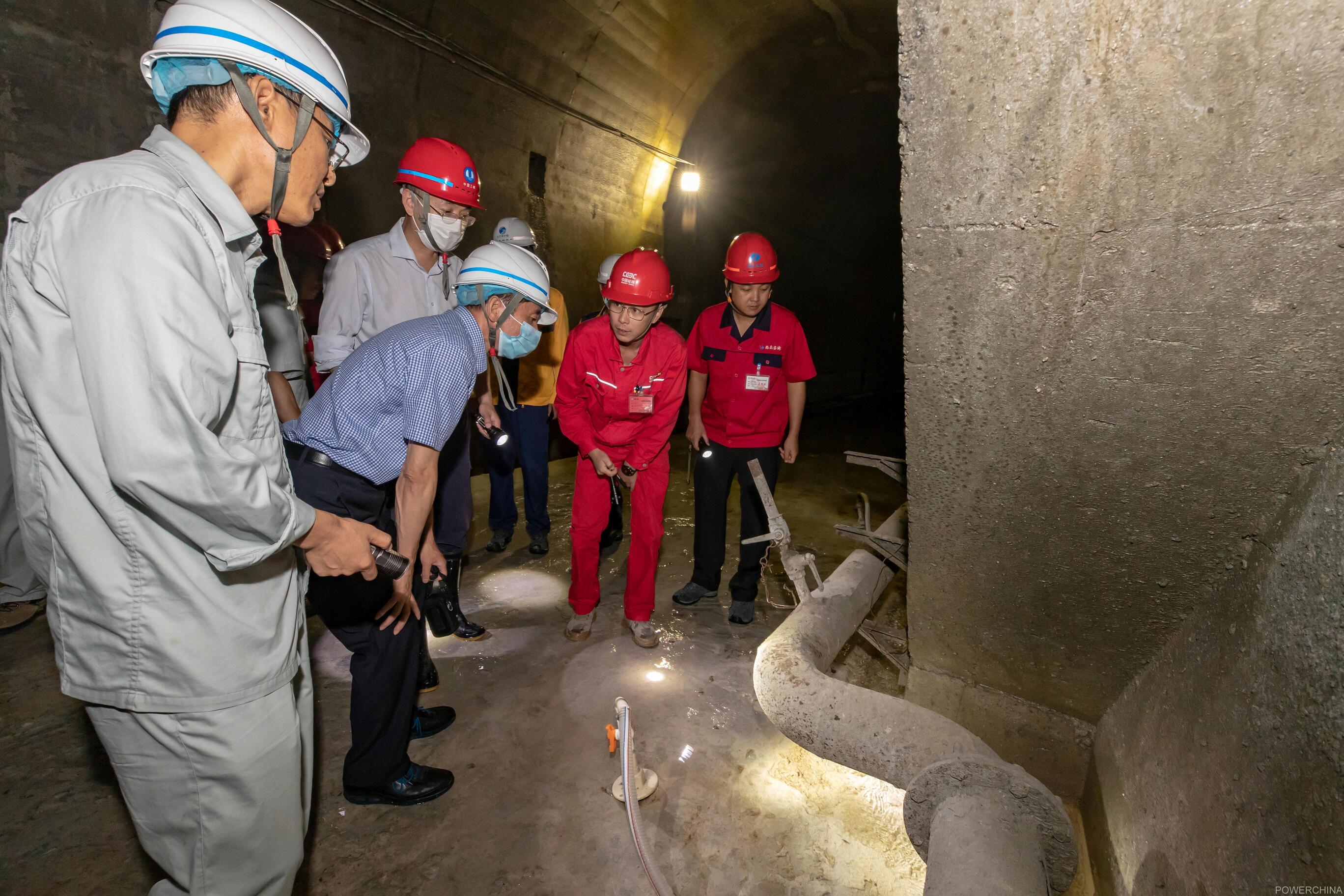

本次质量监督活动期间,专家组现场检查了施工现场,与各参建单位进行了座谈和交流,阅研了参建各方的自查报告,抽查了部分工程档案和资料。专家组根据检查情况,对乌东德水电站工程质量管理、第三阶段蓄水相关的工程实体质量、蓄水准备工作情况等进行了评价,提出了质量监督意见和建议。
根据各参建单位的自查报告和现场抽查验证情况,专家组同意金沙江乌东德水电站工程质量满足蓄水至高程958m的要求;2020年8月可抬升至高程965m;汛后可通过表孔事故检修门挡水,逐步蓄至正常蓄水位975m。
乌东德水电站是金沙江下游水电规划四个梯级中的第一个梯级。电站的开发任务是以发电为主,兼顾防洪、航运和促进地方经济社会发展。电站总装机容量10200MW,多年平均年发电量389.1亿kWh;水库正常蓄水位975m,水库总库容74.08亿m3,具有季调节性能。枢纽工程由挡水建筑物、泄水建筑物、两岸引水发电系统等组成。挡水建筑物为混凝土双曲拱坝(最大坝高270m);泄水建筑物主要由坝身5个表孔、6个中孔及左岸3条泄洪洞组成,左岸3条泄洪洞采用有压段转弯接“龙落尾”无压洞段;两岸引水发电系统均采用岸塔式进水口、首部式地下厂房,单机单管供水,地下厂房、主变室、尾调室平行布置,尾水采用两机一室一洞,左、右岸地下厂房各布置6台单机容量850MW的水轮机组。
2016年12月,乌东德水电站大坝建基面通过验收。2017年4月,大坝开始浇筑混凝土。2020年1月,导流洞下闸水库开始第一阶段蓄水。2020年5月,通过坝身泄洪中孔控泄进行第二阶段蓄水;2020年6月底,首批机组投产发电。目前库水位维持在946m~947m左右。计划2020年8月,开始第三阶段蓄水;2021年7月,全部机组投产发电。

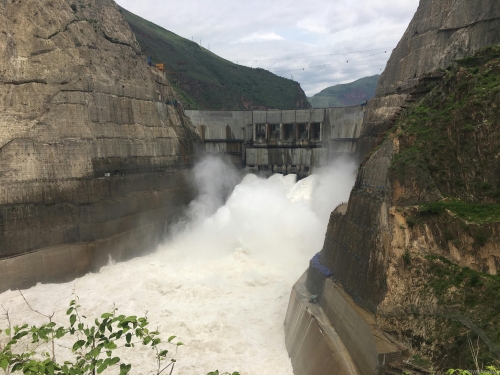

大坝形象面貌
通报会现场
