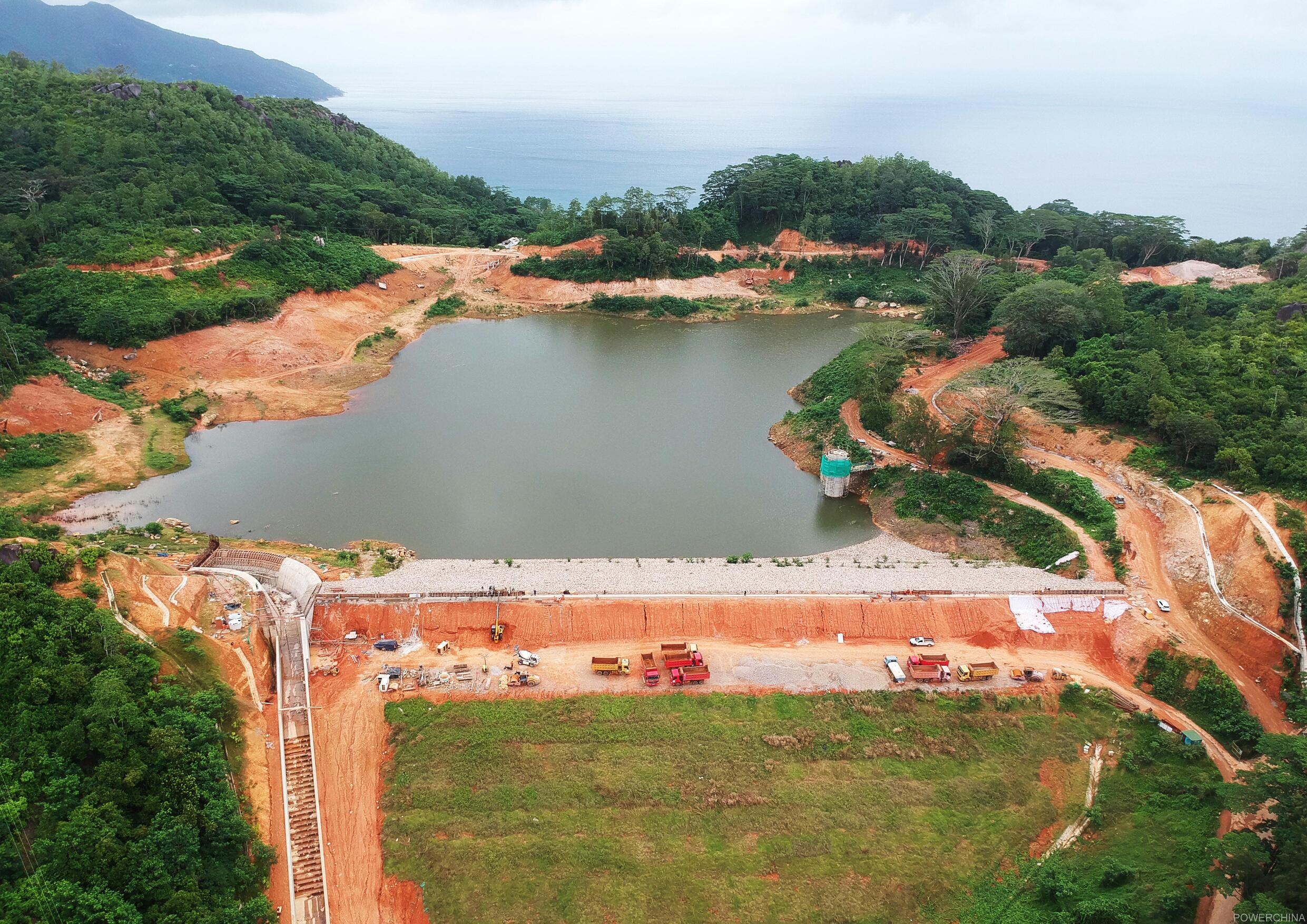

自5月份复工以来,由水电九局承建的塞舌尔拉戈西大坝加高项目按照“把疫情耽误的时间抢回来”的要求,通过采取各类措施加快复工节奏,截至7月10日,工程整体进度已完成超过九成。
拉戈西大坝加高项目是塞舌尔在建最大民生工程、国家重大工程,也是最大的淡水来源,项目建成后将极大缓解居民生活用水问题、改善人民生活质量、促进地区经济发展。项目建设以来备受关注,先后有塞舌尔共和国总统、财政部部长、环境部部长、中国驻塞大使等官员到项目施工现场慰问视察。
今年4月,受疫情影响,塞舍尔政府发布了禁足令,项目关键施工作业防渗土工安装人员无法入境,关键施工进口材料采购受到影响,大坝填筑等工作滞后。为加快施工进度,项目部通过视频连线,下载视频学习等方式,组织人员培训焊接土工膜。通过反复试验,焊接质量得到业主、工程师的认可,批准了现场施工,为尽快开展大坝下游加高填筑奠定了基础。
复工后,项目部严格落实复工方案各项措施,与业主加强沟通,及时协调人员、设备、物资进场,现场施工迅速恢复正常。6月25日,塞舌尔环境、能源和气候变化部部长华莱士?科斯格罗专程到项目对复工情况进行考察,在接受媒体采访时,他表示:“对塞舌尔来说,在未来几十年里,它都是一个非常重要的项目。我对项目正在进行的复工工作感到十分高兴,对项目工作的进展和非常专业的施工水平非常满意,感谢中方企业对项目建设作出的积极贡献。”
项目位于塞舌尔北部,主要施工内容涵盖现有大坝加高、南北副坝防渗处理、现有取水塔升级改造、右岸溢洪道建设以及进水塔和隧道内所有管道和管件更换。当前,项目已完成土方填筑近9万方,钻孔超过2.6千米,灌浆完成2.3千米,进水塔加高6.5米。该项目的建设对深化中塞友谊及两国进一步合作具有重要意义,也将为中国电建进一步开发国际区域市场奠定坚实的基础。
