设为首页  |  加入收藏  |  联系我们
水电十局老挝南俄3水电站调压井竖井段开挖提前完成
2020/6/23 22:10:45    新闻来源:水电十局

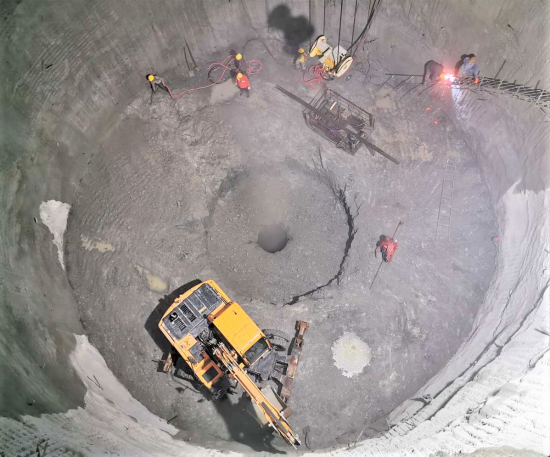

6月14日早上,随着最后一个开挖循环喷锚完成,水电十局老挝南俄3水电站调压井竖井段开挖完成,较施工计划提前了18天,为确保项目履约争取了宝贵时间。

老挝南俄 3 水电站位于老挝湄公河支流南俄河,装有3台单机容量160兆瓦混流机组,是目前中资企业在老挝承建的最大水电站项目。其调压井井深238.6米,被誉为“东南亚第一深井”,由竖井段和阻抗井段组成,竖井段深度172.5米,施工安全、进度和职业健康保障工作难度大。项目部始终坚持“安全第一、预防为主、综合治理”的方针,严格按照开挖循环工序施工,定期开展龙门吊、钻机等各型施工设备检查维护,严格落实现场技术交底和班前安全会,保障了井下作业安全。同时,项目部采取自然通风和雾炮喷雾除尘方式来改善井内施工条件,保障了作业人员职业健康,确保了“零”伤亡。为保障施工进度,项目部倒排工期,克服新冠疫情、雨季等不利因素的影响合理调配资源,不断优化调整爆破参数,采取井内爆破和洞内出渣高效联动等措施,并设置移动式遮雨棚、雾炮缩短循环开挖周期,保障了调压井施工进度,最终提前实现这一重要节点目标。

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
