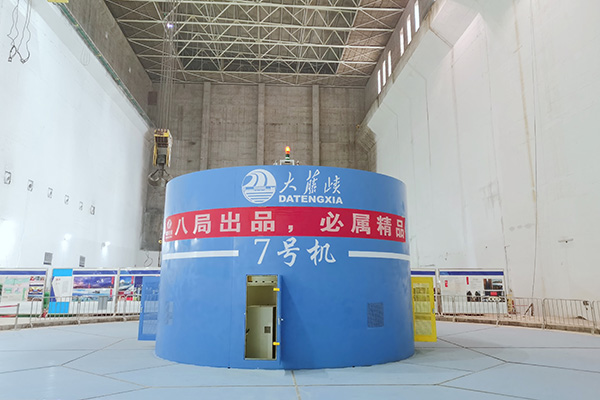

大藤峡7号机投产发电
2020/6/23 22:09:12    新闻来源:水电八局

6月20日下午,大藤峡水利枢纽左岸厂房7号机组72小时试运行顺利完成,试运行各项数据满足设计标准,具备移交并投入商业运营条件。

此前6月17日下午16点58分,大藤峡7号机带10万千瓦负荷进入72小时试运行,试运行期间,最大负荷达到12万千瓦。

试运行前,水电八局大藤峡项目部成立7号机试运行组织机构,调配专业人员,进行了计算机监控、机组过速、升流升压、主变冲击、甩负荷等一系列试验,在做好安全措施的情况下,对前期试验中发现问题进行消缺,确保安全稳定试运行要求。

72小时试运行中,运行调试人员根据运行值守制度,严格值守,全面记录运行有关参数,对主机、辅助设备、电气设备、流道及水工建筑部分认真监察,及时处理发现问题。

72小时试运行结束后,项目部将对机组进行全面检查,消除发现的所有缺陷,并进行机组移交验收工作,移交大藤峡公司投入商业运营。
